| Заказчик |
ГП "Гордорстрой" |
| Проектировщик |
КПИУП Минскинжпроект |
| Стоимость объекта |
316 млн BYN |
| Сроки |
28 месяцев |
| Статус |
Завершен |
В рамках проекта по переводу Минска на артезианское водоснабжение были реализованы несколько очередей строительства, включавших прокладку новых водоводов и бурение скважин.
Всего уложено 50,0 км магистральных водоводов с максимальным диаметром 1000 мм, 2,0 км распределительных водоводов с максимальным диаметром 600 мм. Введены в эксплуатацию — 81 артезианская скважина (в том числе пробурены — 62 новые скважины, переоборудовано — 19 скважин).

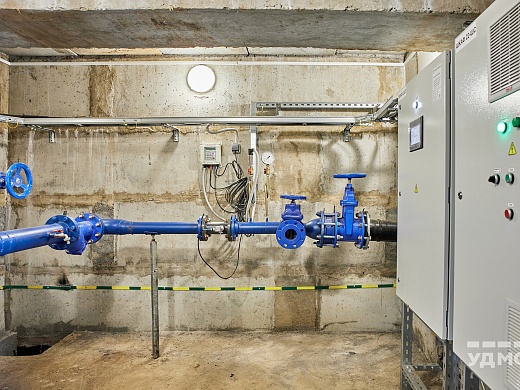

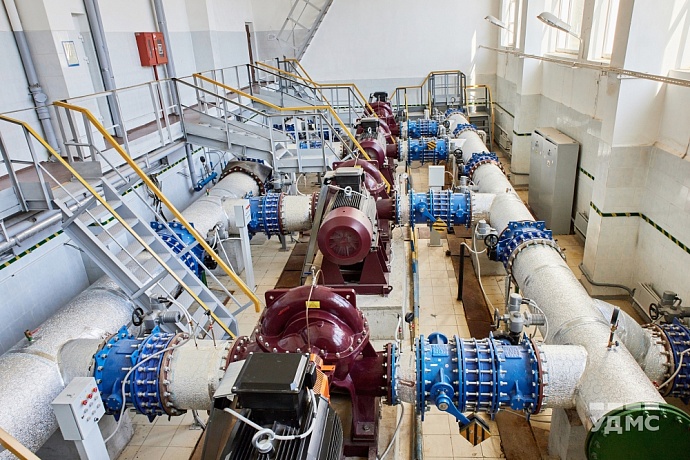

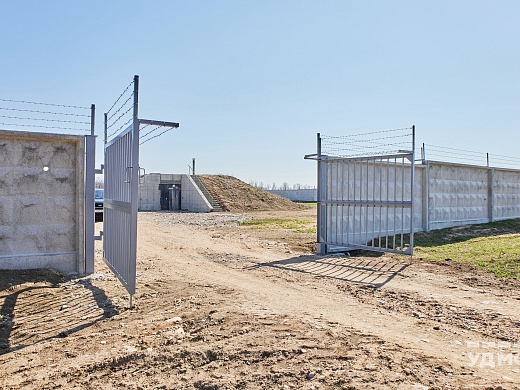

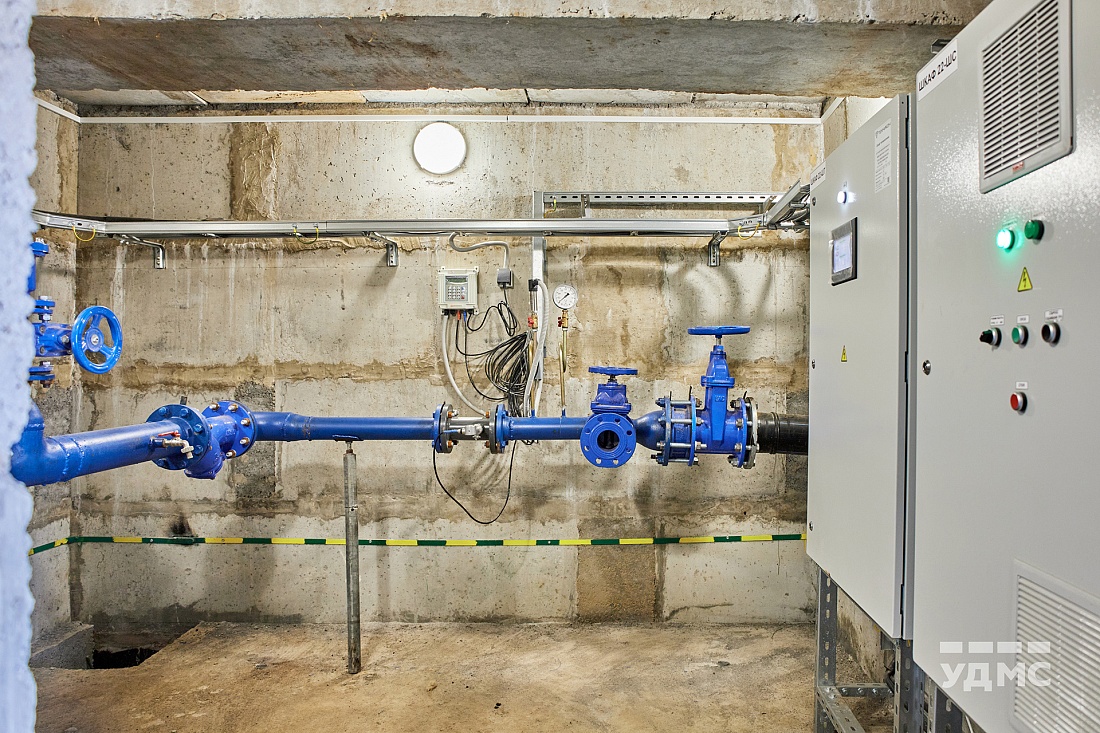

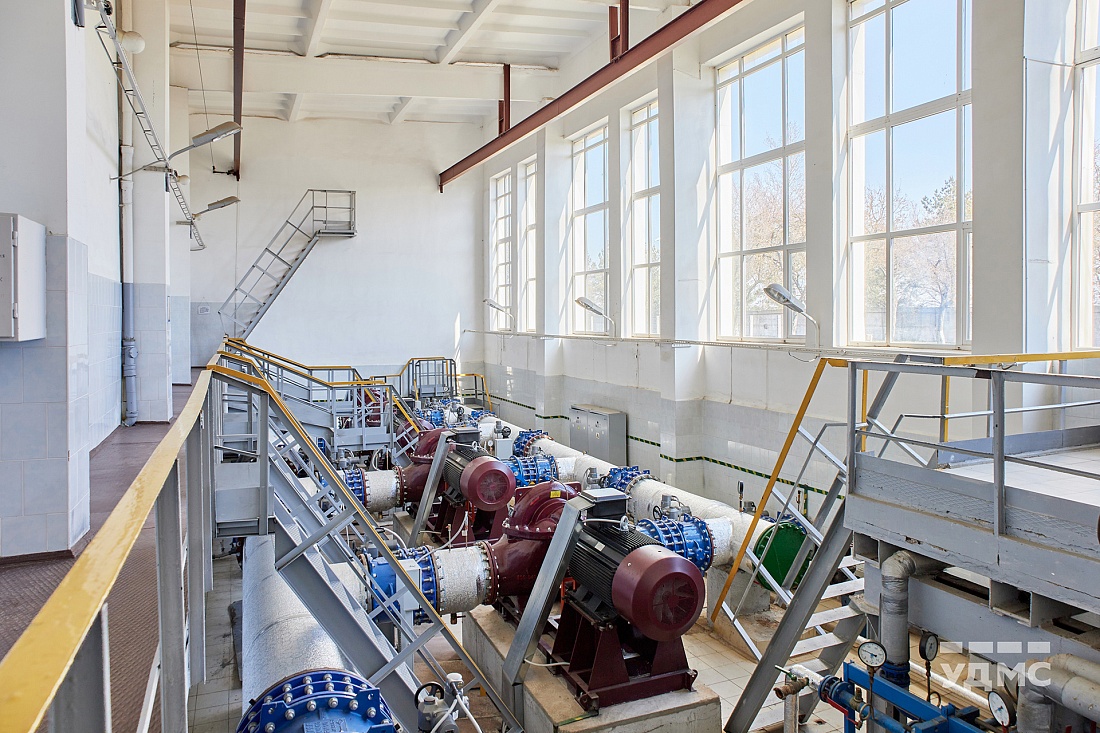

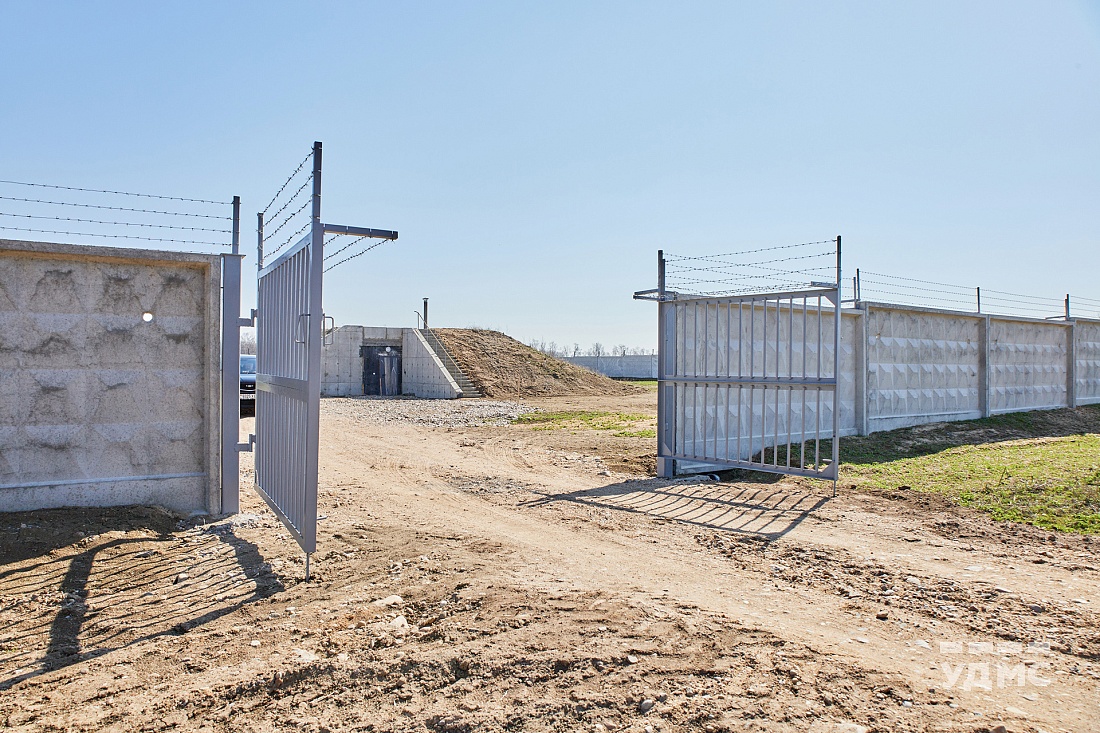

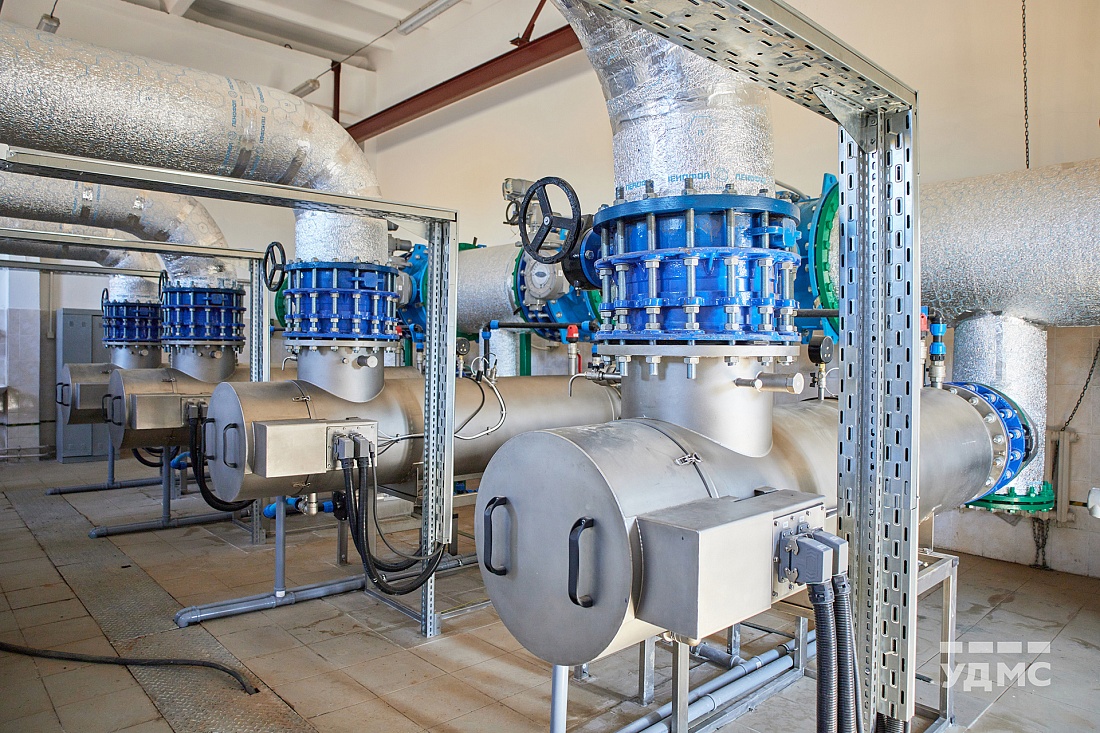

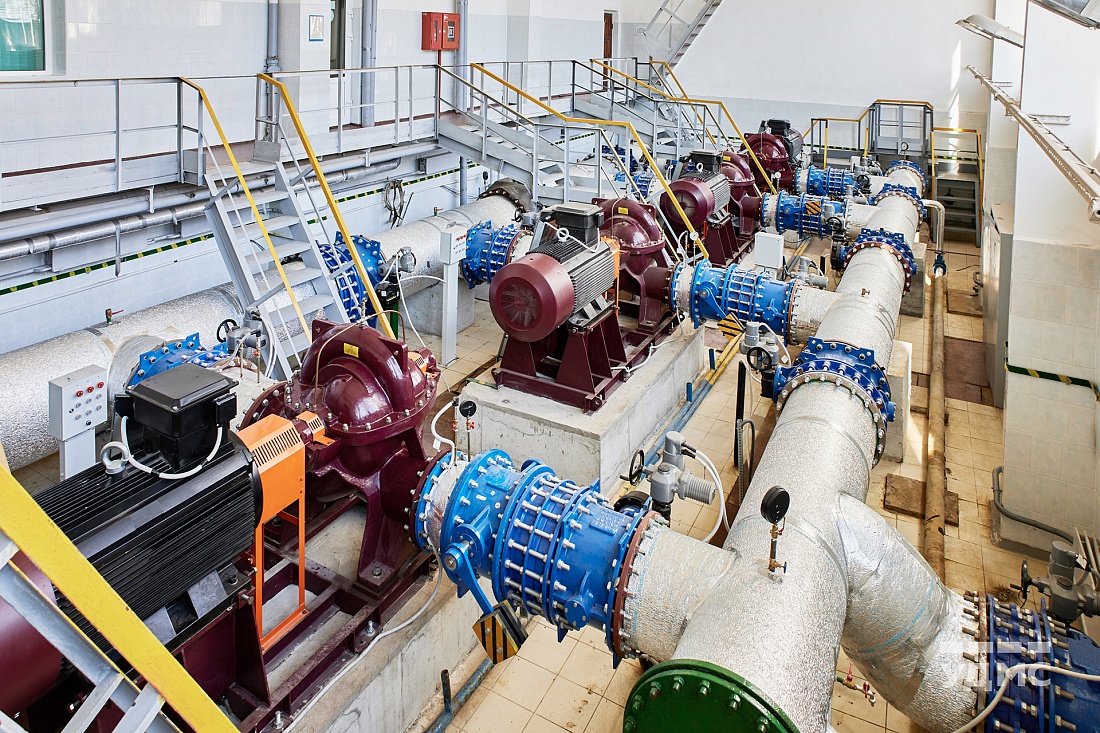

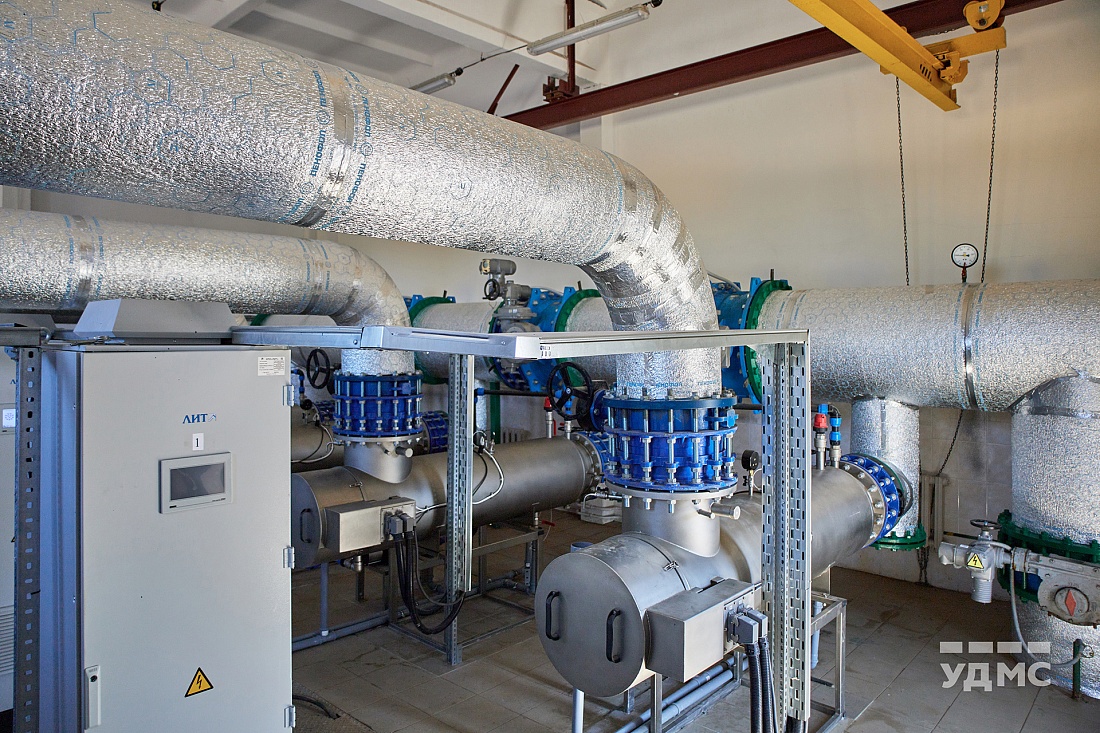

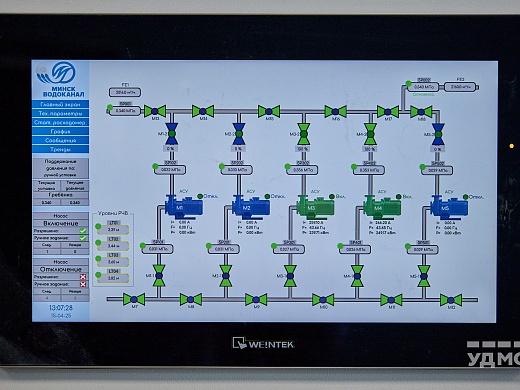

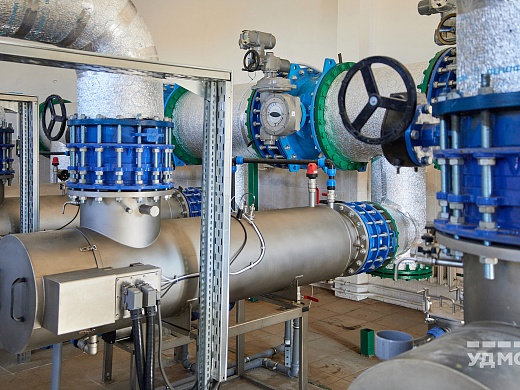

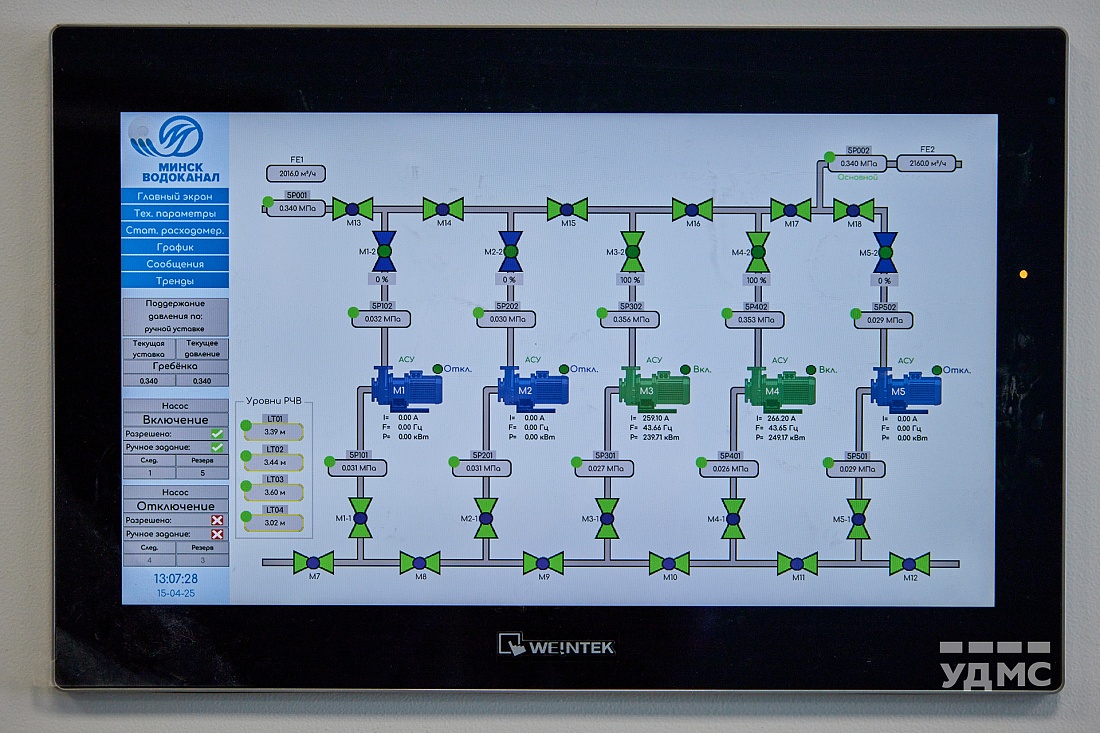

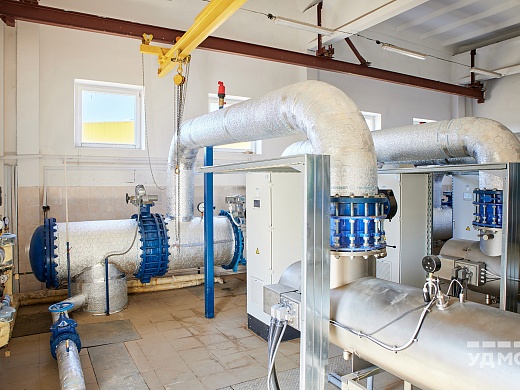

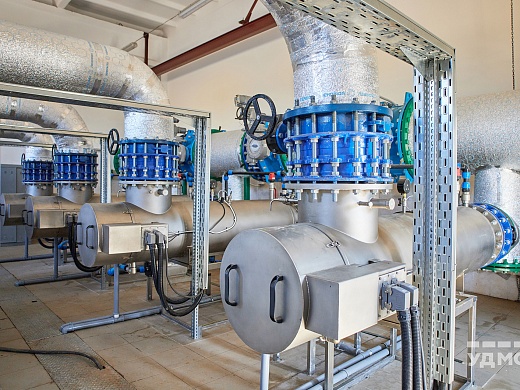

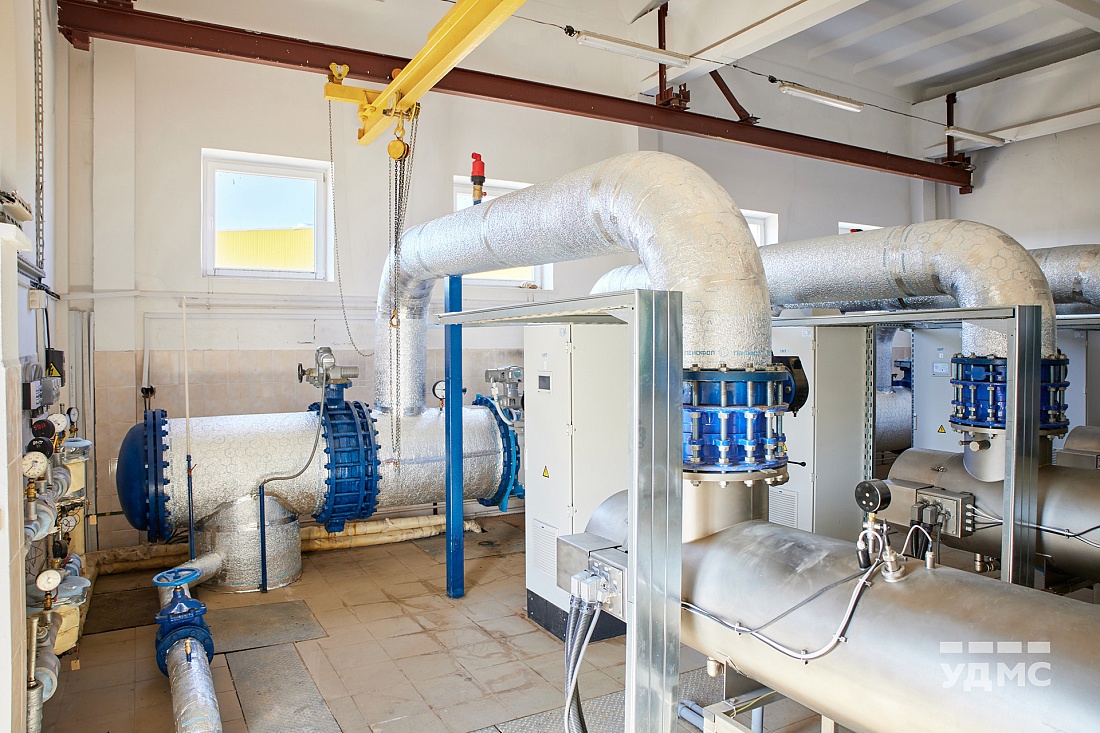

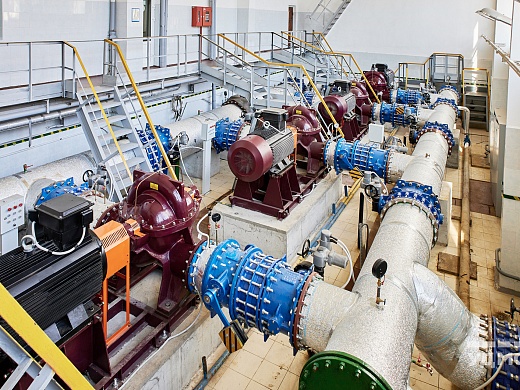

Выполнено строительство новых и реконструкция существующих зданий и сооружений водоподготовки на двух узловых станциях «Вицковщина» и «Филицианово» (резервуара чистой воды на 10000 м3, станций обезжелезивания, ультрафиолетового обеззараживания, повторного использования, камер переключения).

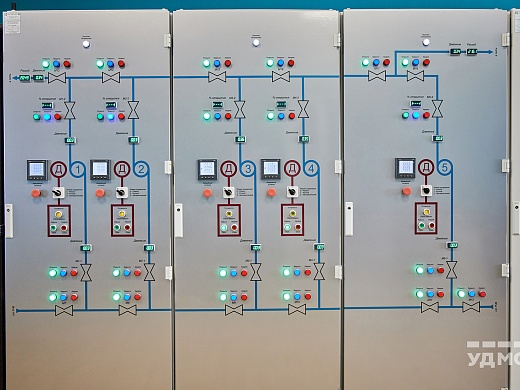

Выполнена прокладка высоковольтных линий электропередач общей протяженностью 44 км, монтаж 31 новой трансформаторной подстанции, реконструкция 10 существующих трансформаторных подстанций.
Теперь вода из подземных источников будет поступать с трех основных водозаборов: «Островы», «Вицковщина» и «Фелицианово».
Благодаря этому проекту Минск полностью перешел на использование артезианской воды, что значительно улучшит качество водоснабжения для всех жителей города.
