Экспериментальный многофункциональный комплекс «Северный берег»

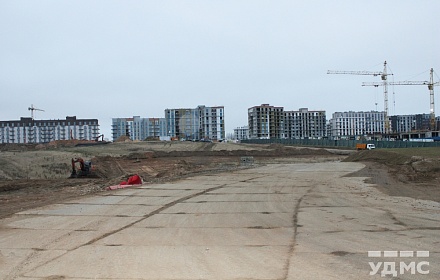

В августе 2023 года нами начаты строительные работы на объекте в г. Минске — «Экспериментальный многофункциональный комплекс „Северный берег“ (ул. Проектируемые № 4,5,6,7,9)», нового уникального места для жизни в Беларуси.
«Северный берег» будет располагаться на девяти квадратных километрах в границах МКАД — пр. Победителей — ул. Орловской — Цнянского водохранилища.

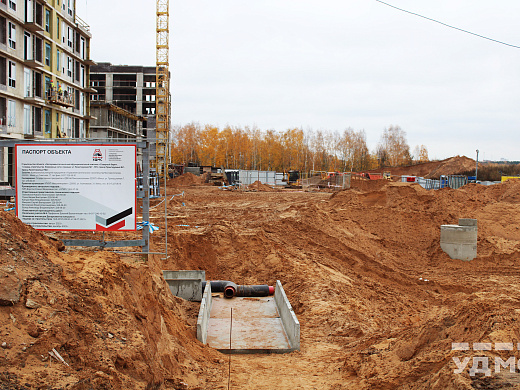

Проектом предусмотрено выполнить большое количество различных задач, связанных в том числе с: земляными работами — более 153 578 м3; песчаным, гравийным основанием — более 52 476 м2; хозяйственно-питьевым водопроводом — более 2 977 м; дождевой канализацией — более 2 817 м; асфальтобенным покрытием — более 29 231 м2; дорожным бортом — более 12 942 м. п.; тротуарной плиткой — более 21 339 м2; покрытием проезжей части — более 2937 м2; озеленением территории — более 48 655 м2.

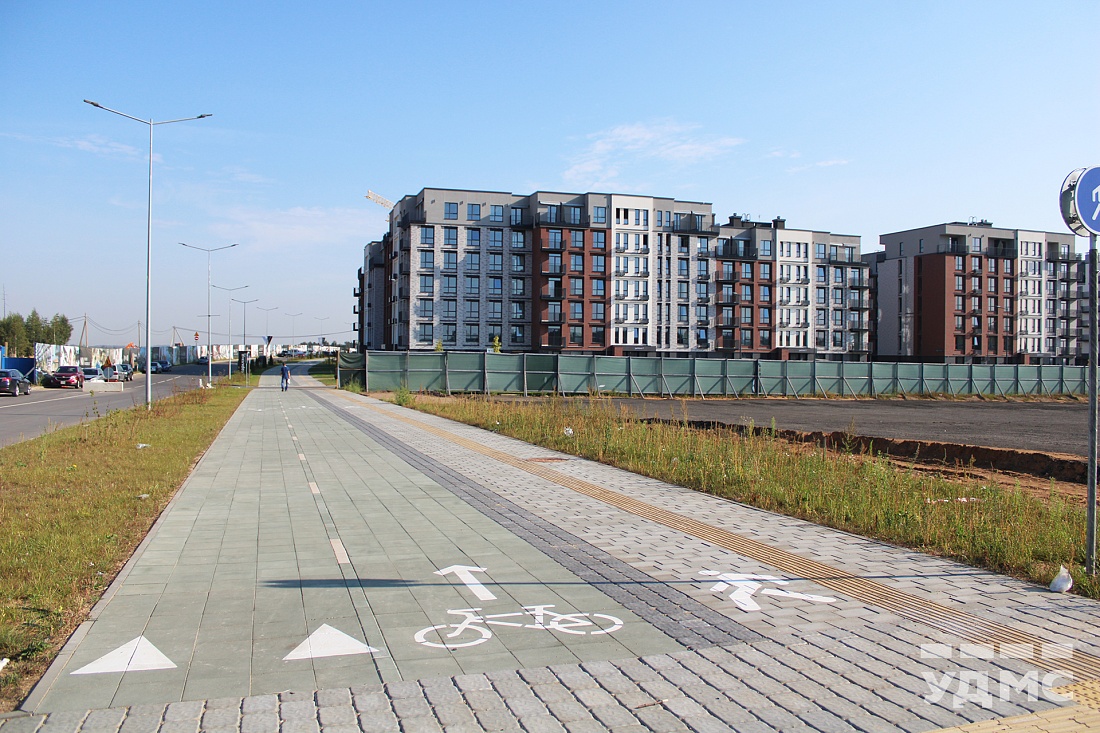

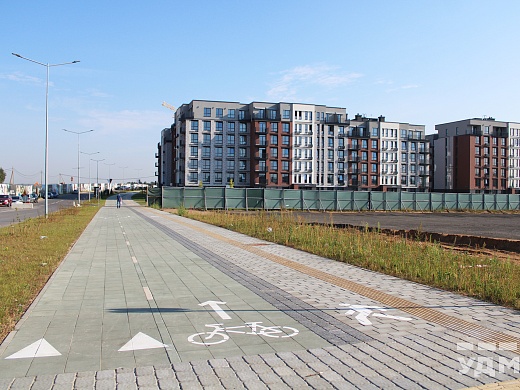

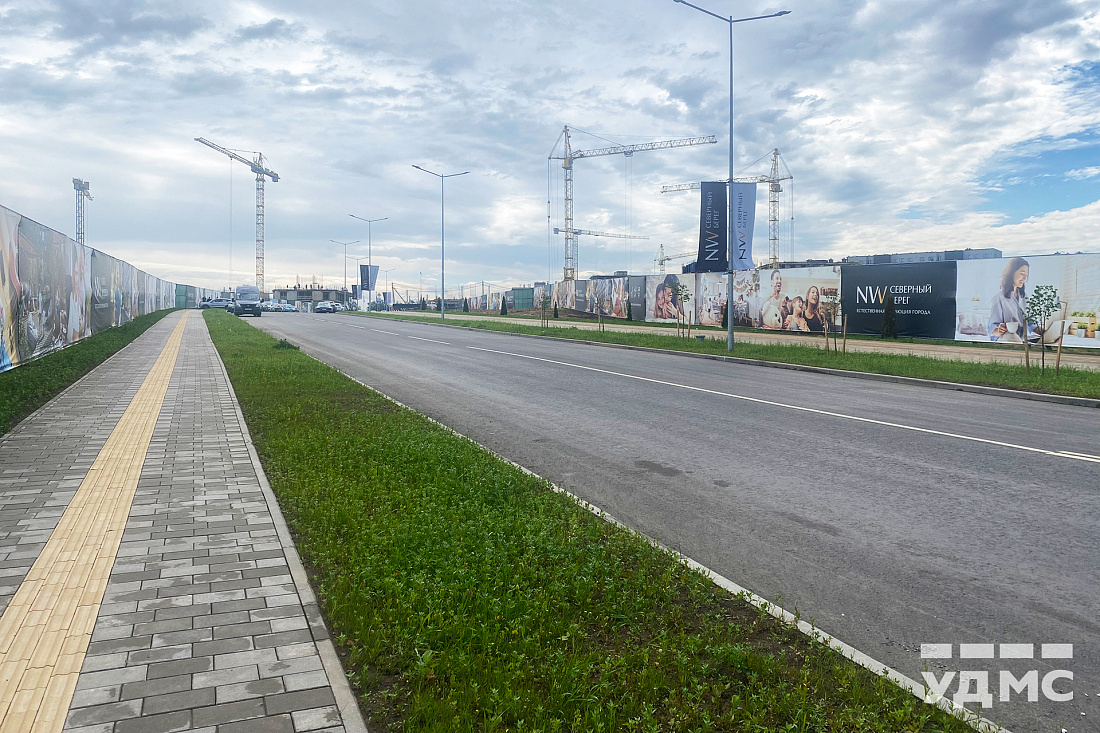

Строительство ул. Проектируемая №5 и №6 завершено на 100%. Улица Проектируемая №4 и №7 уже введены в эксплуатацию.

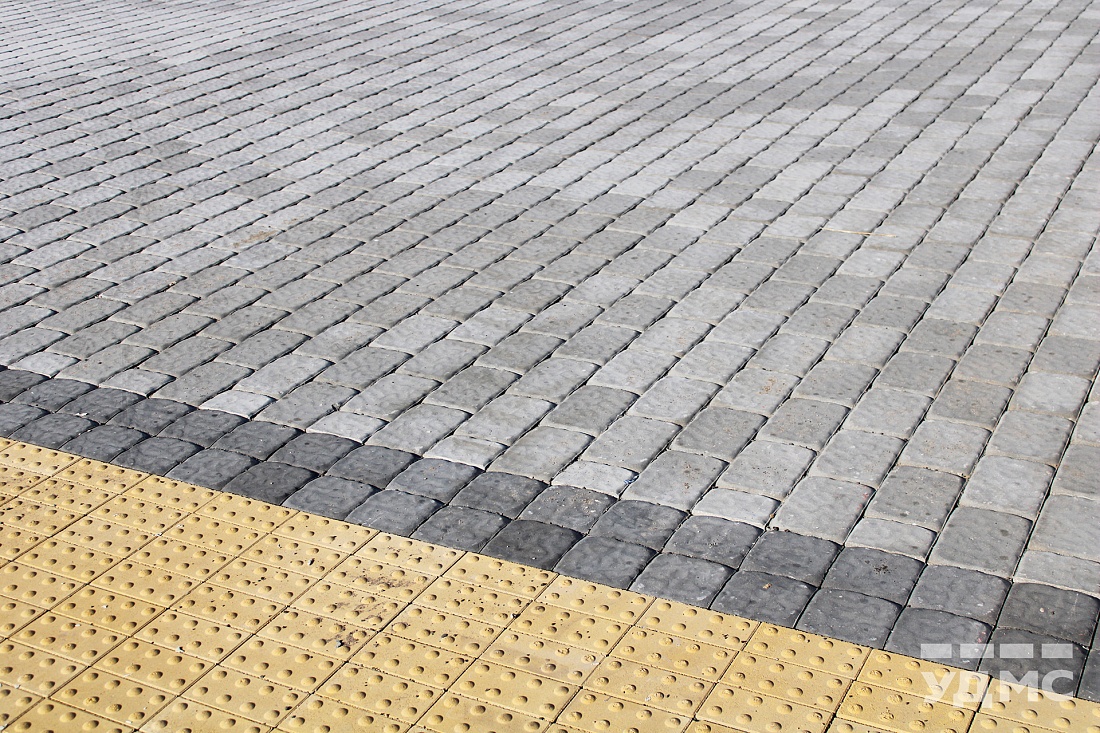

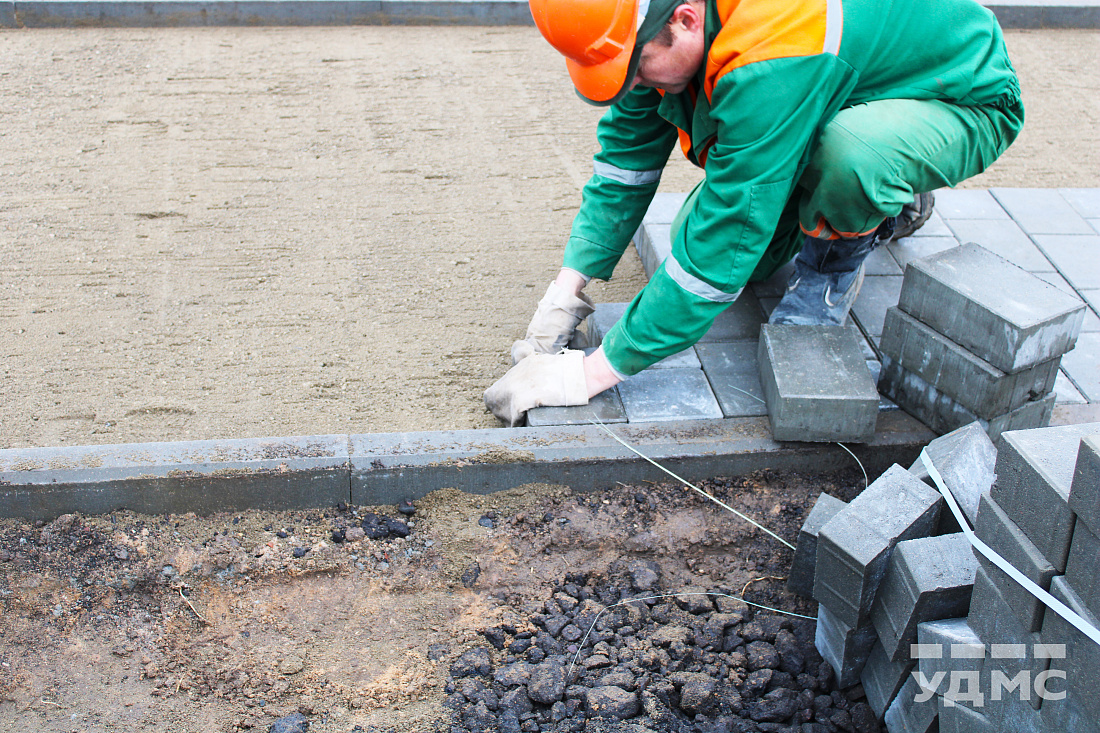

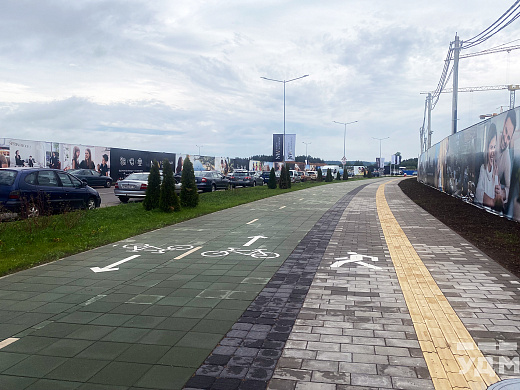

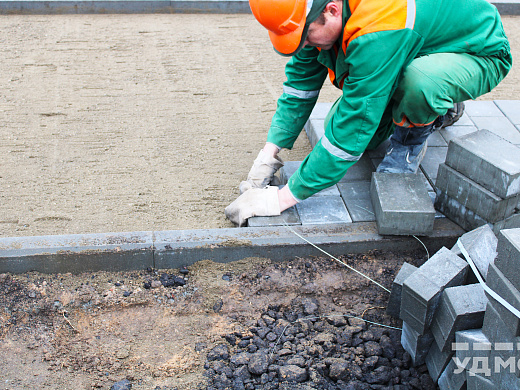

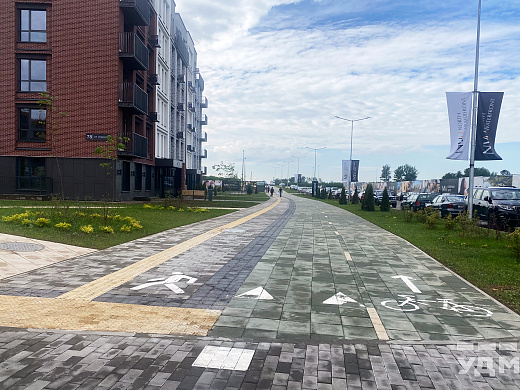

Остаются работы по укладке тротуаров, озеленению территории на ул. Проектируемой №9.

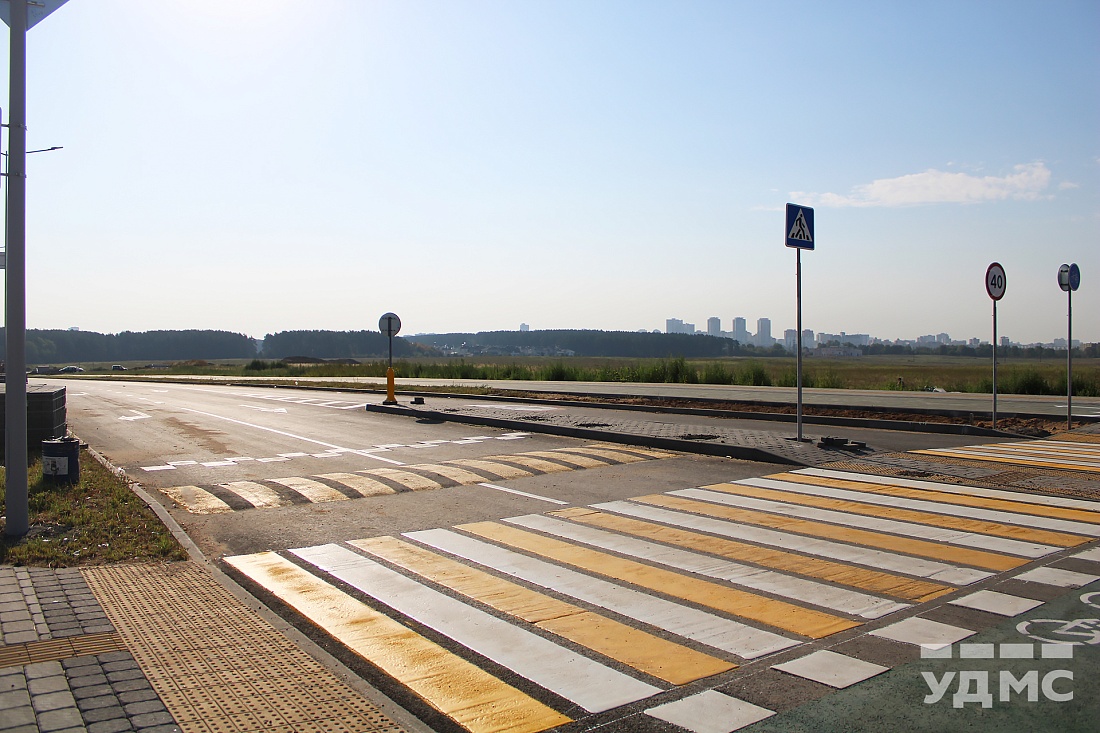

Также будет выполнено нанесение дорожной разметки.

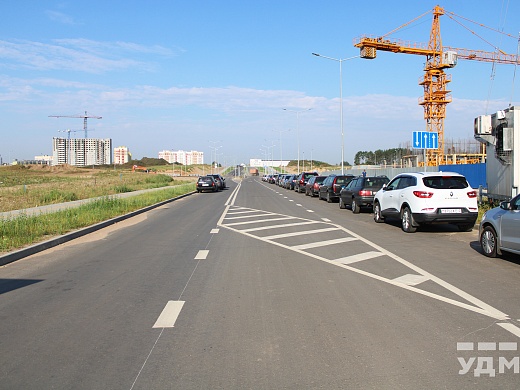

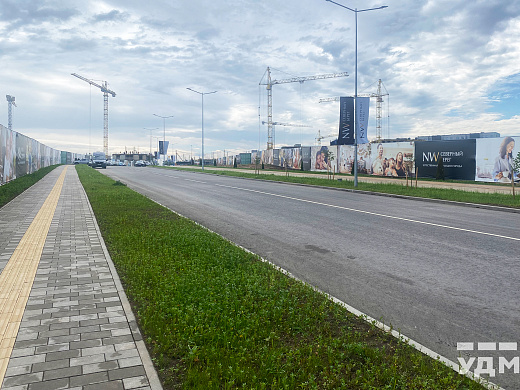

Строительство улиц на объекте практически завершено, выполняется процедура ввода объекта в эксплуатацию.

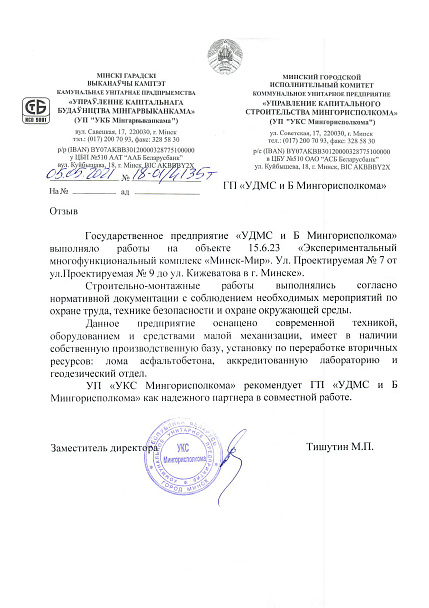

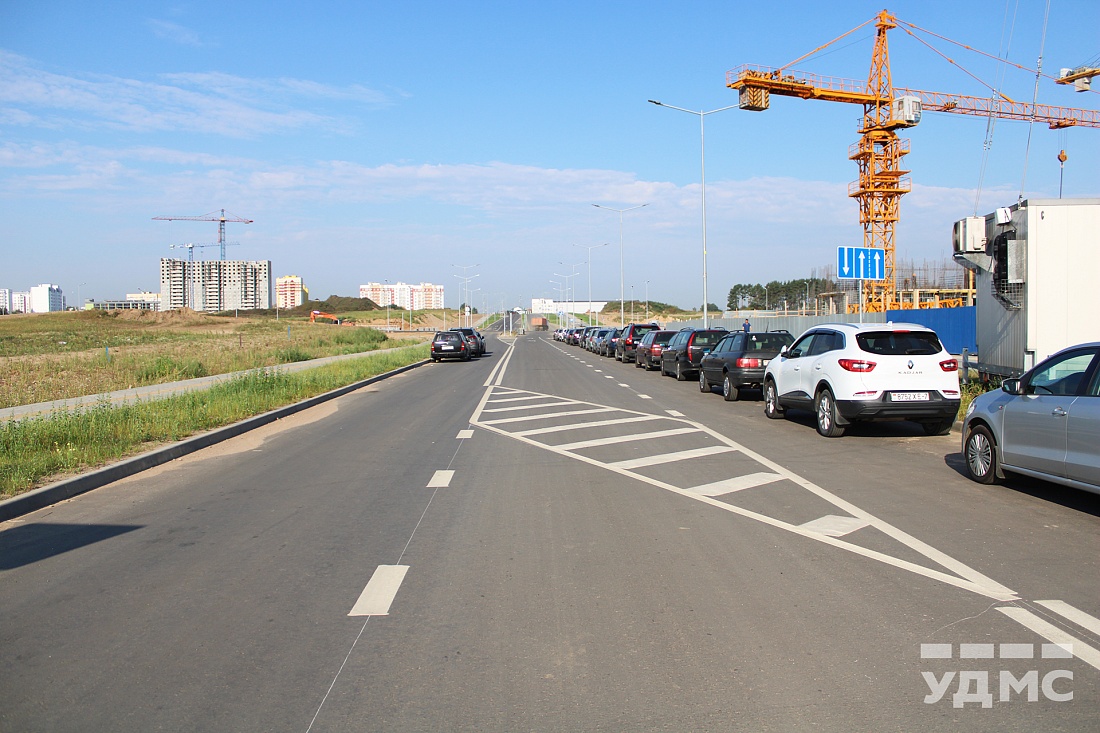

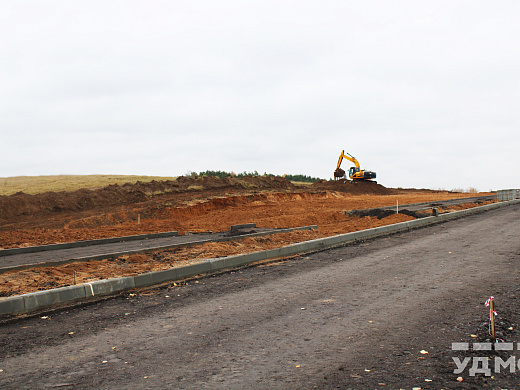

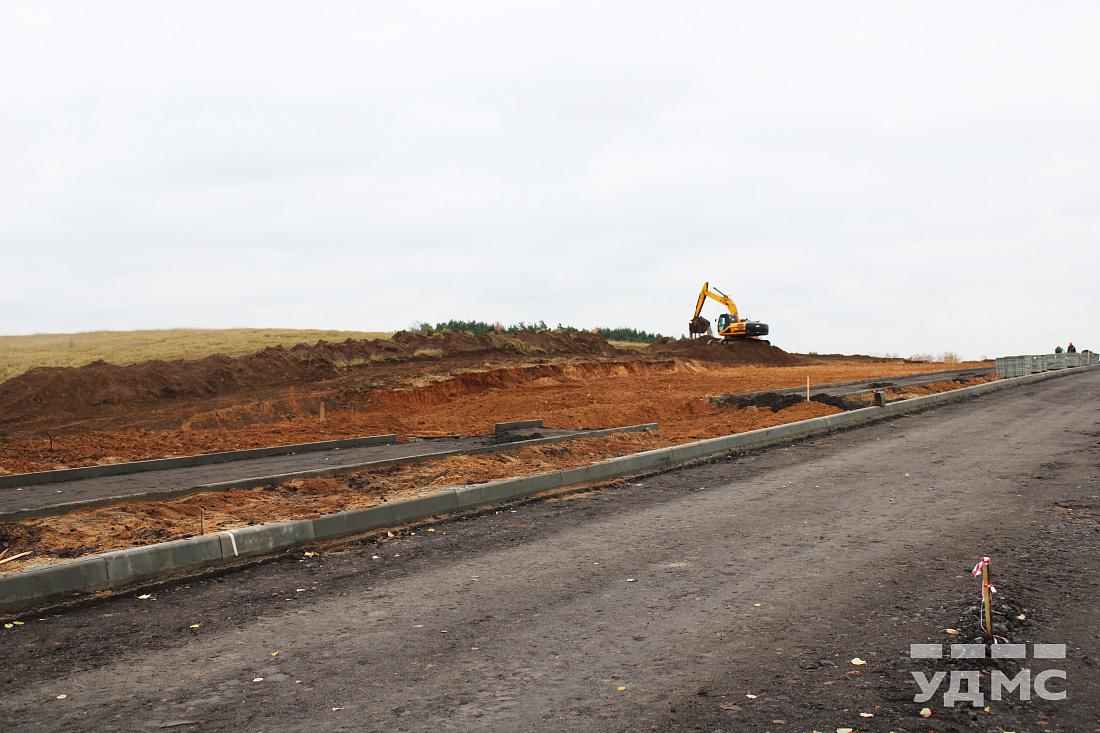

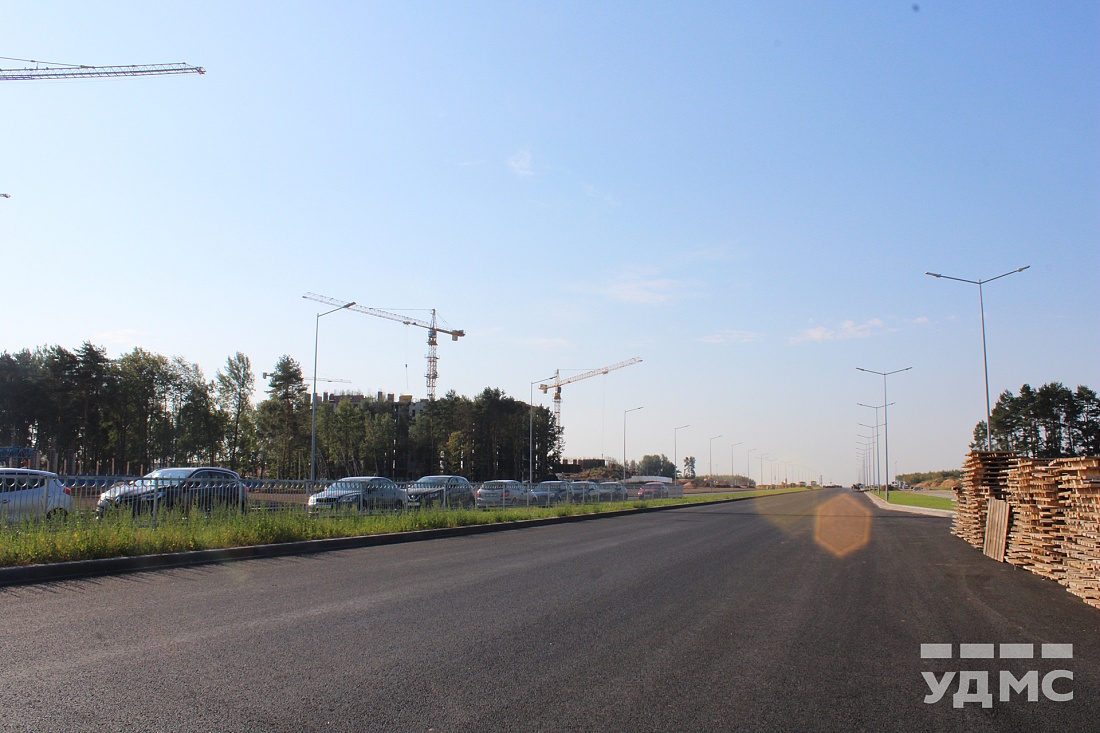

Строительство ул. Проектируемой №4 и №7 практически завершены на 100%. Движение автотранспорта по данным улицам осуществляется в штатном режиме.
На заключительном этапе находится строительство ул. Проектируемой №5. Остается выполнение работ по устройству тротуаров и наружного освещения на данной улице.
По ул. Проектируемой №6 и №9 предстоит укладка асфальтобетонного покрытия, тротуаров, устройство наружного освещения, а также озеленение.
Работы планируется завершить до июля.

Рассказываем о ходе выполняемых работ на объекте «Северный берег».

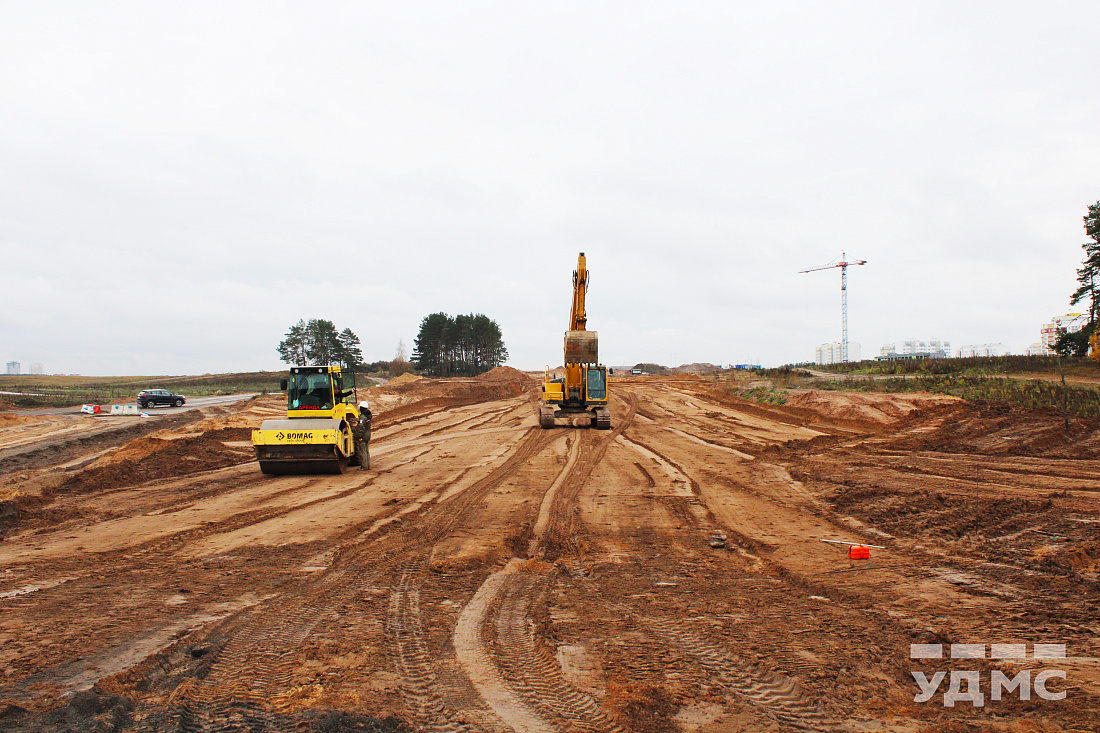

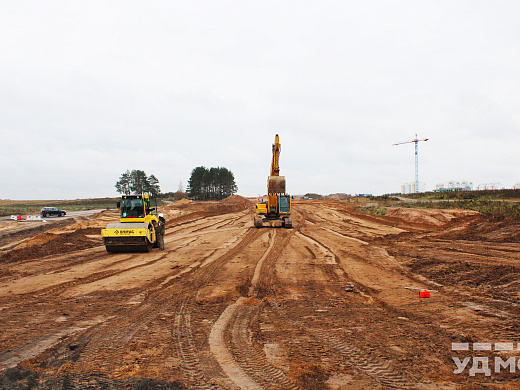

На ул. Проектируемой № 7 ведутся работы по устройству дорожного полотна, параллельно с этим прокладываются сети водопровода, связи. Уложено 90% нижнего слоя асфальта. Работы на данной улице завершены на 83%.
Дальнейшие работы будут проводиться на ул. Проектируемой № 5, все сети на данном участке уже уложены, предстоит устройство дорожного полотна.
На ул. Проектируемой № 9 ведутся работы по укладке сетей ливневой канализации, следующим этапом работ станет устройство водопровода.
Запланированы работы по устройству теплотрассы, дорожного полотна ул. Проектируемой № 5, 9. Работы ведутся параллельно в трех направлениях согласно графику.

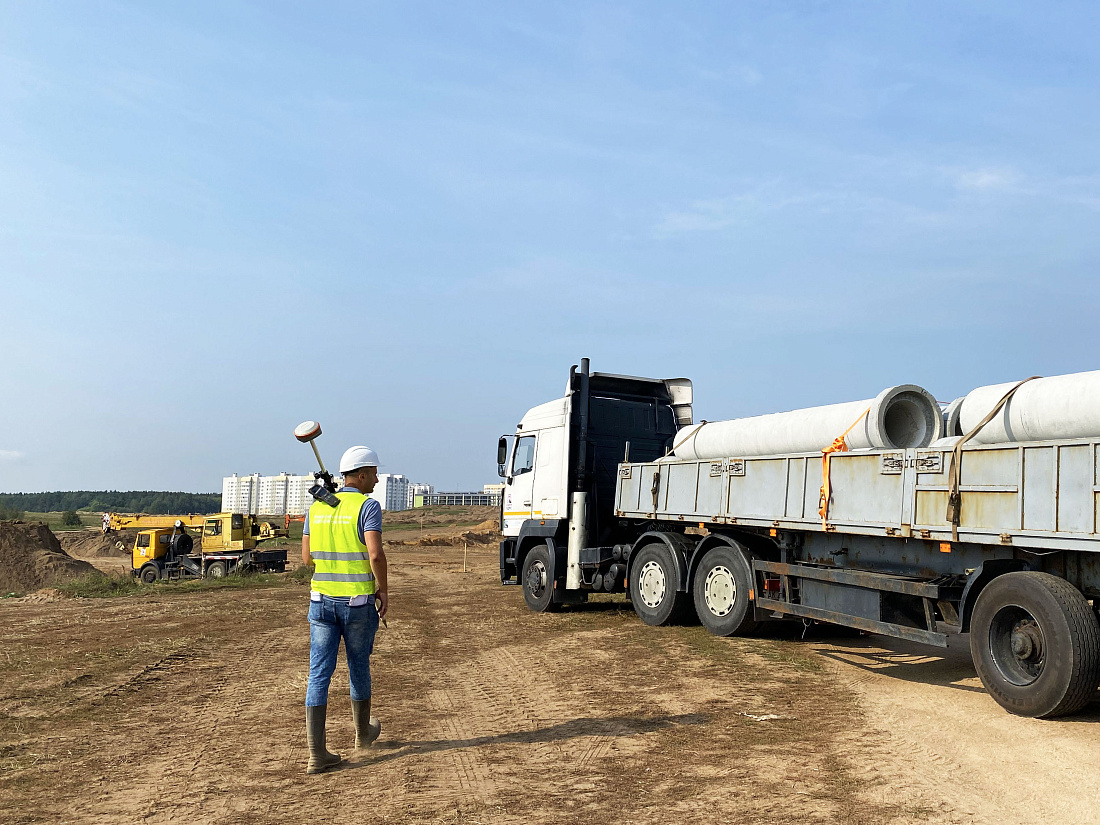

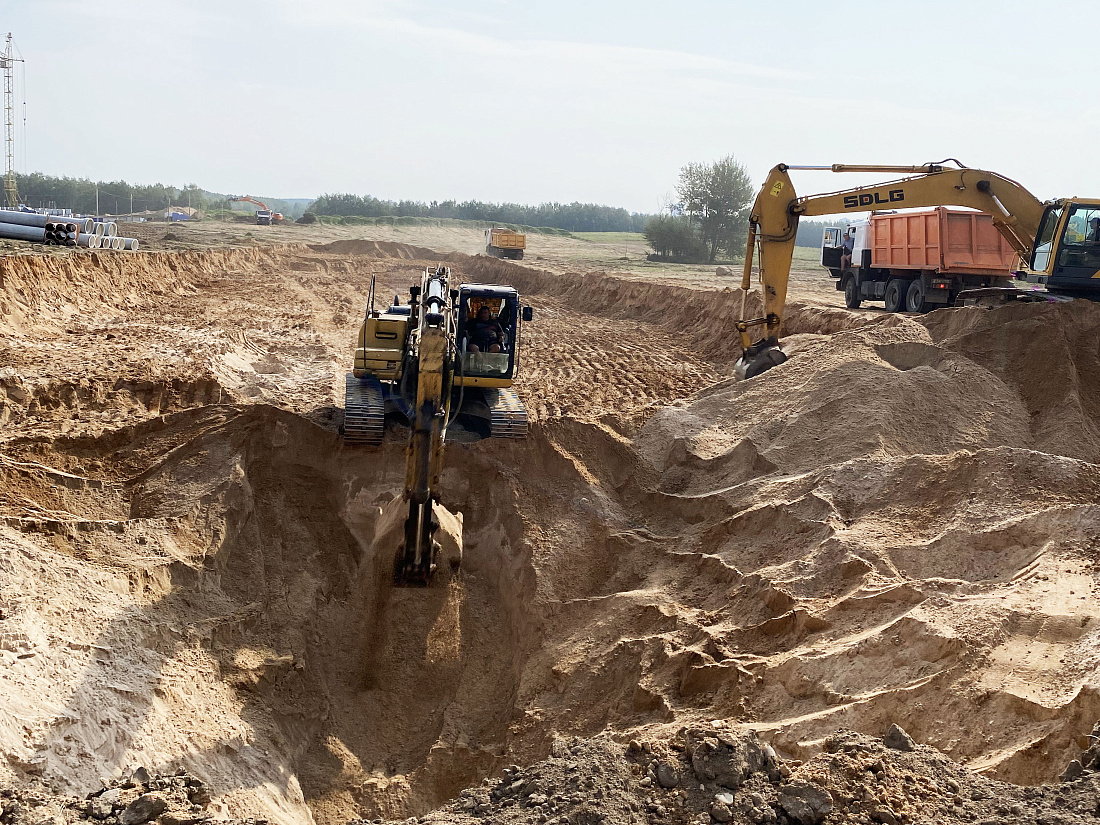

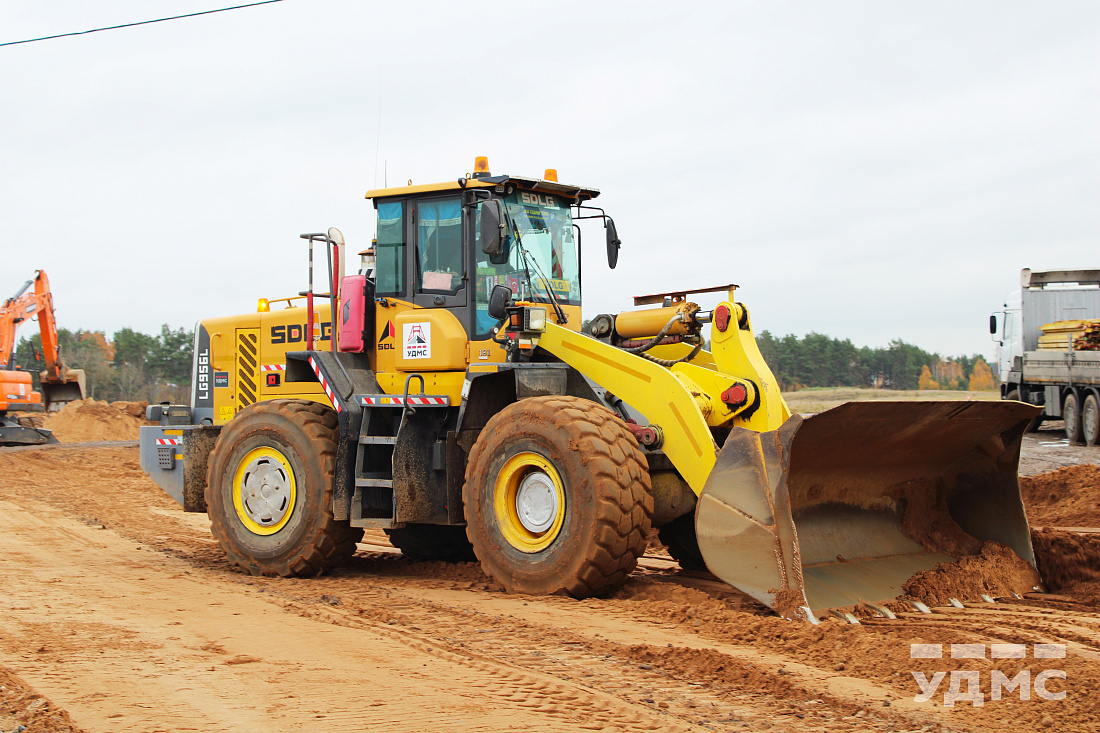

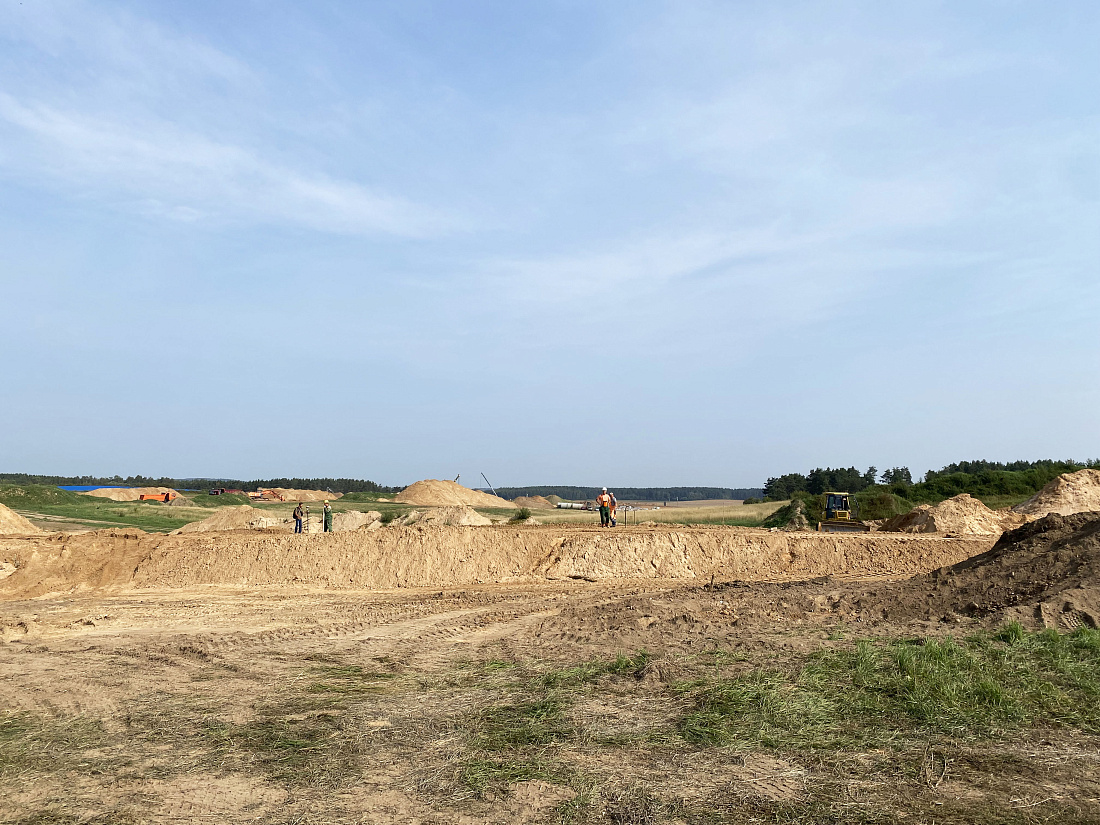

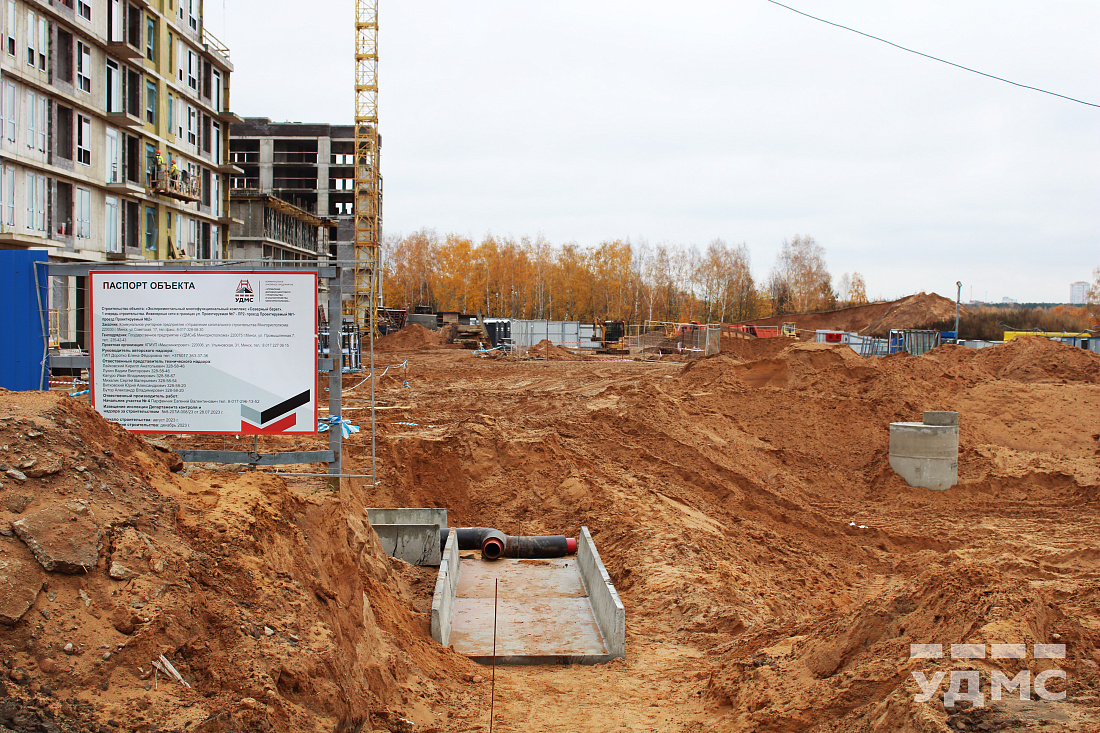

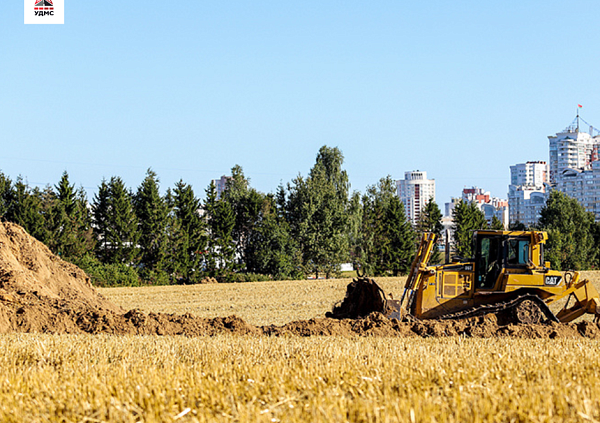

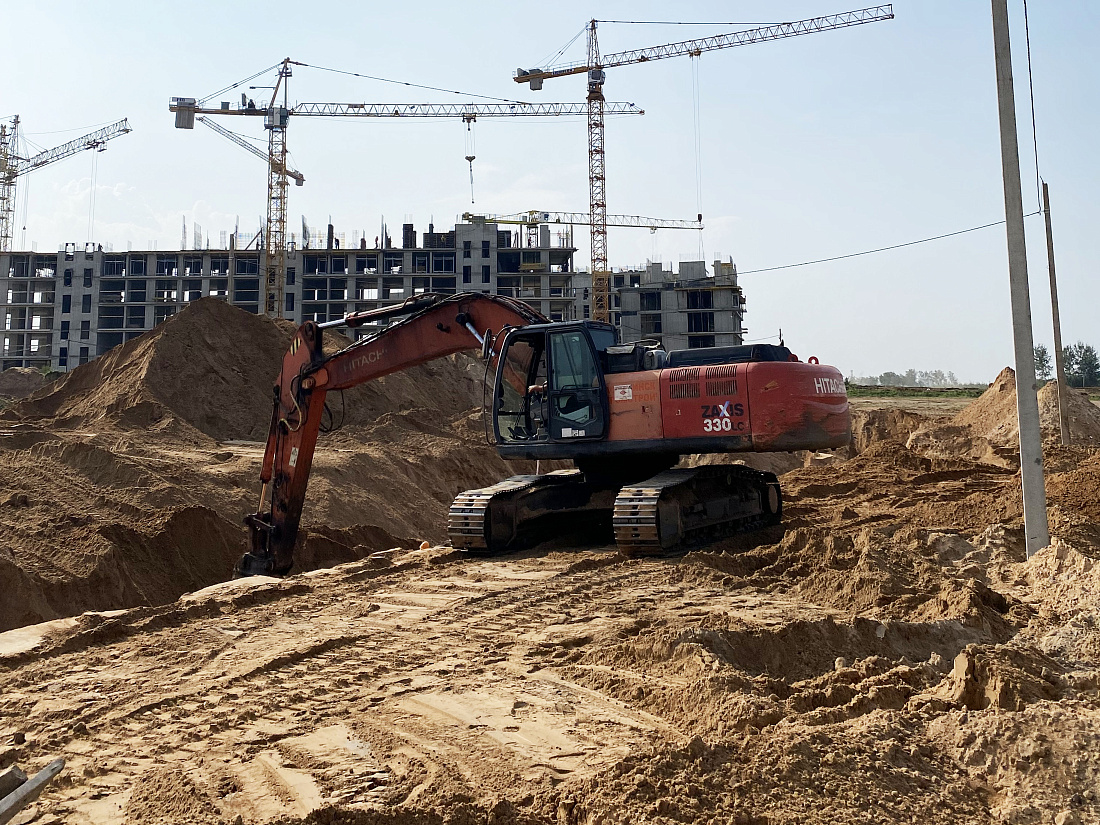

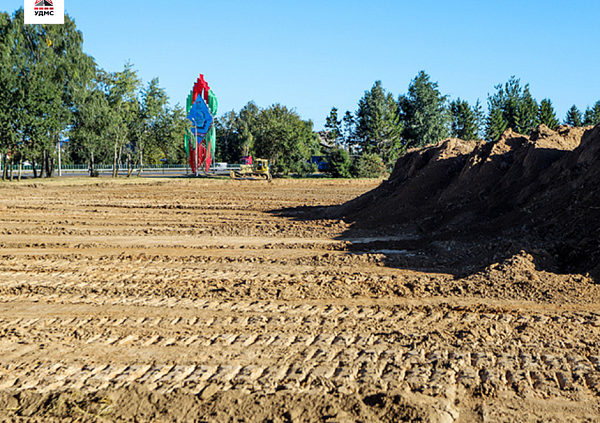

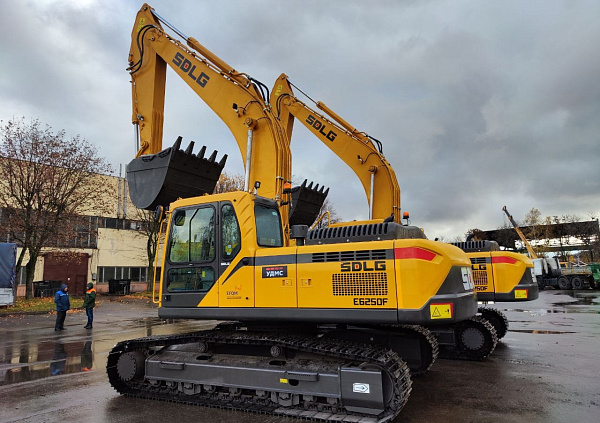

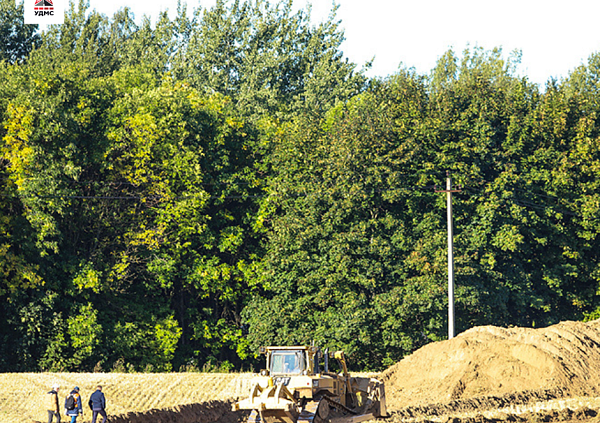

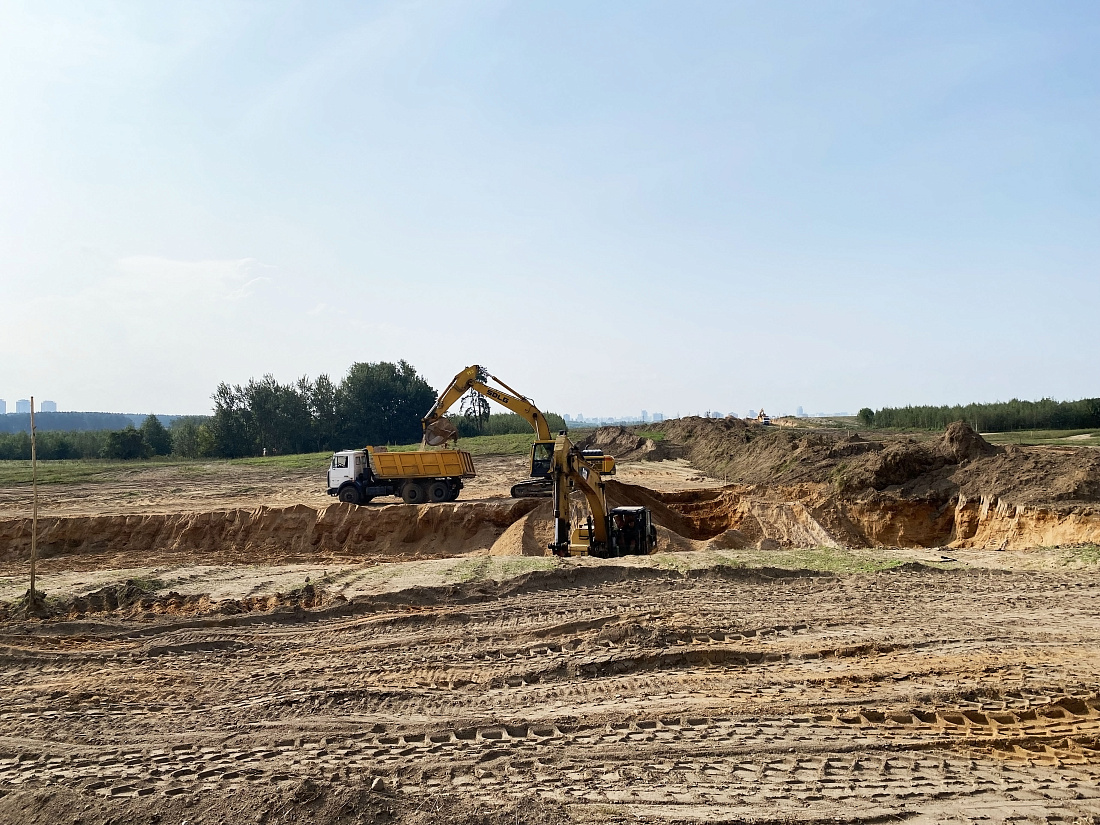

За первый месяц проделаны работы по срезке растительного грунта, которые являются важным этапом процесса подготовки территории к дальнейшему благоустройству.

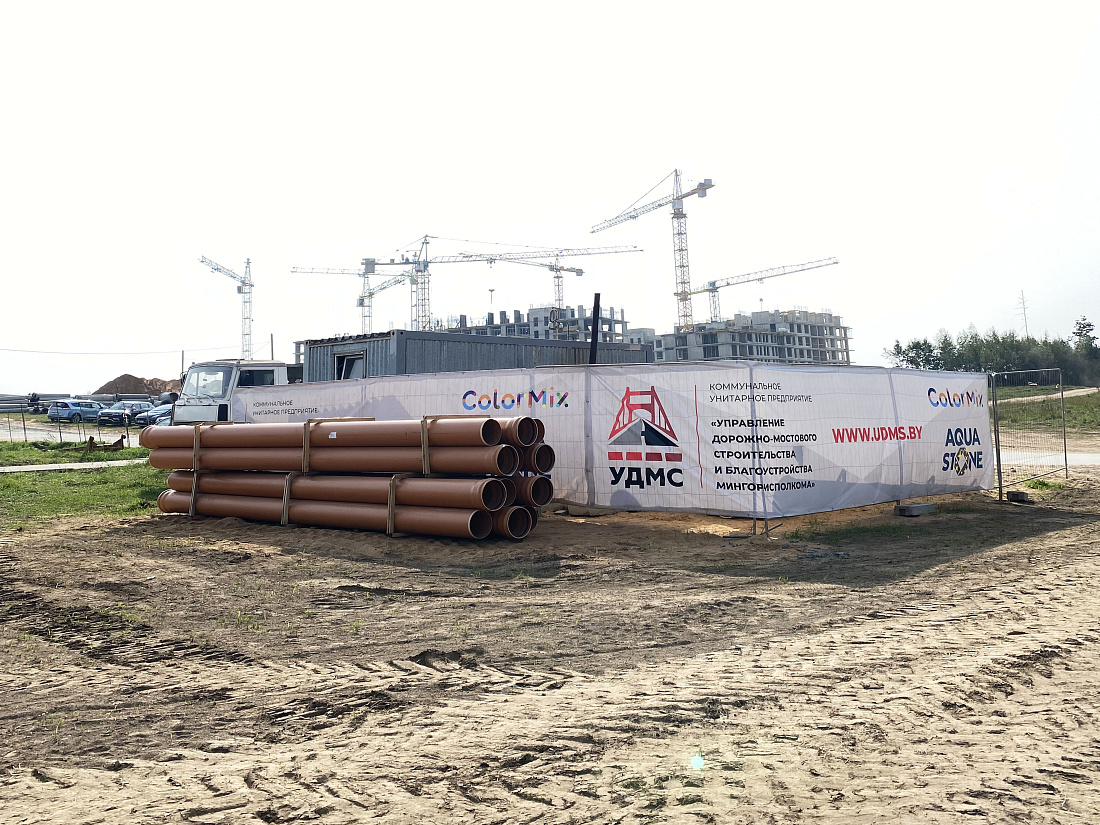

Также продолжается вынос осей футляров для теплотрассы, внешнего электроснабжения, линейных сооружений связи.

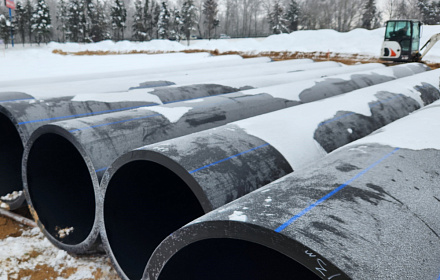

Активно идут работы по прокладке дождевой и хозяйственно-бытовой канализации, что оптимизирует процесс управления сточными водами и обеспечит их безопасный отвод. На некоторых улицах уже начаты работы по прокладке хозяйственно-питьевого водопровода.
Эти работы являются неотъемлемой частью процесса подготовки территории и обеспечат удобные коммуникации для будущих пользователей объекта.
При проведении работ команда наших инженеров и строителей уделяет внимание каждой детали, чтобы обеспечить оптимальное функционирование строительного комплекса.
