Капитальный ремонт путепровода по ул. Долгобродской через ул. Ванеева
В апреле 2024 приступили к работам по капитальному ремонту с модернизацией путепровода по ул. Долгобродской через ул. Ванеева.
В рамках проекта планируется выполнить ремонт путепровода – 50,1 м., устройство асфальтобетонного покрытия – 984,9 м2 , покрытие тротуаров из плитки бетонной – 560,32 м2 , ремонт пролетного строения – 1522,55 м2, ремонт опорных частей на опорах, укладка труб коммуникаций и другие виды работ для обновления путепровода.

Выполнен ремонт с модернизацией путепровода, устройство асфальтобетонного покрытия, а также устройство нового тротуарного покрытия из бетонной плитки, устойчивого к износу и погодным условиям, прокладка инженерных коммуникаций в теле тротуаров для обеспечения надёжной работы сетей, монтаж системы водоотведения для эффективного отвода осадков, установка перильного ограждения на путепроводе, устройство удерживающего пешеходного ограждения вдоль тротуаров и другие значимые работы.

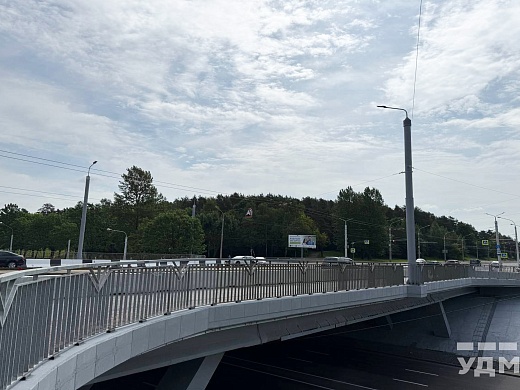

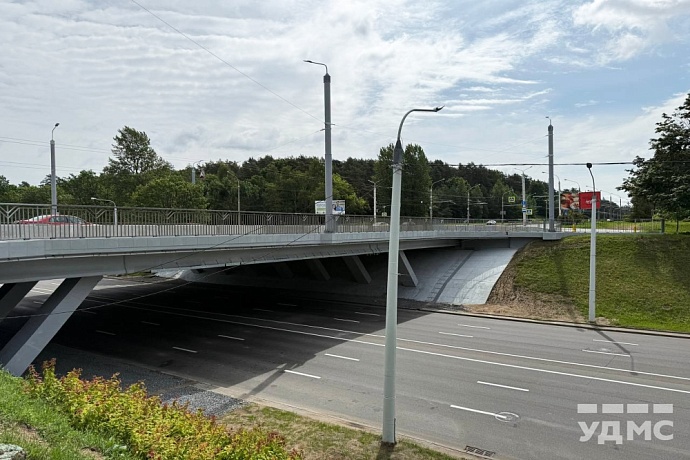

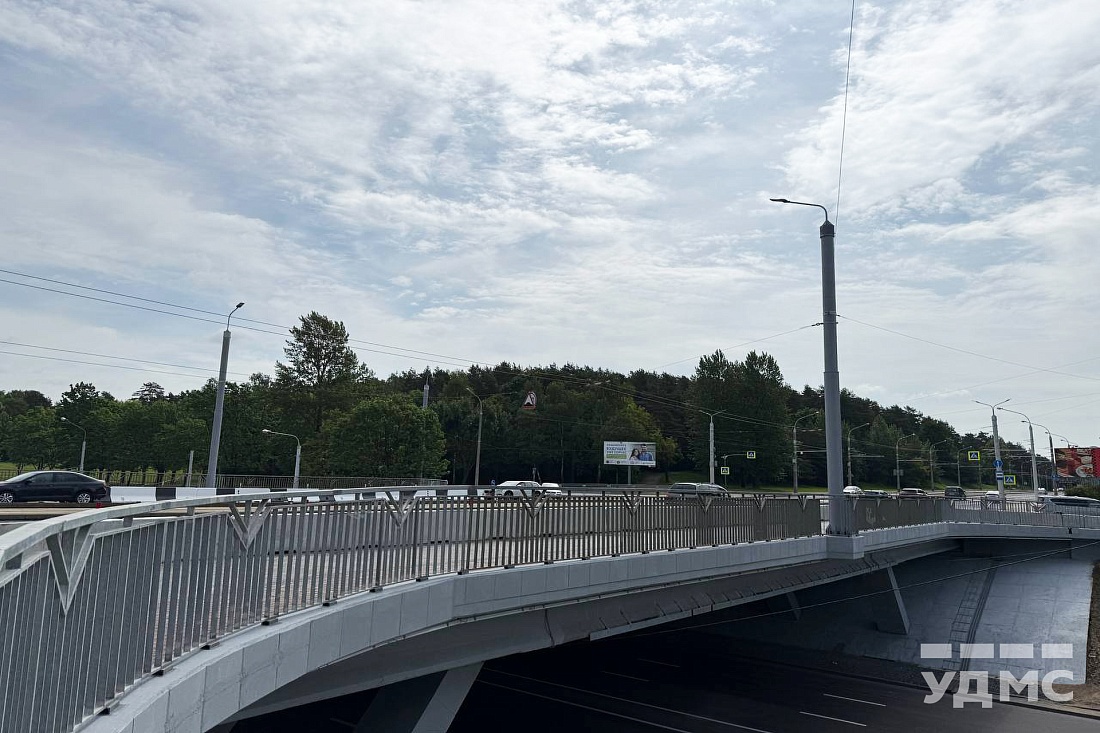

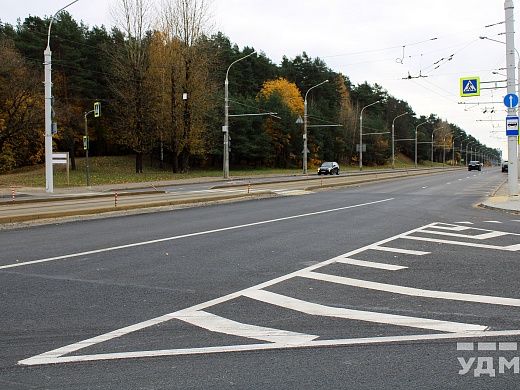

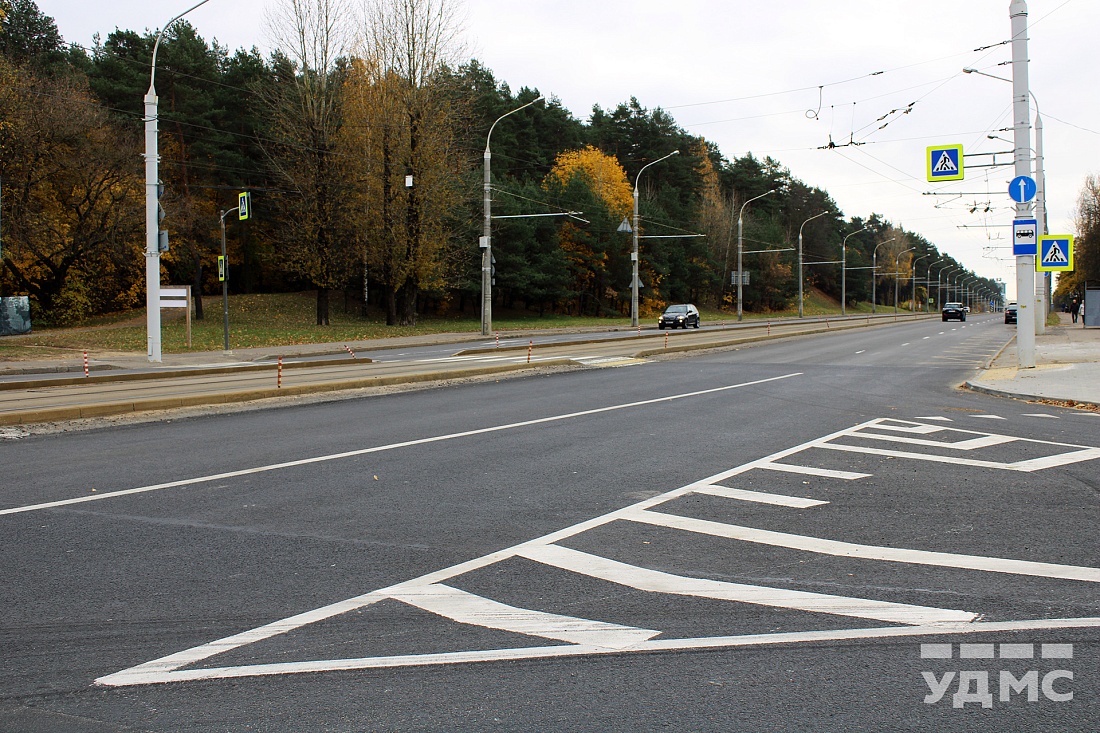

В июне 2025 года все основные строительно-монтажные мероприятия были завершены. Движение по путепроводу полностью восстановлено. Объект введён в эксплуатацию в обновлённом, безопасном и современном виде, что позволило значительно улучшить транспортную доступность района и условия для пешеходов.

Закончен первый этап капитального ремонта с модернизацией путепровода по ул. Долгобродской через ул. Ванеева.

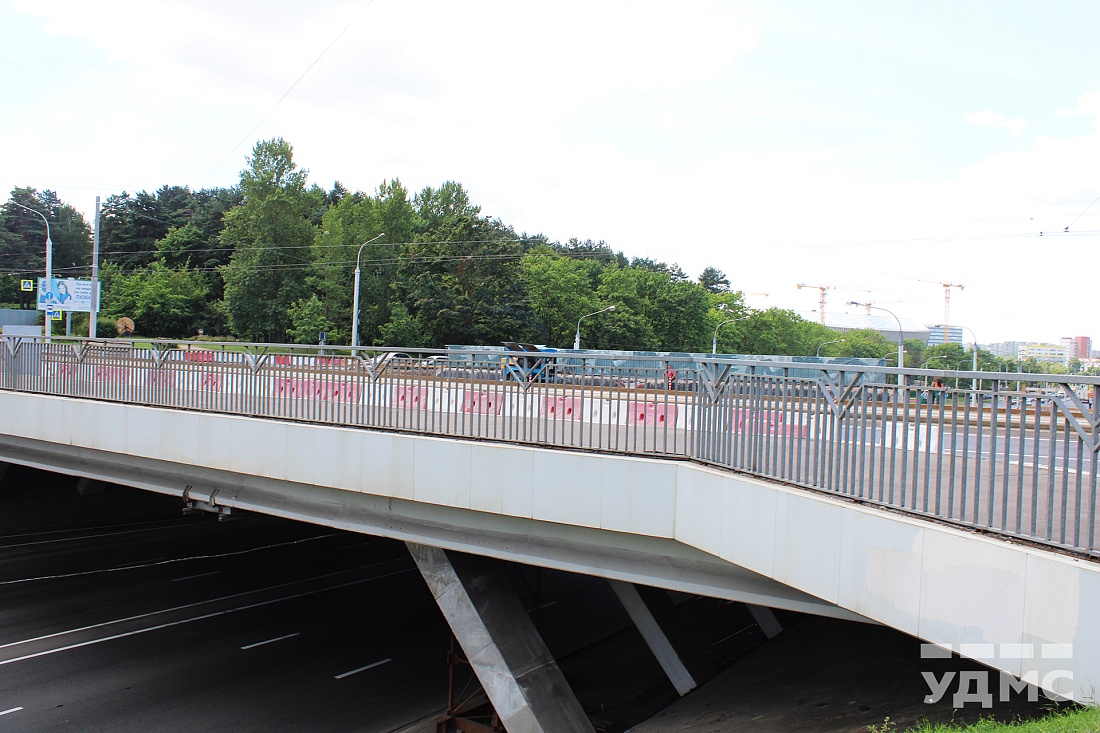

Завершены ремонтные работы по правой стороне движения путепровода. Выполнен весь комплекс работ: переустройство мостового полотна, тротуаров, подпорных стенок, наружного освещения.

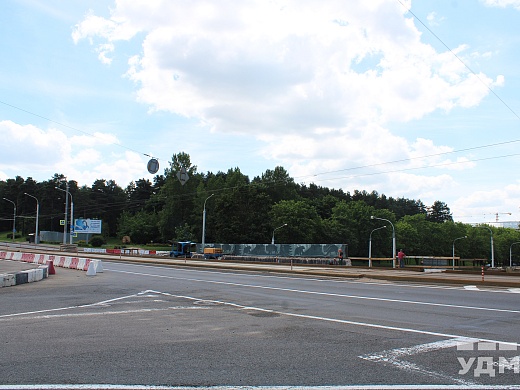

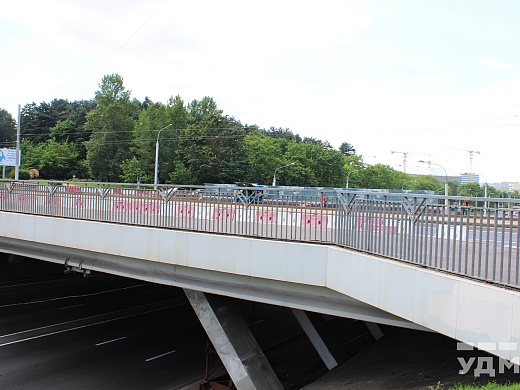

Движение транспорта было запущено в октябре. На данный момент путепровод функционирует без ограничений.

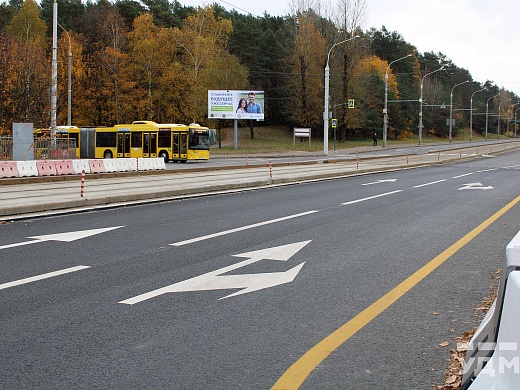

Второй этап строительных работ планируется весной 2025 года.

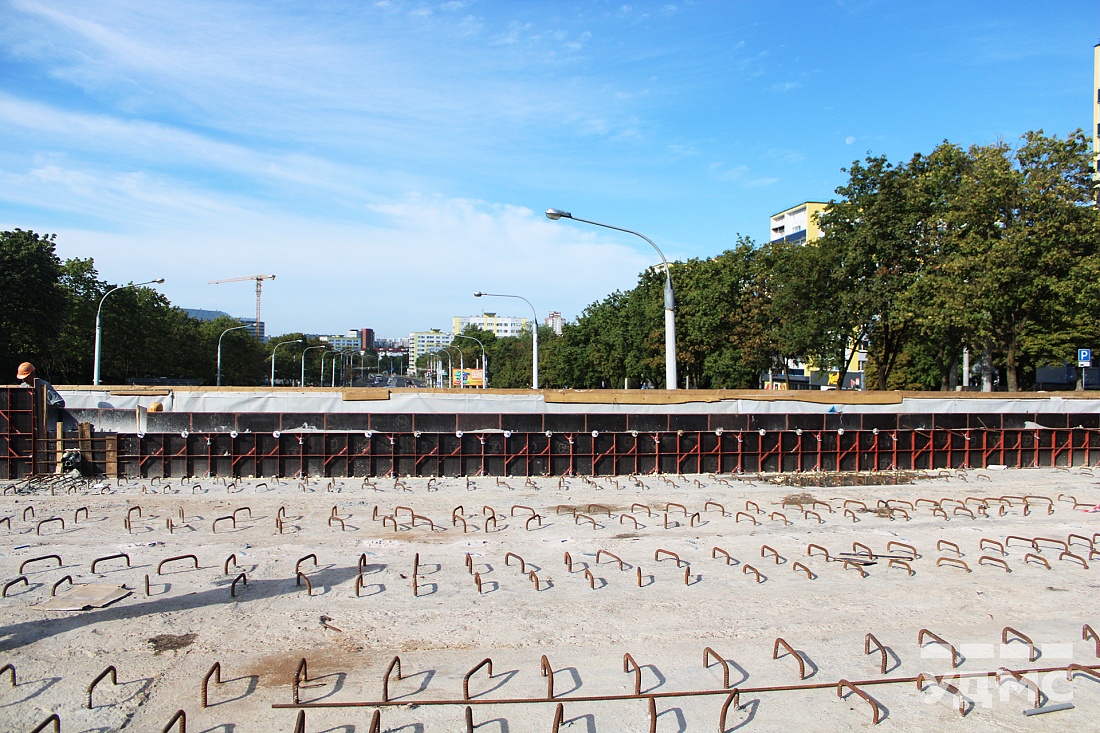

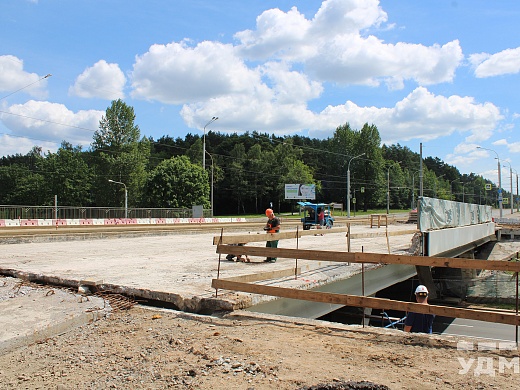

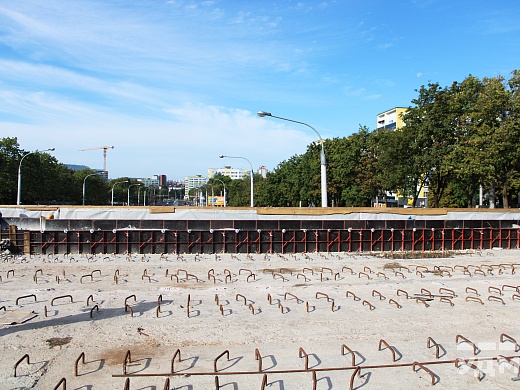

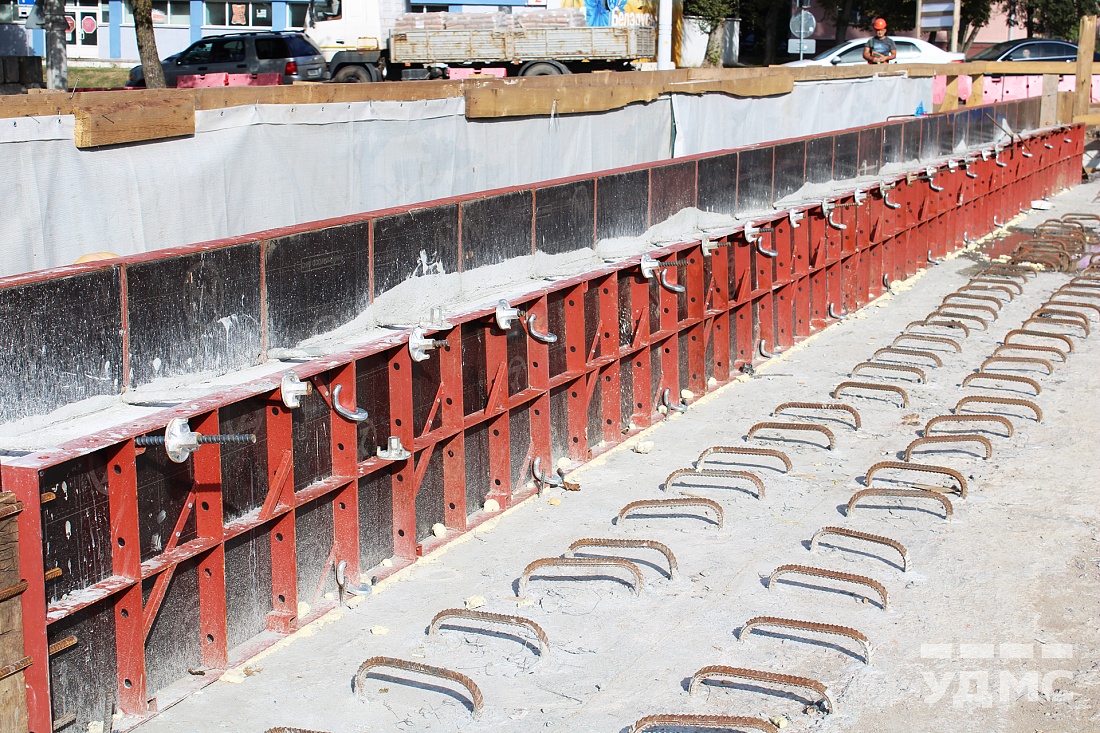

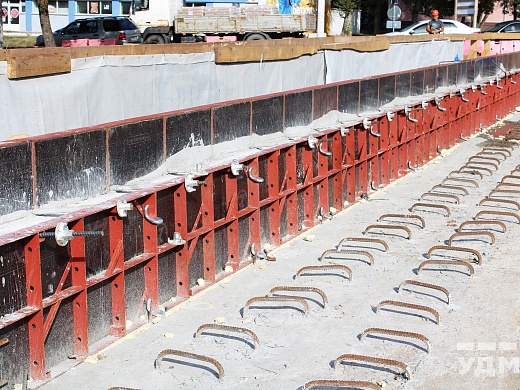

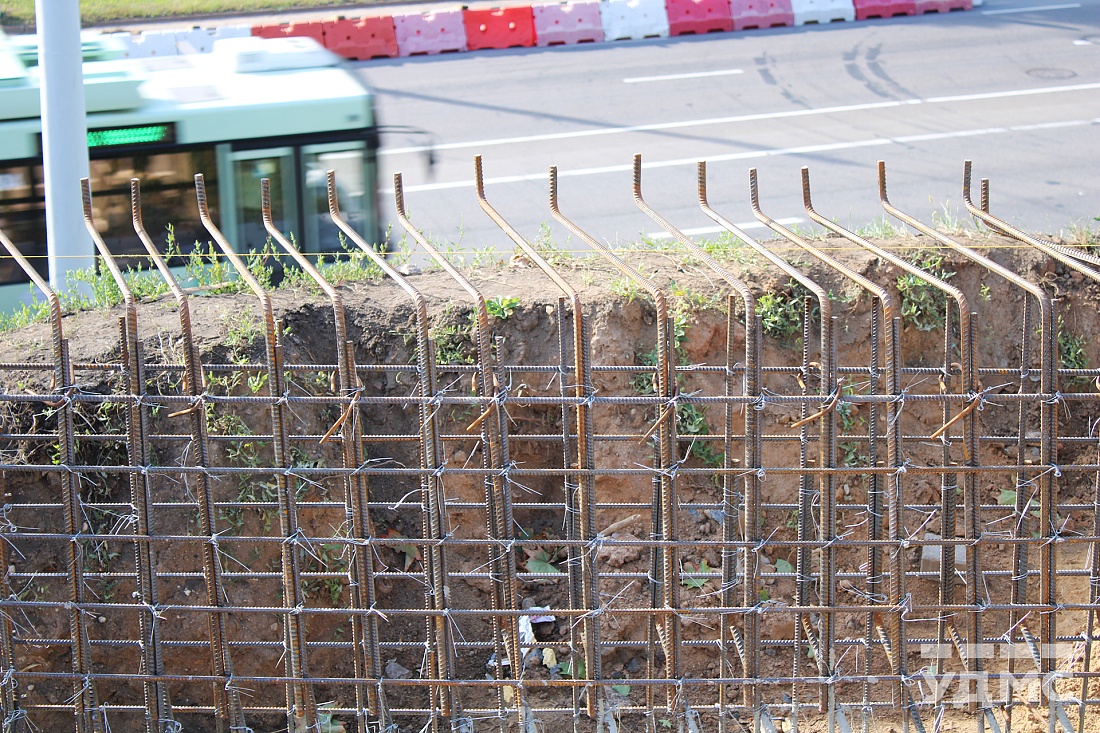

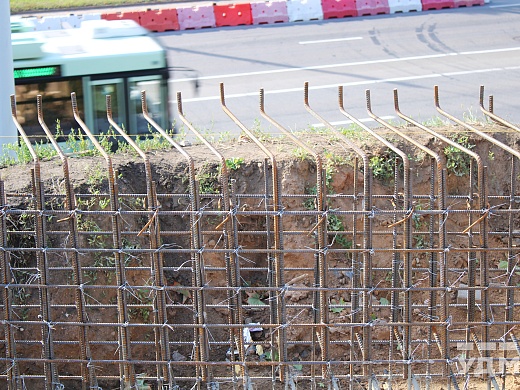

На данный момент ведутся работы по устройству защитной плиты, армируются подпорные стенки.

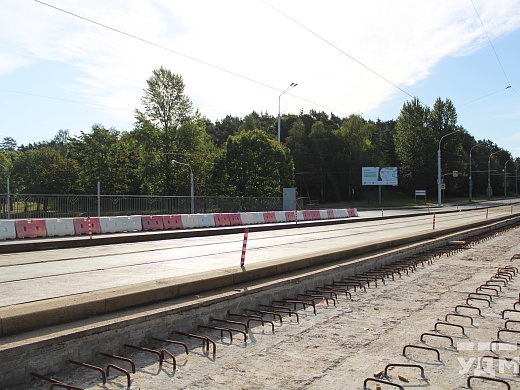

Также выполняются работы по устройству тротуарной консоли. В ближайшее время планируются монолитные работы по устройству защитной плиты с последующим выходом на благоустройство территории.

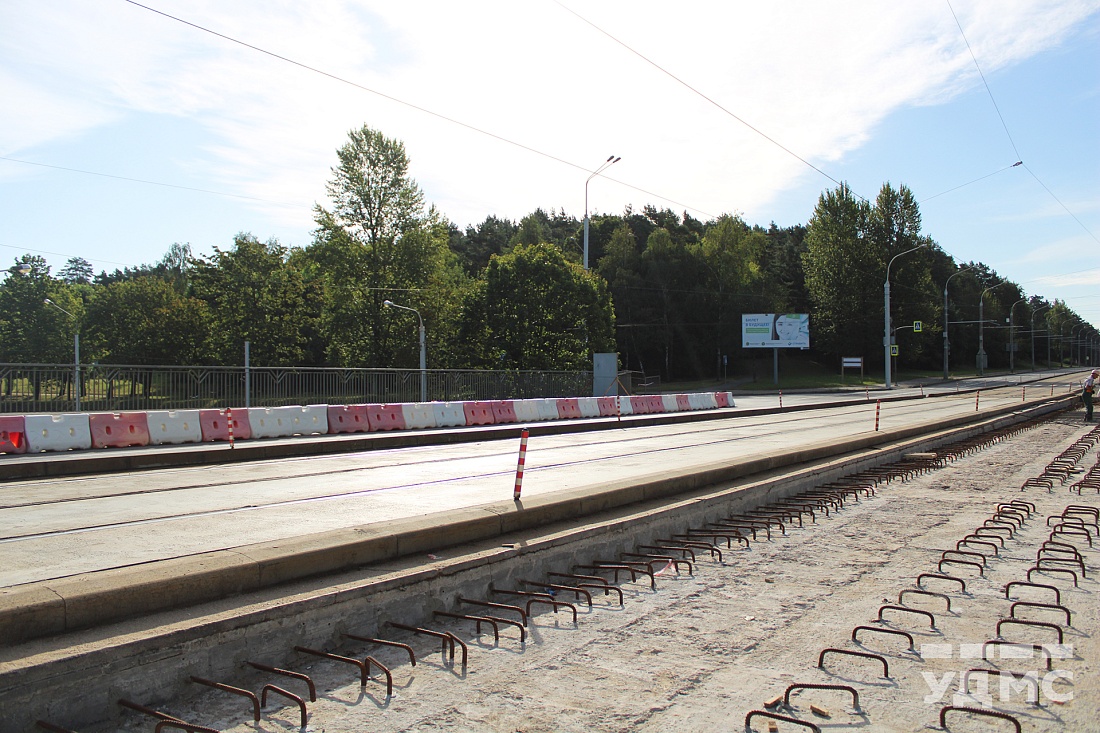

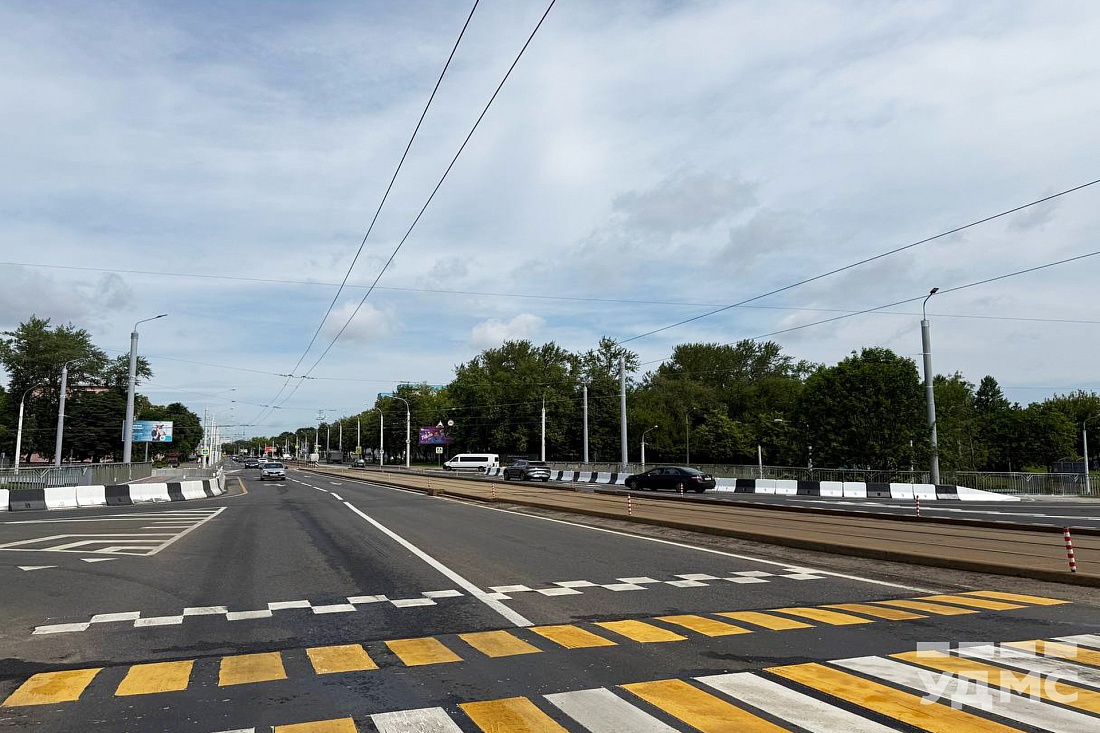

Движение по первой стороне планируется запустить в сентябре.

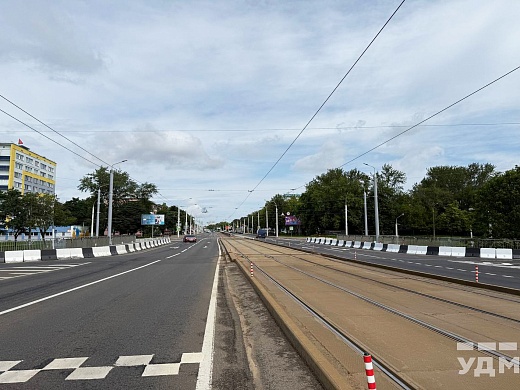

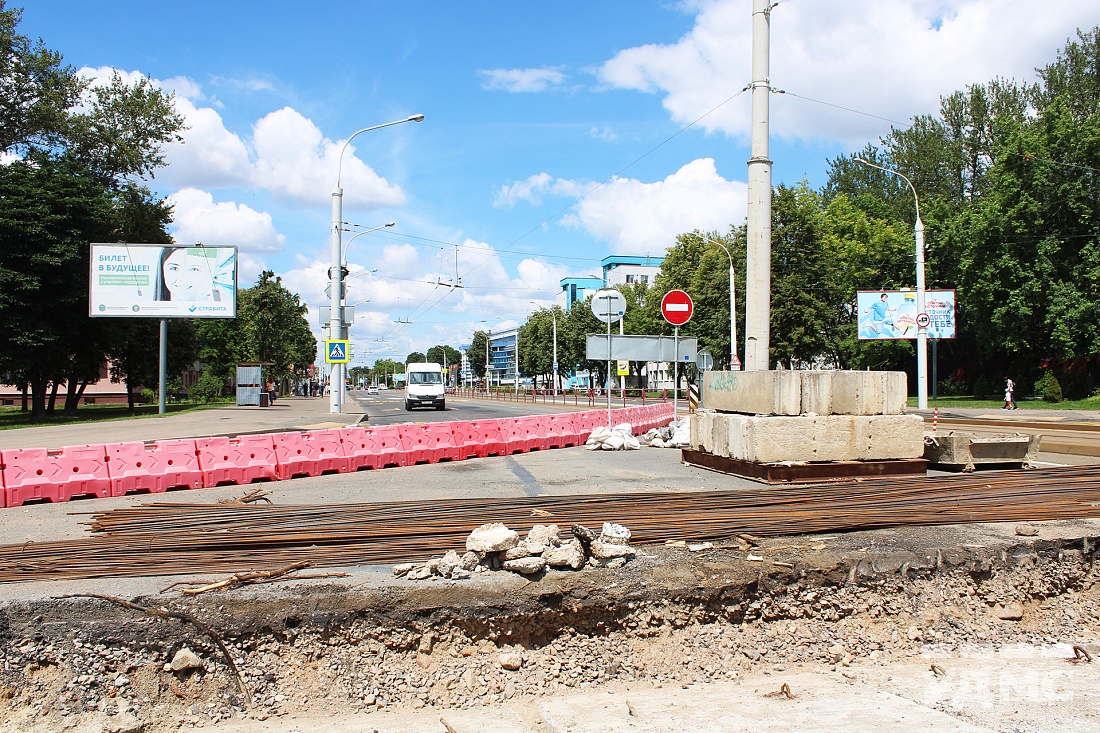

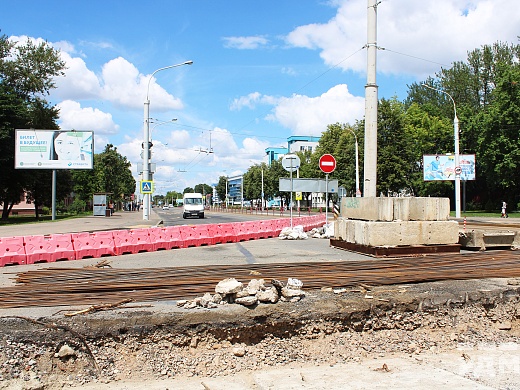

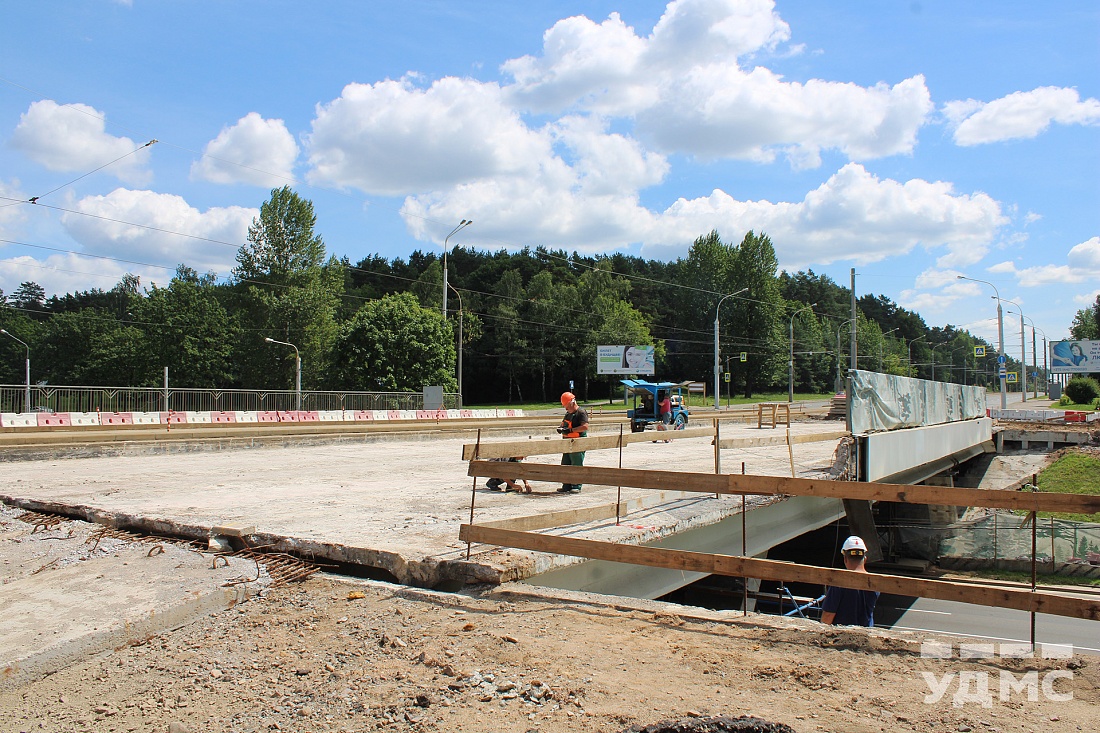

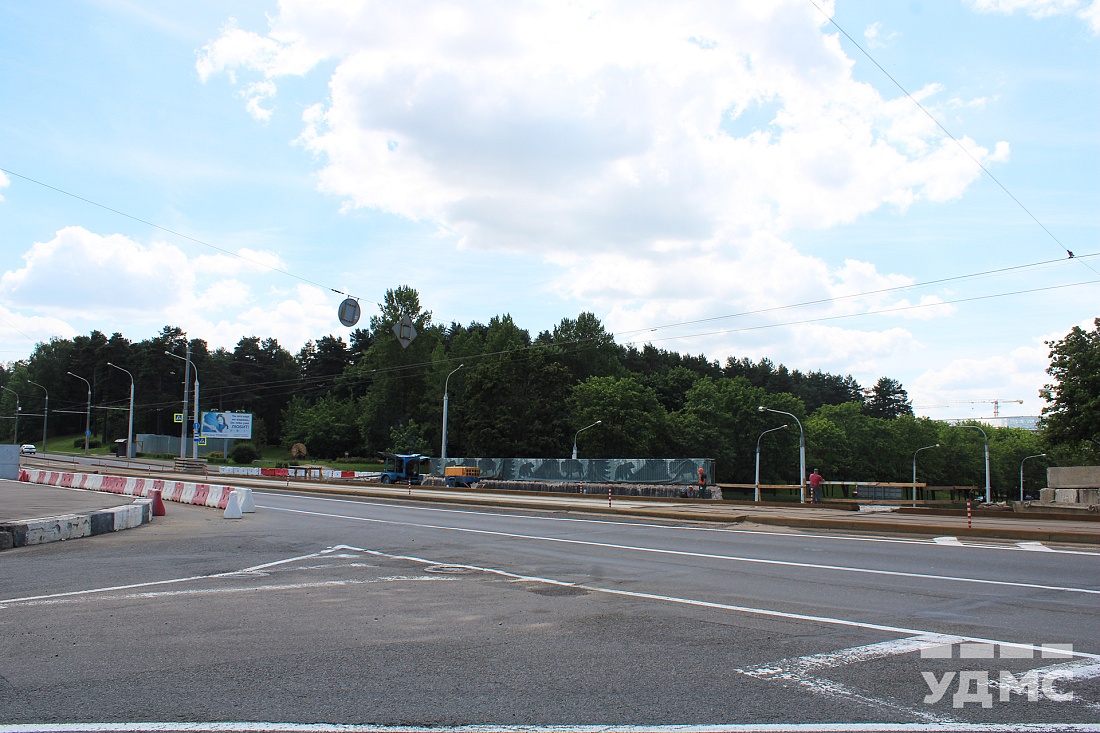

На сегодняшний день производится ремонт одной половины путепровода в направлении пр. Партизанского. Демонтировано асфальтобетонное полотно, защитные и выравнивающие слои, гидроизоляция. В этом месяце планируется отключение работы троллейбусной линии, после чего приступим к восстановлению мостового полотна. Приостановление работы троллейбусной линии связано с необходимостью ускорения ремонтных работ под путепроводом. Для минимизации неудобств движению транспорта в это время водителям рекомендуется заранее планировать маршруты и учитывать возможные задержки. Планируемый срок окончания работ - ноябрь этого года.
