Капитальный ремонт подземного перехода на ст. м. «Институт культуры»

Капитальный ремонт подземного перехода на ст. м. «Институт культуры»

Заказчик
ГП "Гордорстрой"
Генподрядчик
УДМСиБ Мингорисполкома
Проектировщик
ООО "Экомост"
Стоимость объекта
11 млн BYN
Сроки
9 месяцев
Статус
В процессе
Процент готовности проекта:
~ 75%
В феврале мы приступили к капитальному ремонту подземного перехода на станции метро «Институт культуры».

Объект имеет высокую проходимость, поэтому обновление сделает его не только более комфортным, но и безопасным для пешеходов.

По графику завершение работ запланировано на октябрь.

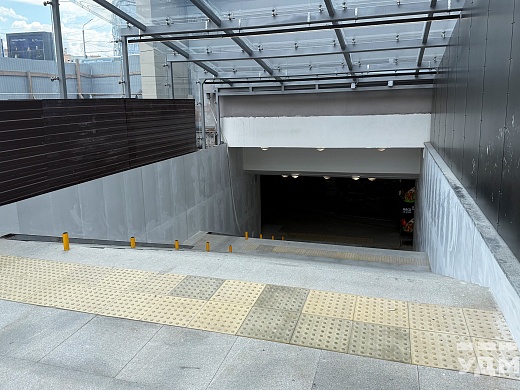

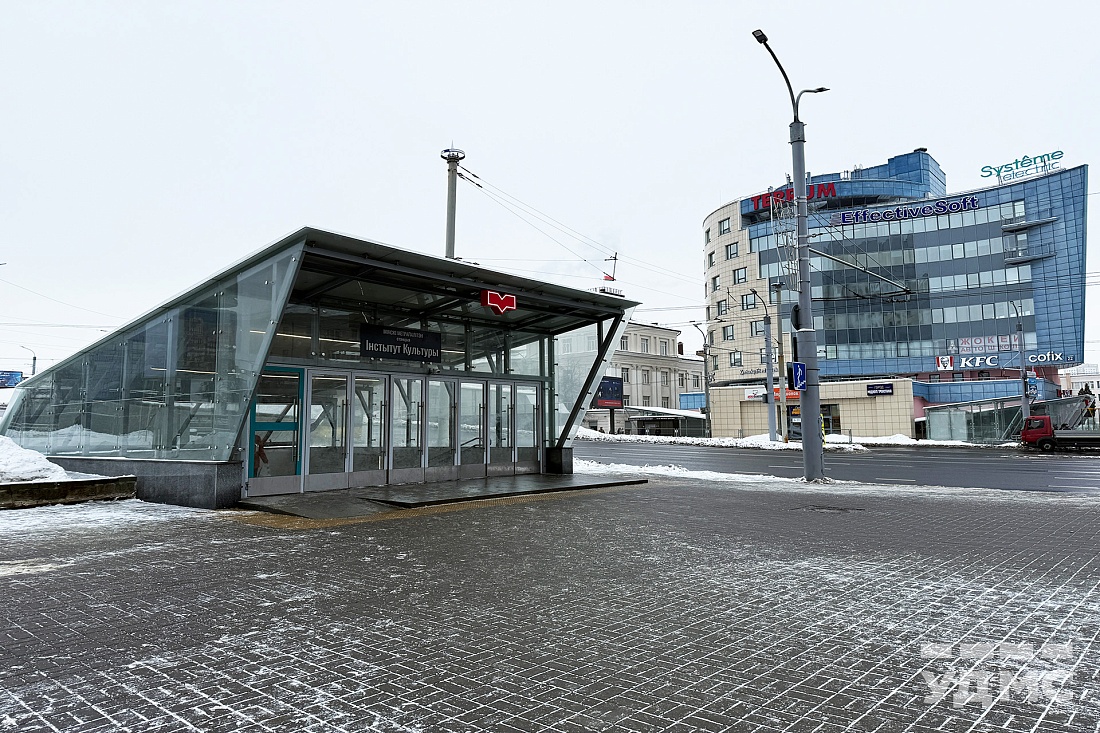

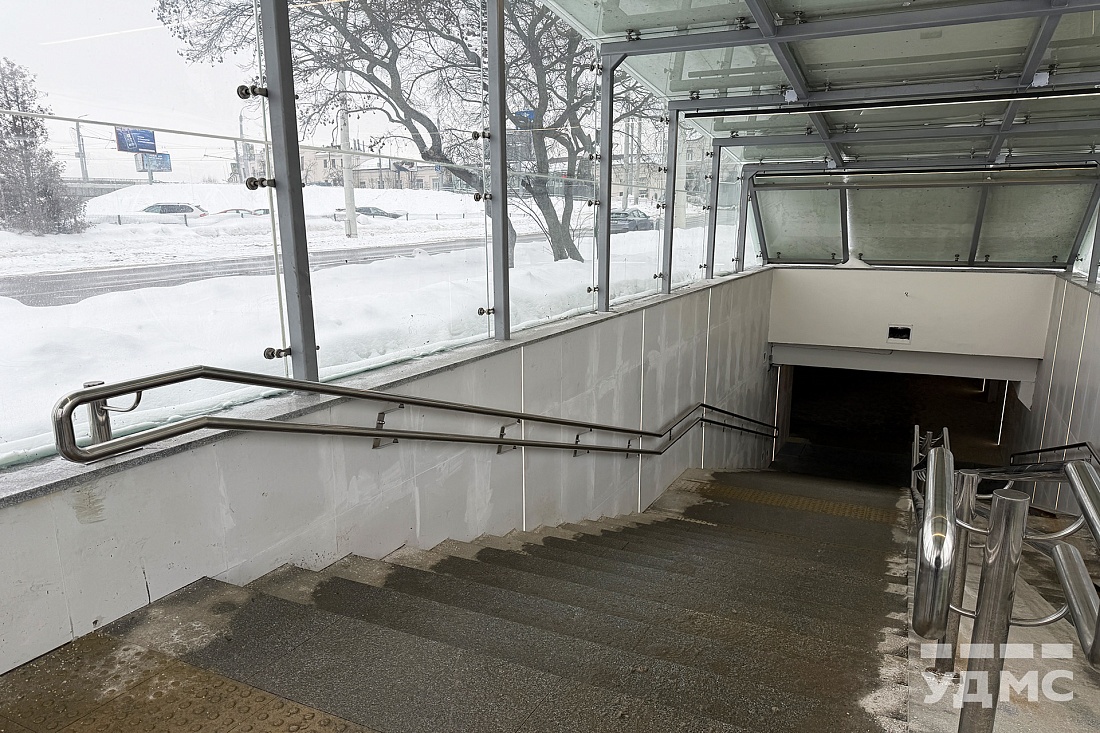

alt

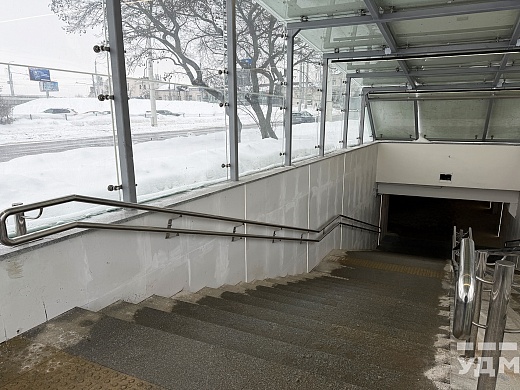

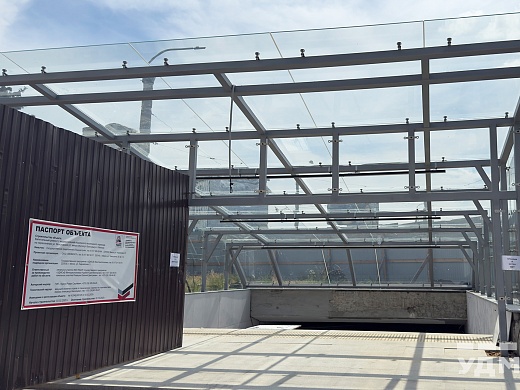

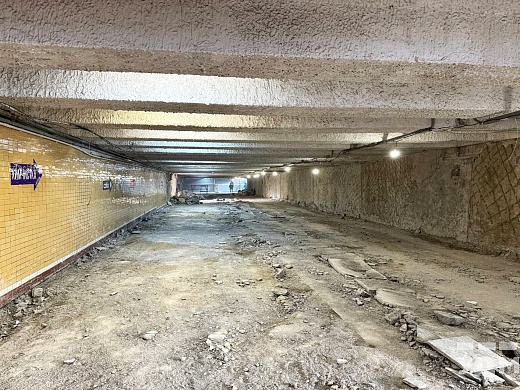

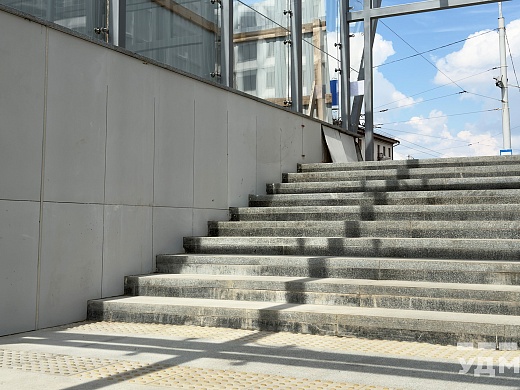

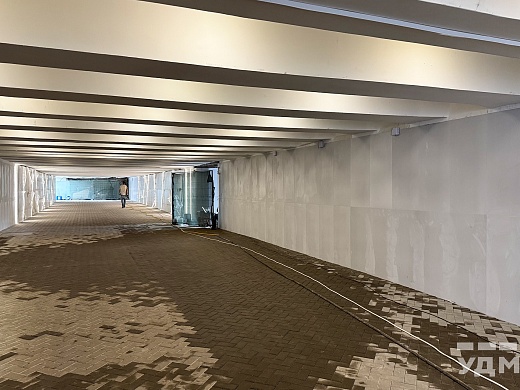

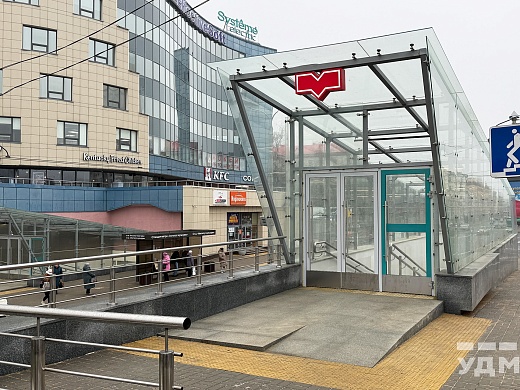

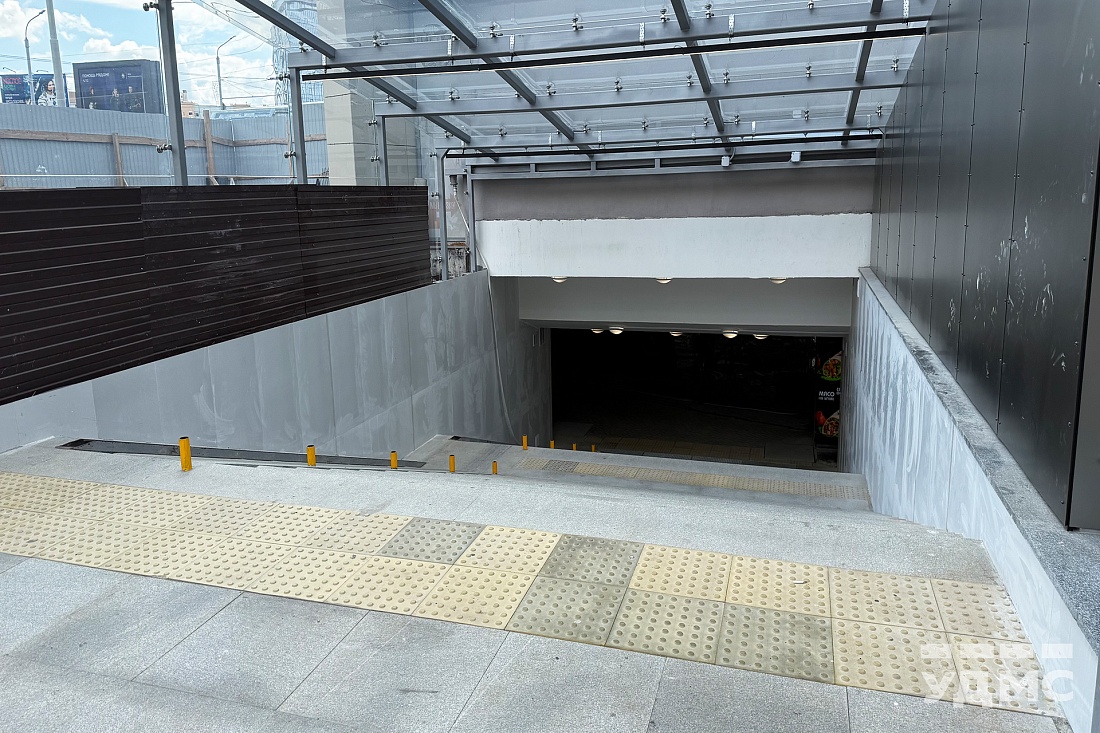

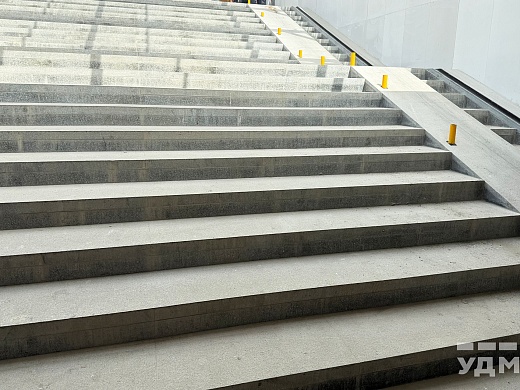

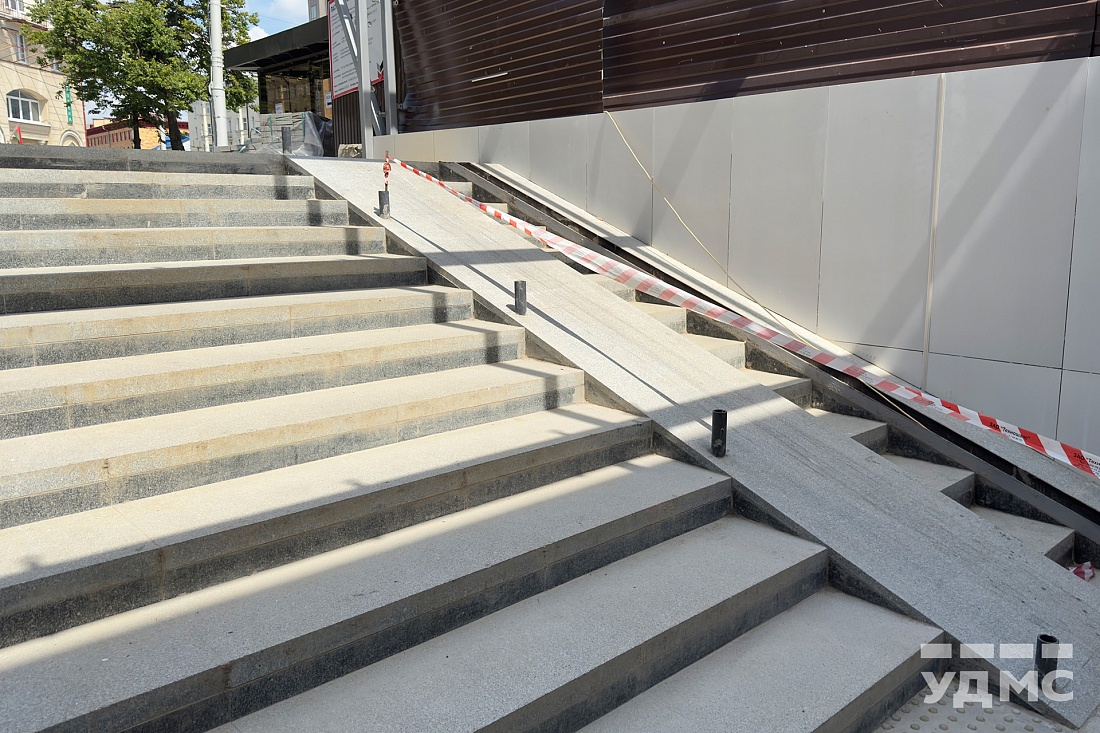

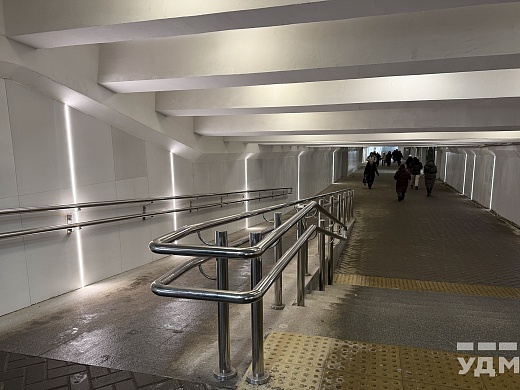

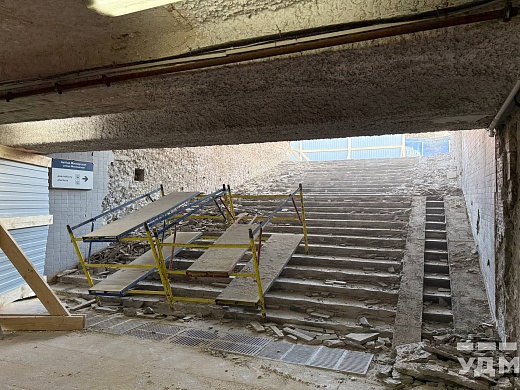

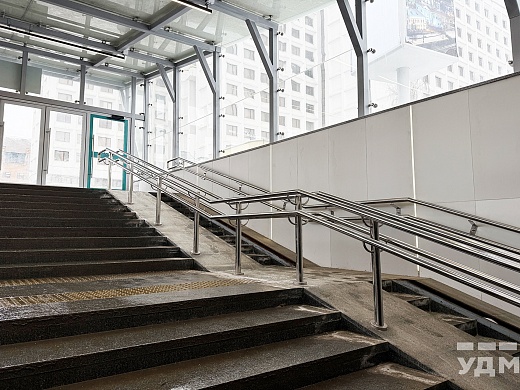

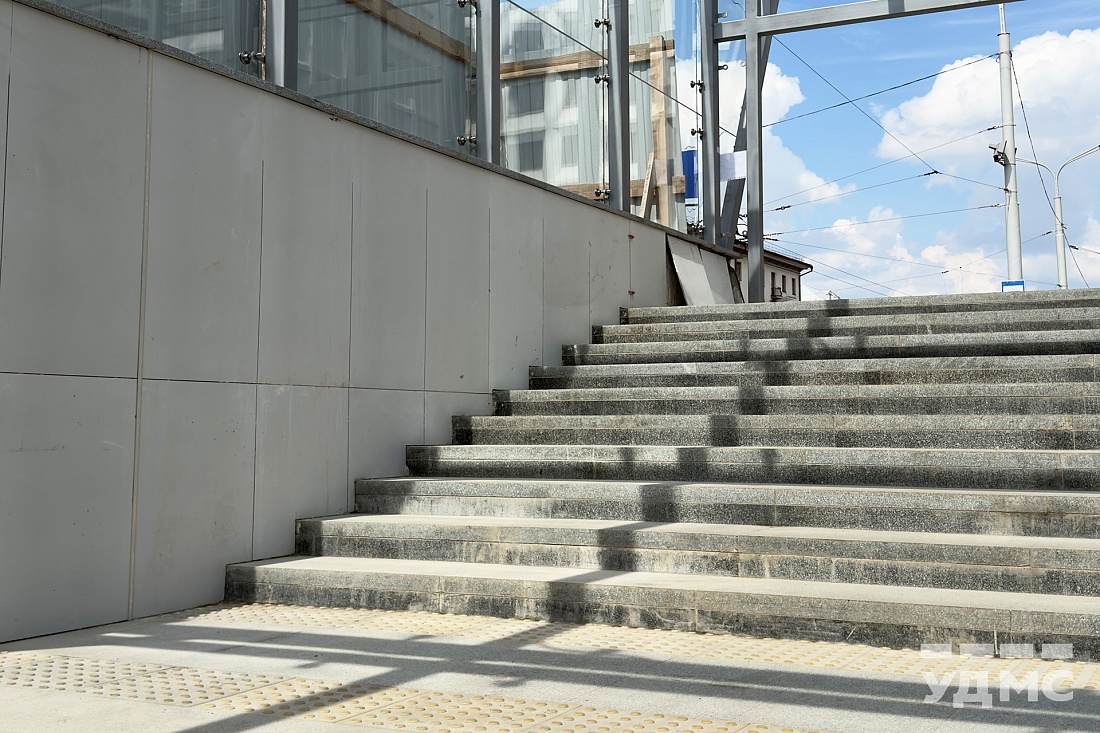

Август 2025 г.

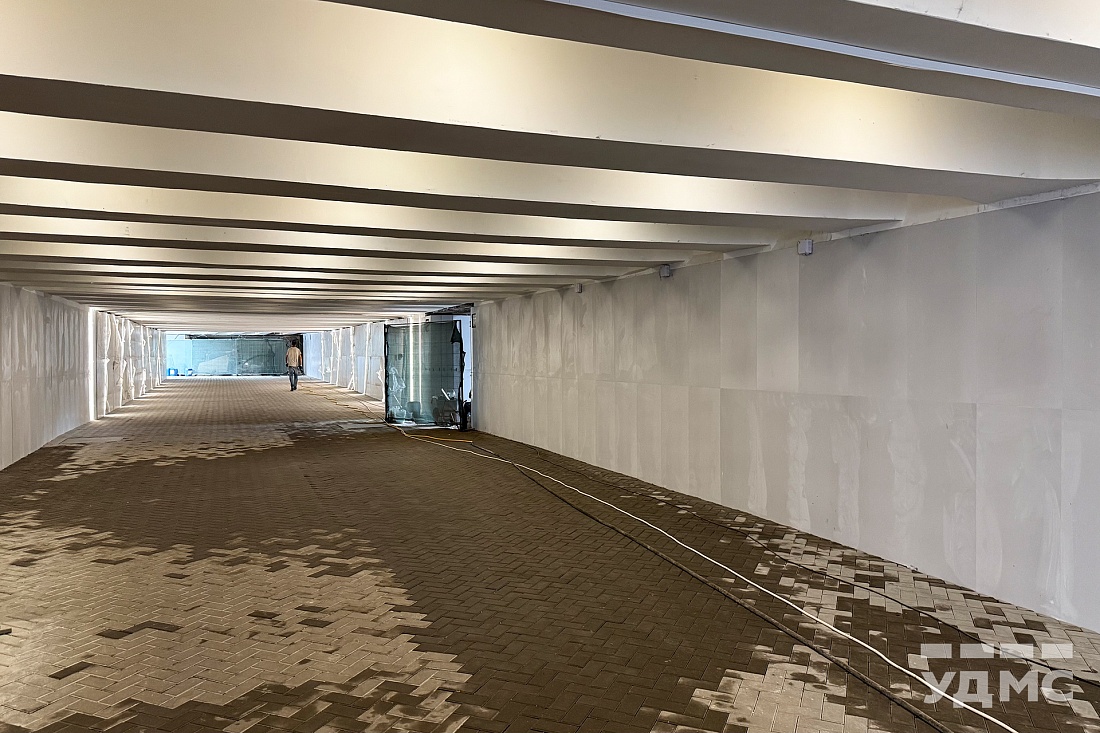

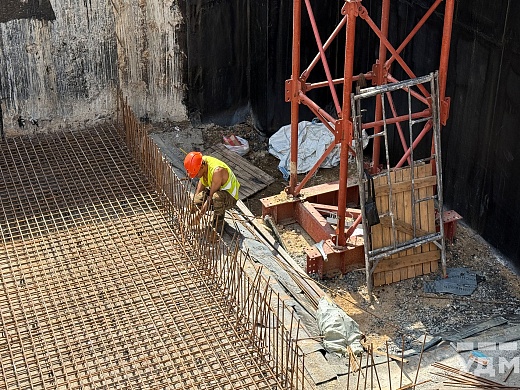

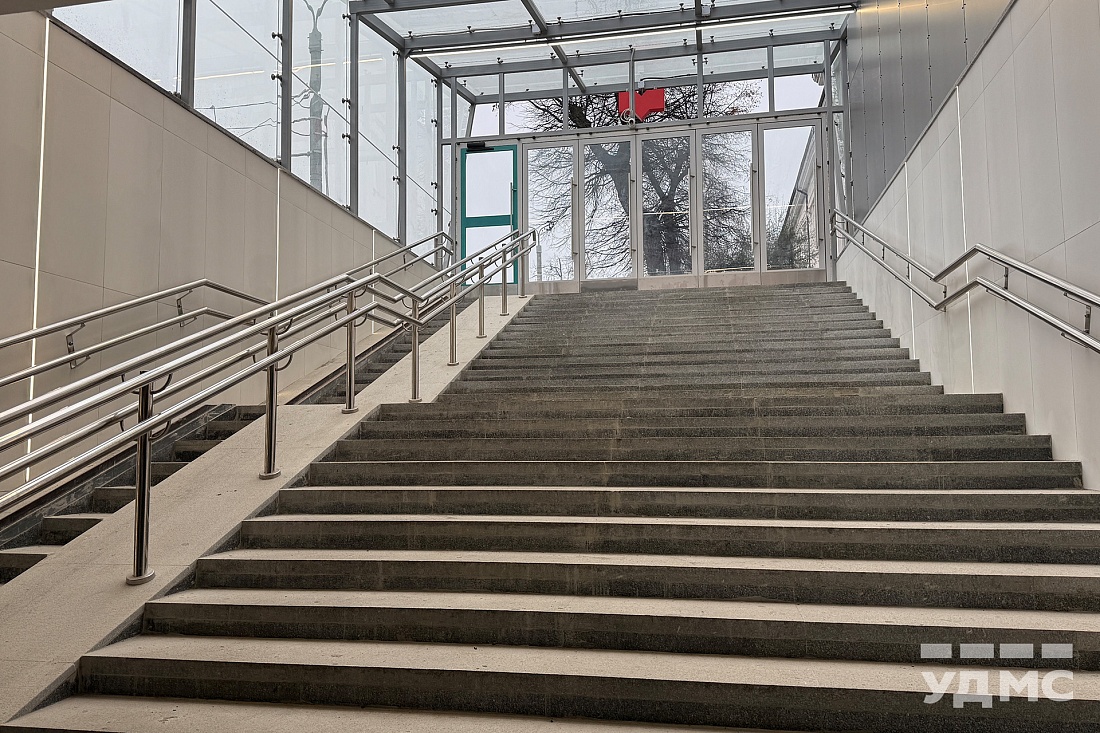

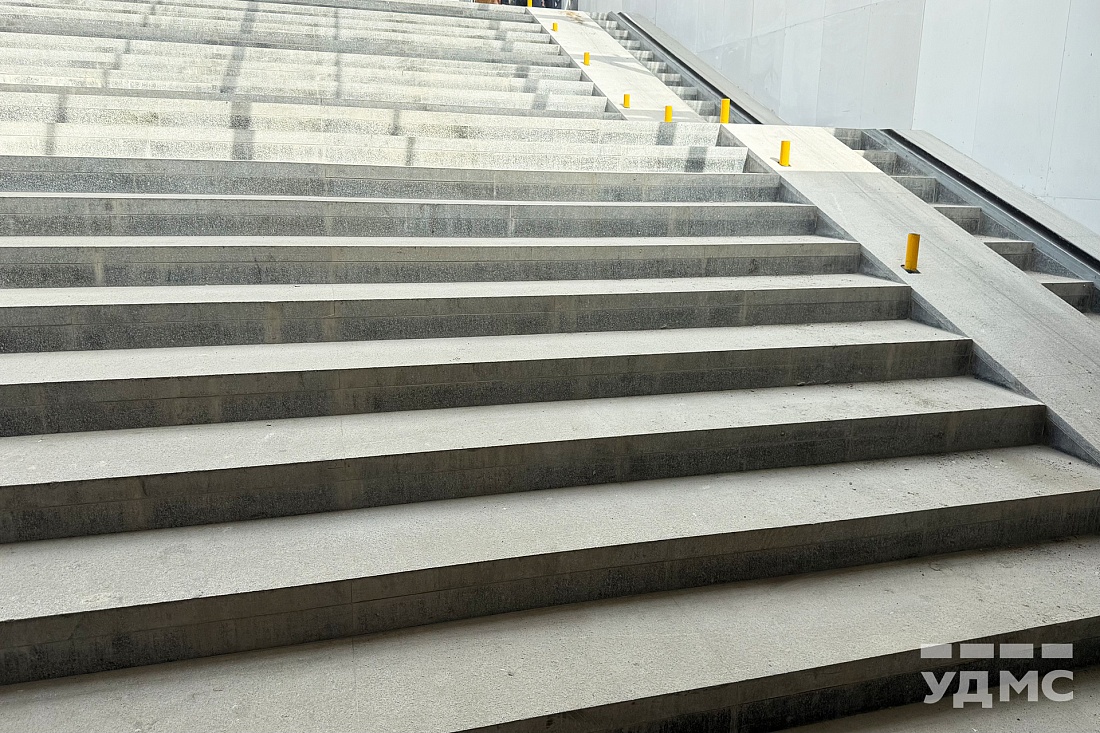

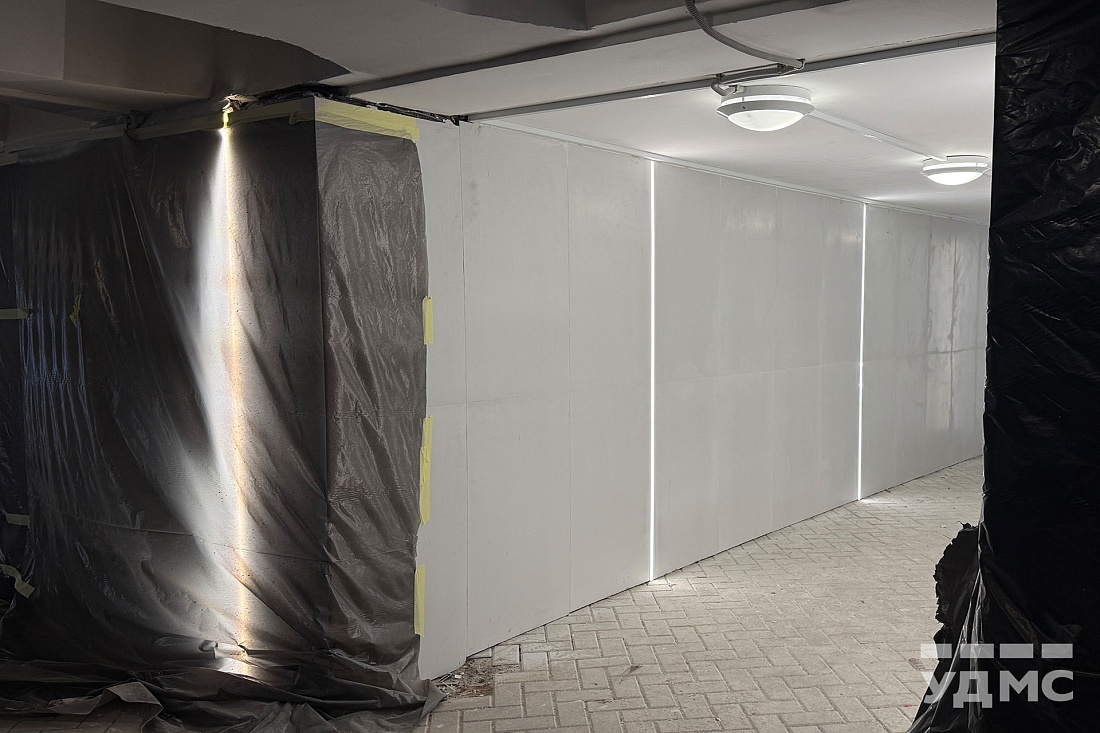

На сегодняшний день завершено устройство ствола перехода на участке от ЛС-2 до ЛС-5. Благодаря этому обеспечен проход на всю ширину ствола, что значительно ускоряет дальнейший ход работ.
На завершающем этапе находятся:
• строительство выхода по ЛС-3 (в сторону путепровода по ул. Чкалова);
• устройство участка ствола перехода от ЛС-5 до ЛС-6, который обеспечит удобный и безопасный выход к метро.

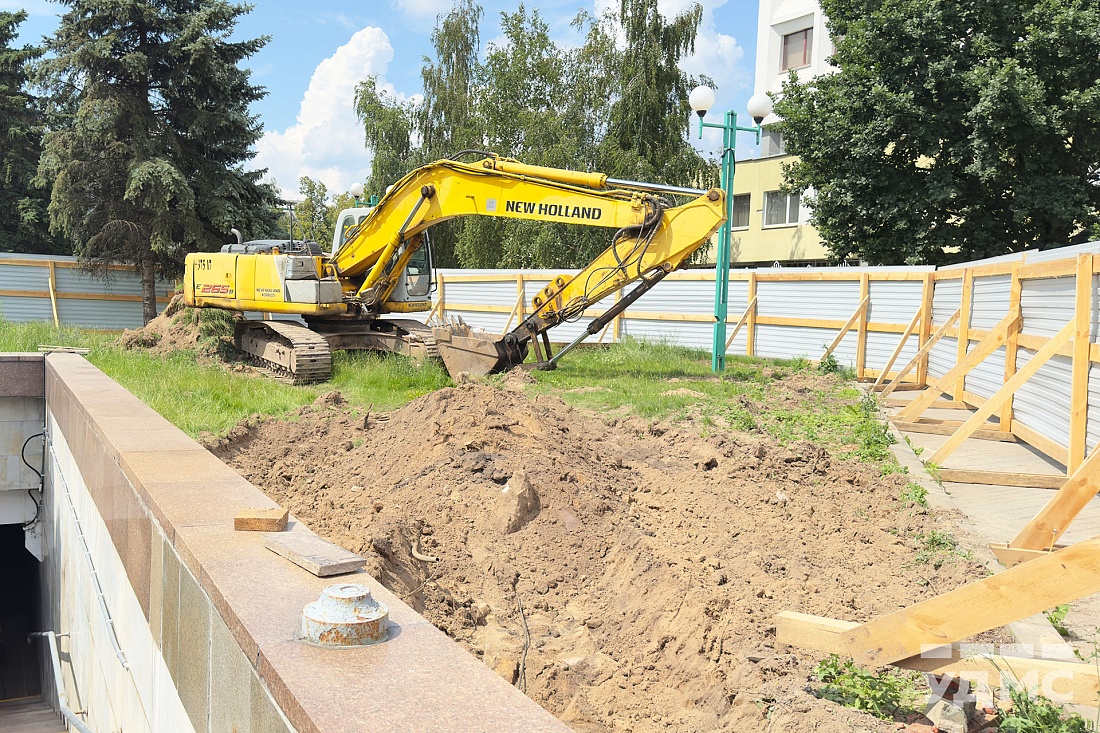

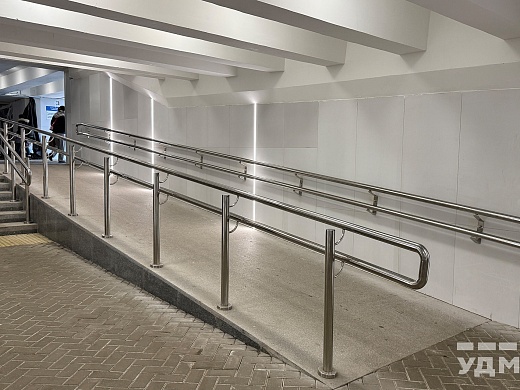

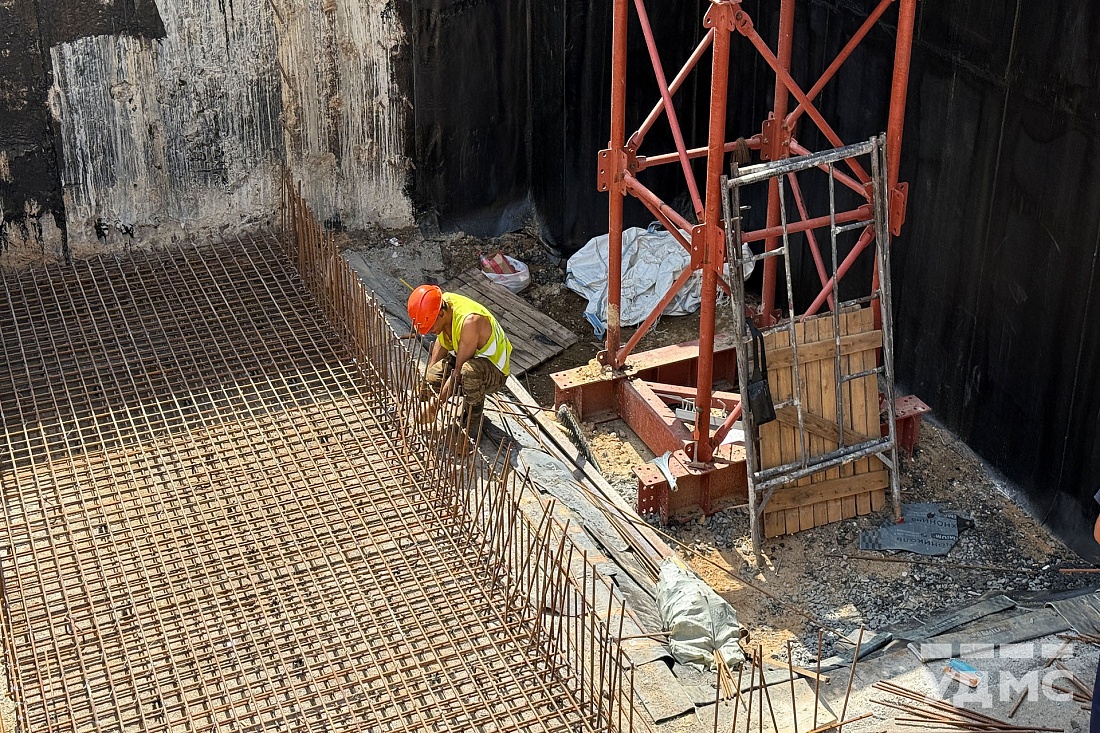

Кроме того, ведутся работы по возведению шахт для установки подъёмников, что позволит обеспечить доступность объекта для маломобильных граждан, а также по благоустройству прилегающей территории.

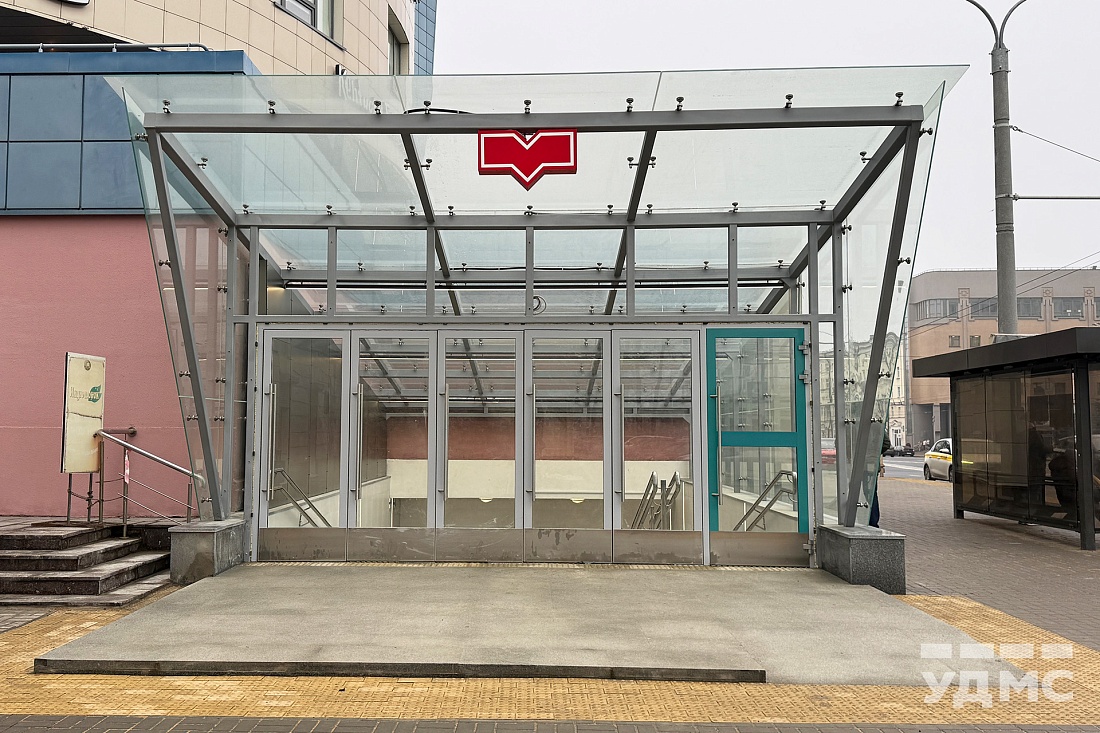

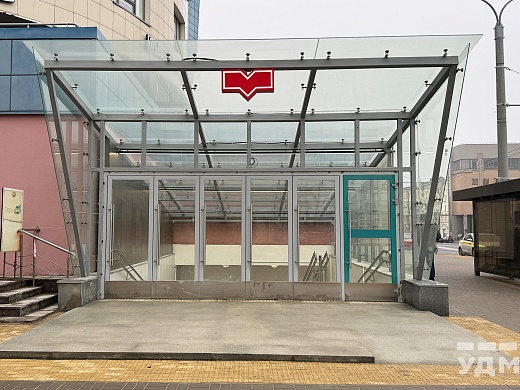

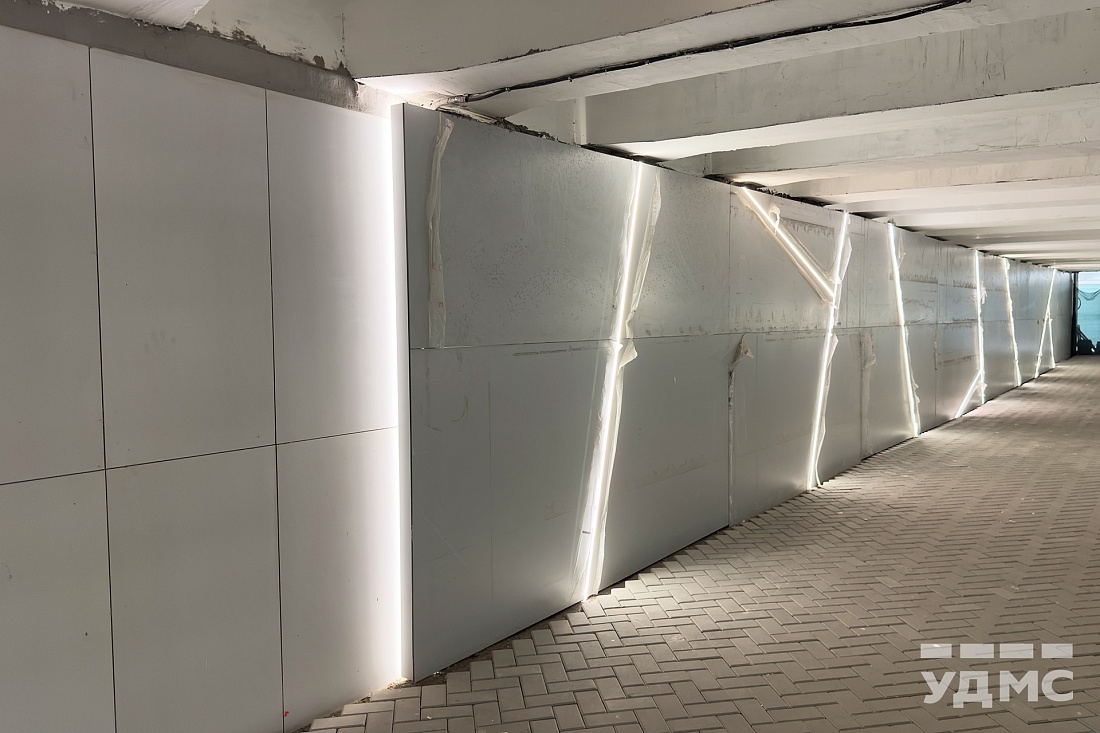

alt

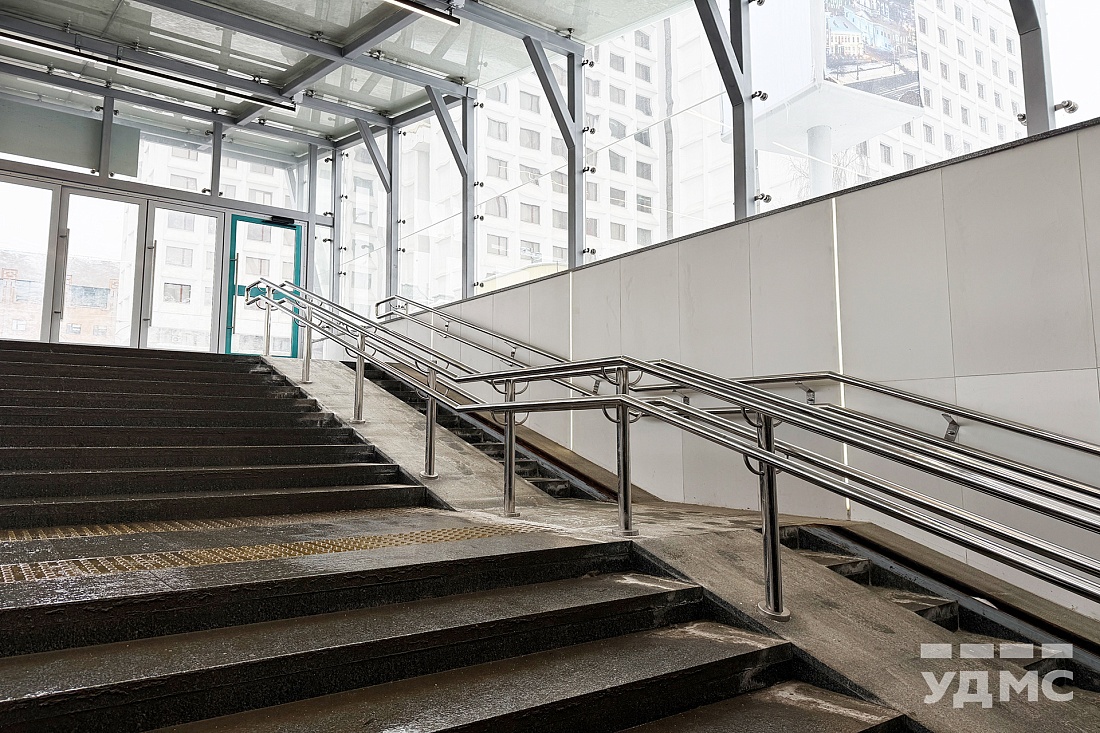

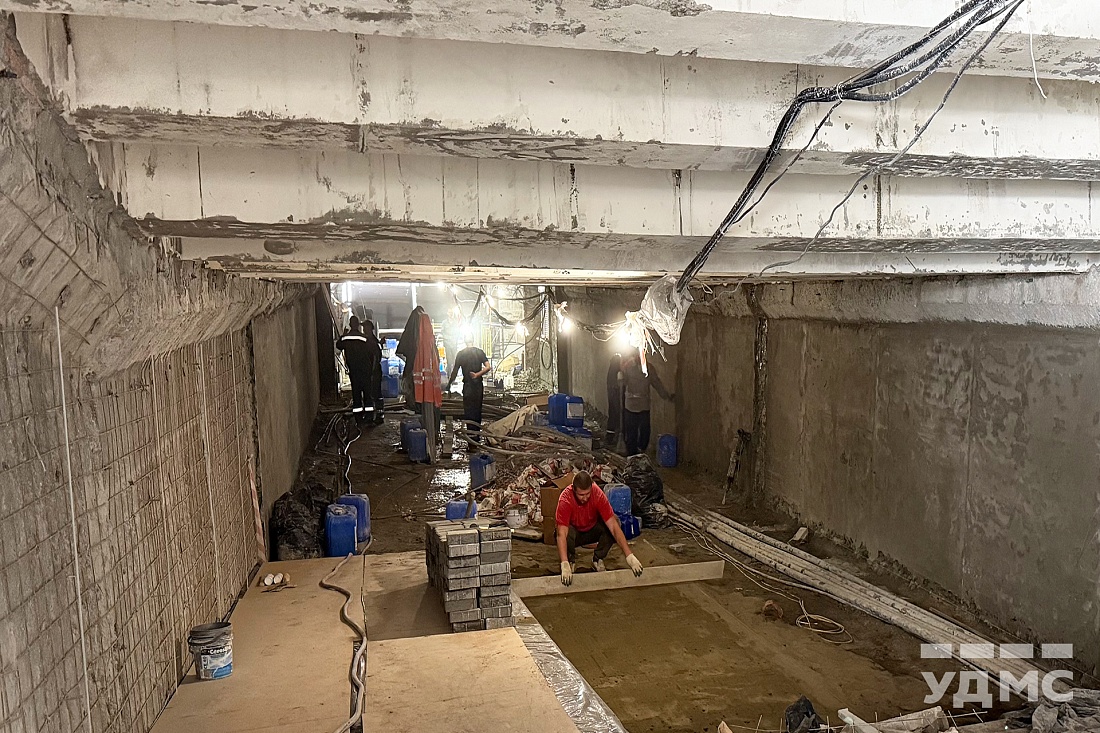

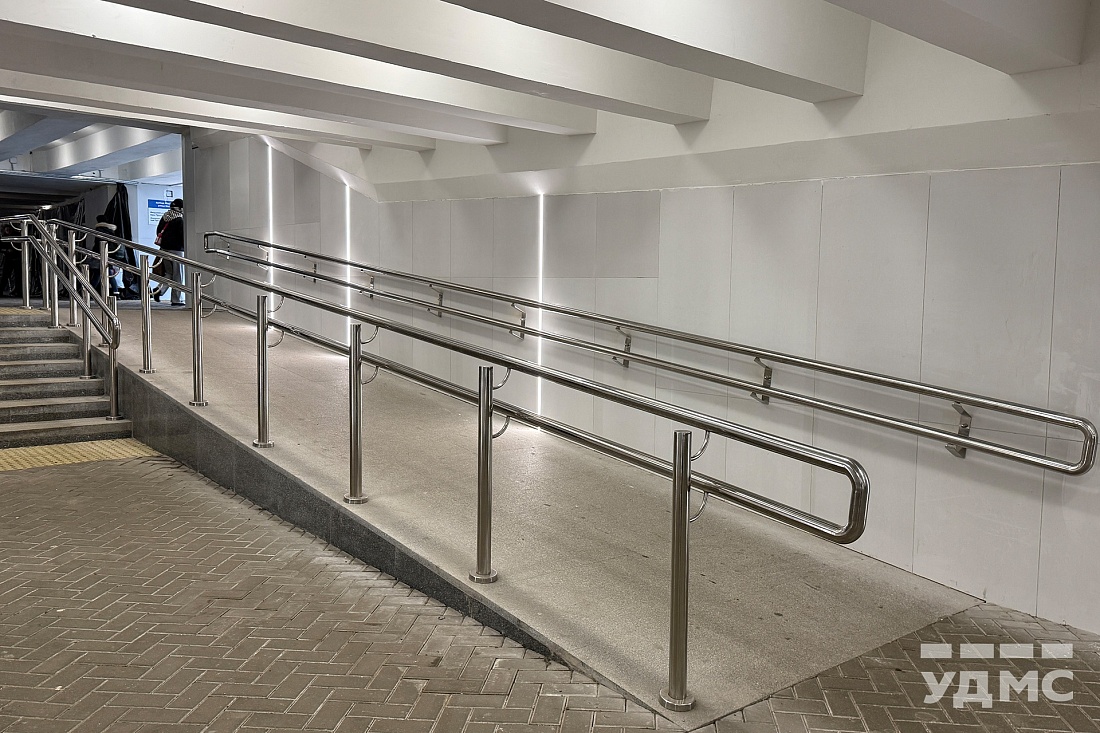

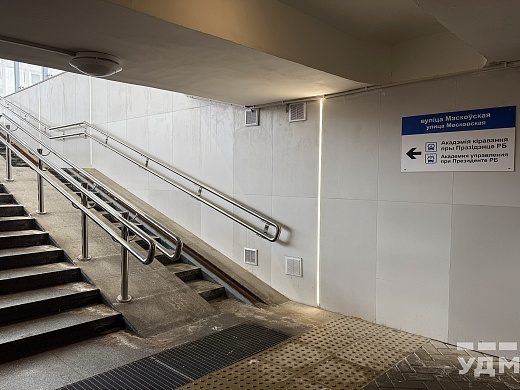

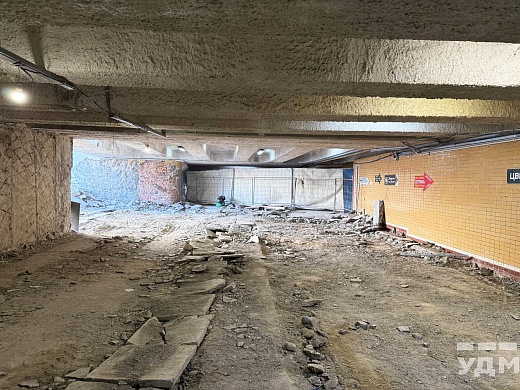

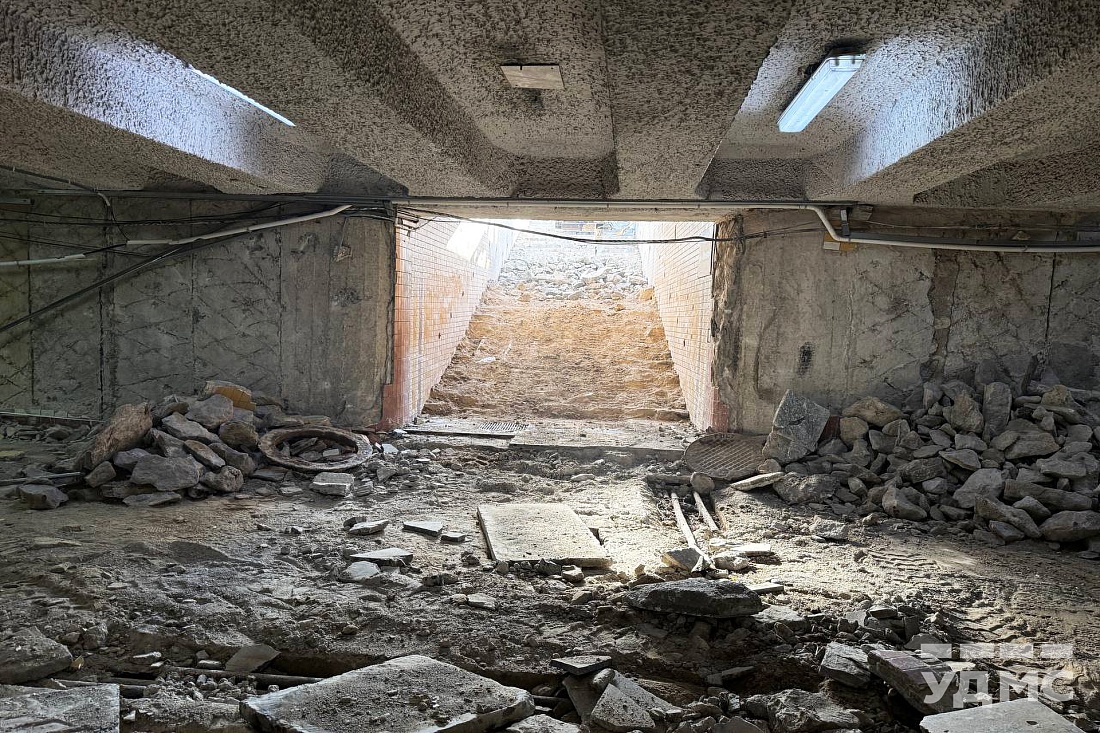

Июль 2025 г.

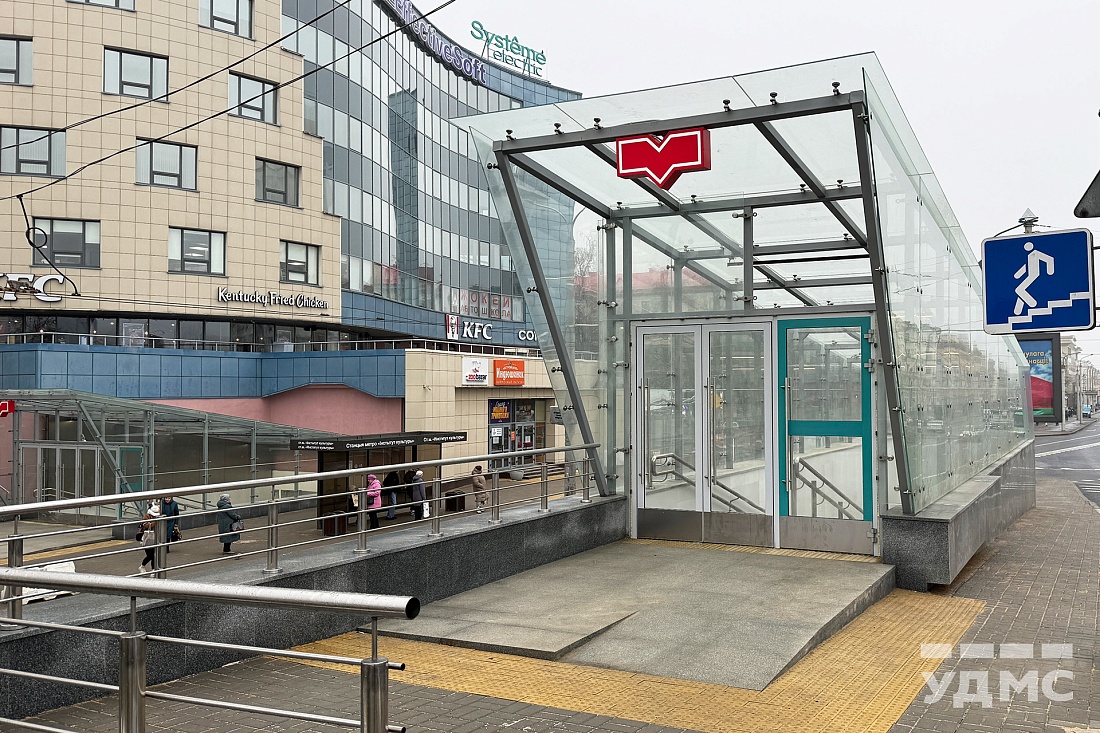

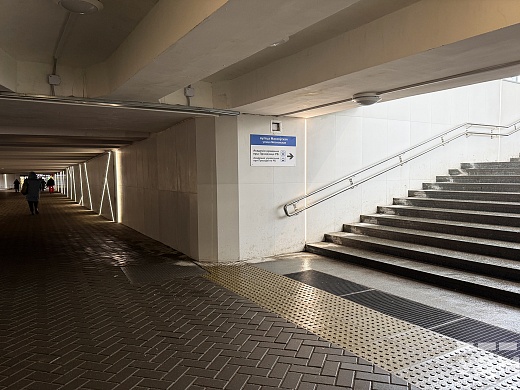

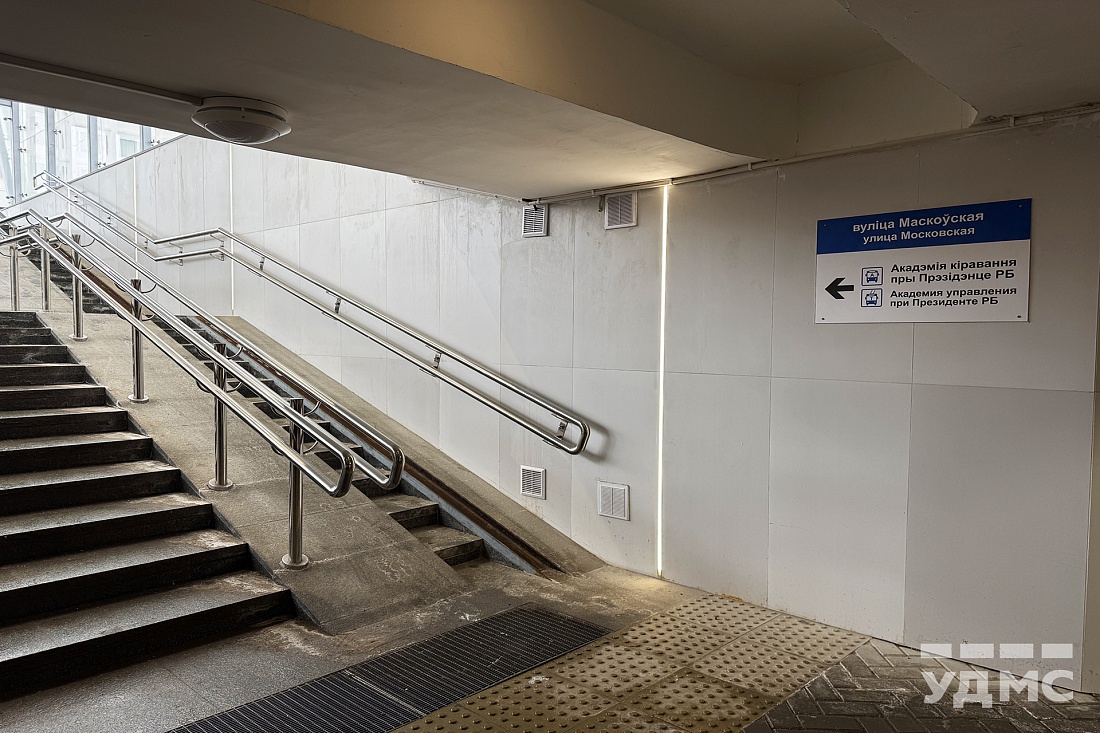

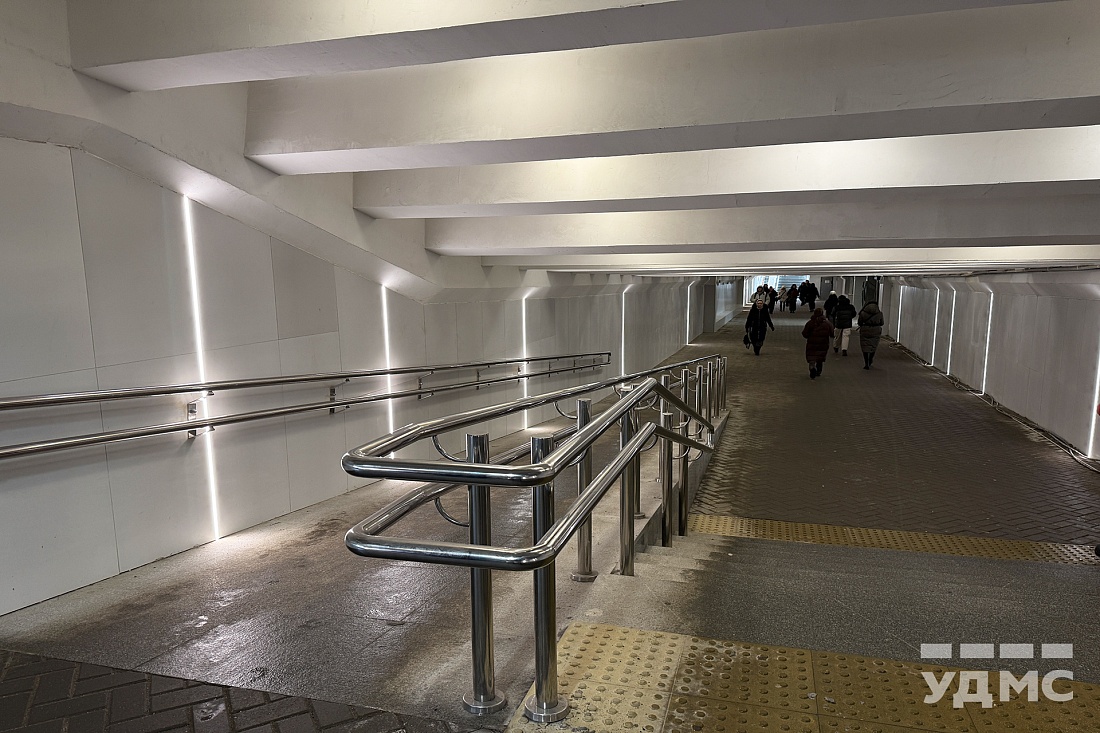

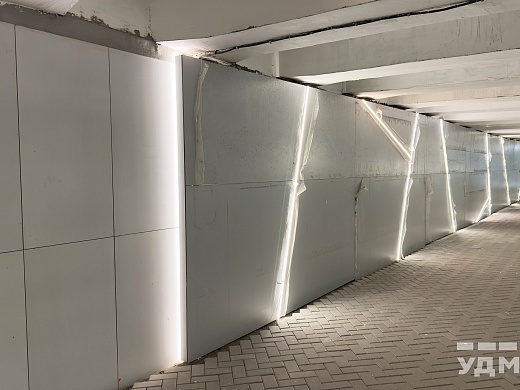

На данном этапе открыт проход пешеходов через улицу Московскую — с временными ограничениями, обеспечивающими безопасность.

Основные выполненные работы:
• Демонтированы старые лестничные сходы, облицовка стен и навесы на участках ЛС2—ЛС5.
• Выполнено устройство монолитных участков выходов и монтаж гранитных ступеней (ЛС2, ЛС3, ЛС5).
• Завершена облицовка стен керамогранитом и установка декоративных панелей.
• Проведена инъекционная гидроизоляция потолка перехода.

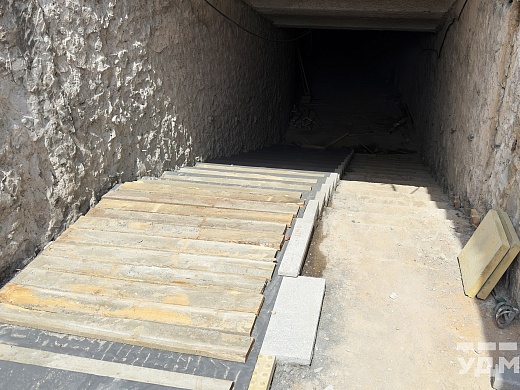

• Смонтированы металлокаркасы навесов и подготовлен котлован для шахты подъемника № 1.

Ведутся работы:
• Устройство плиточного покрытия пола, чистовая отделка потолка и электромонтаж (ЛС2—ЛС5).
• Демонтаж и гидроизоляция следующего участка (ЛС5—ЛС6).
• Продолжается монтаж гранитных ступеней, остекление навесов и монолитные работы на подъемнике № 1.

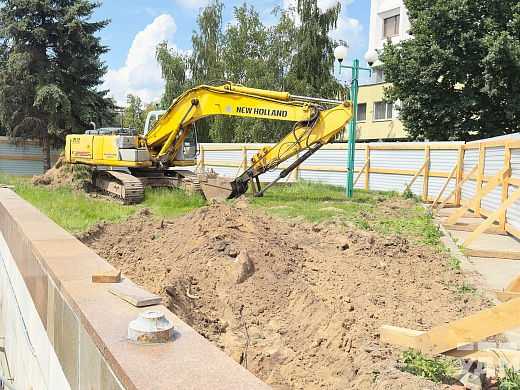

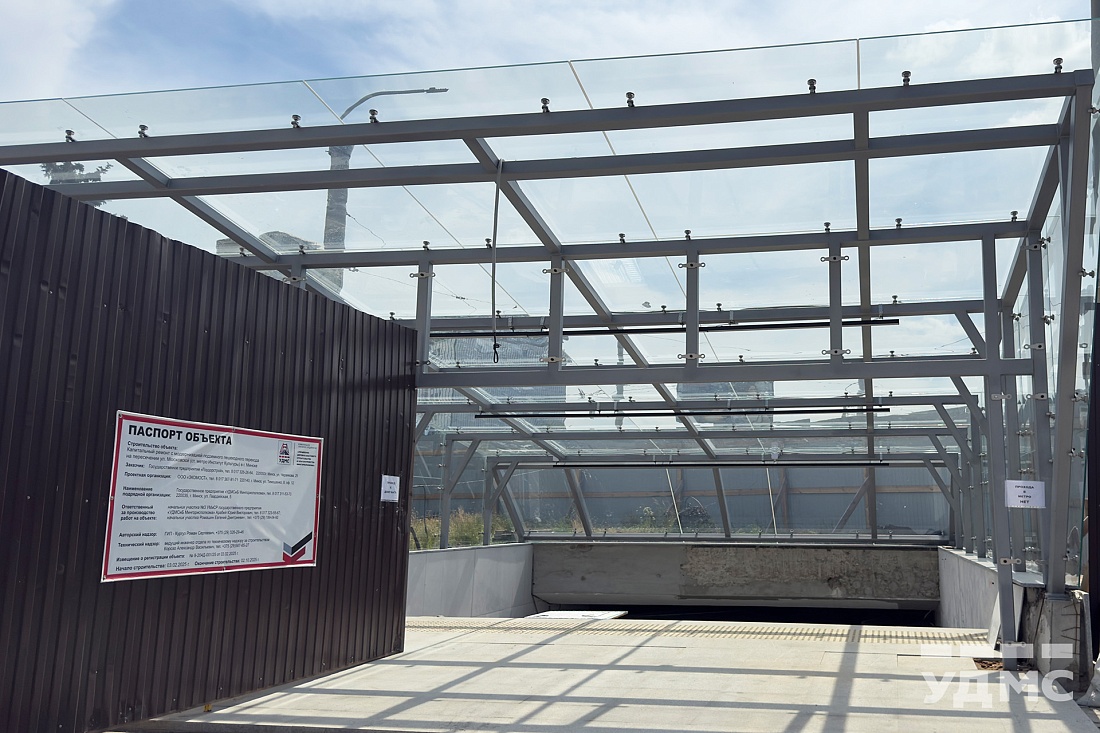

Также специалисты занимаются укладкой тактильной плитки, чтобы обеспечить безбарьерную среду. Проектной документацией предусмотрена установка шахт подъемных платформ: одна на выходе к «Дому быта», вторая — к Академии управления при Президенте. Для первой уже готов котлован.
alt

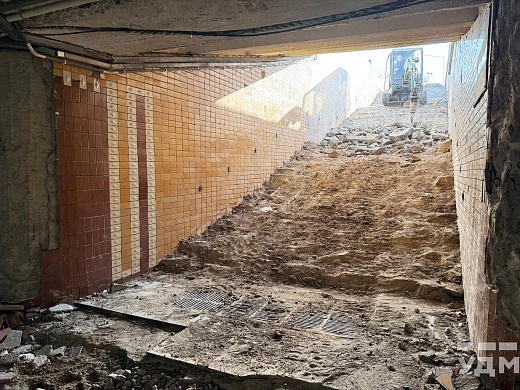

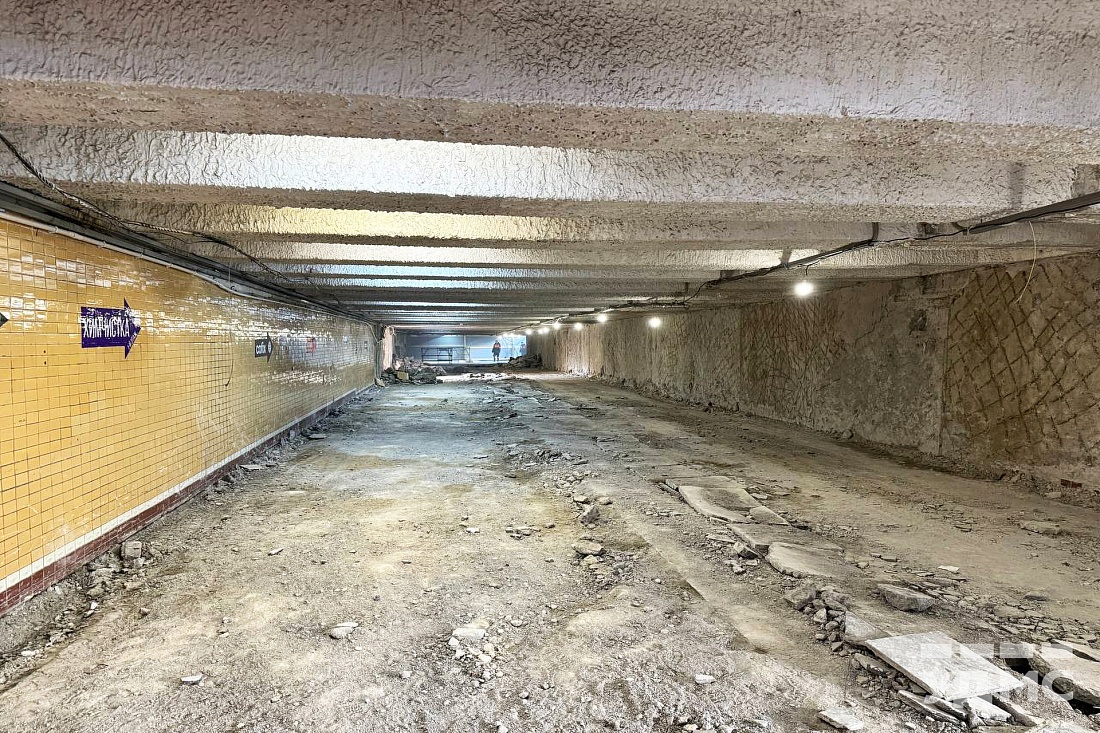

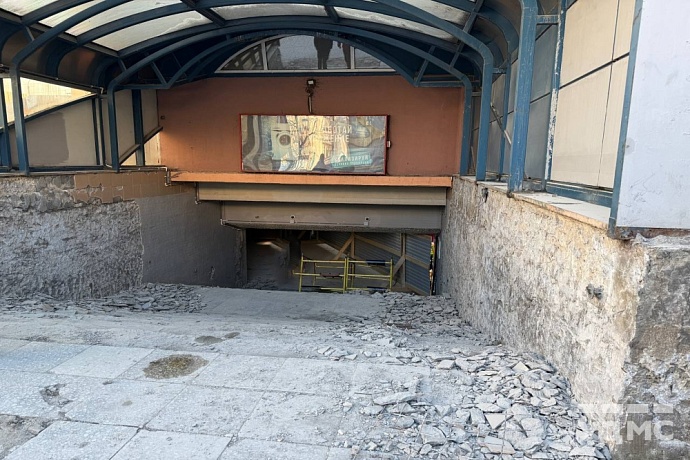

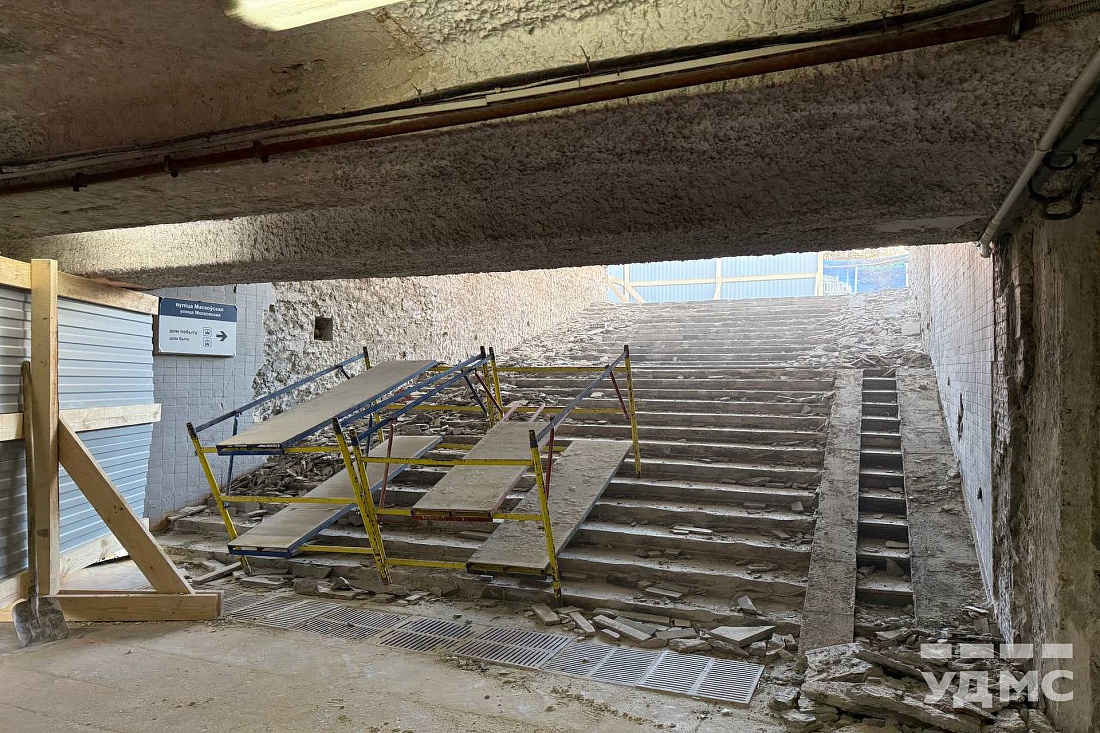

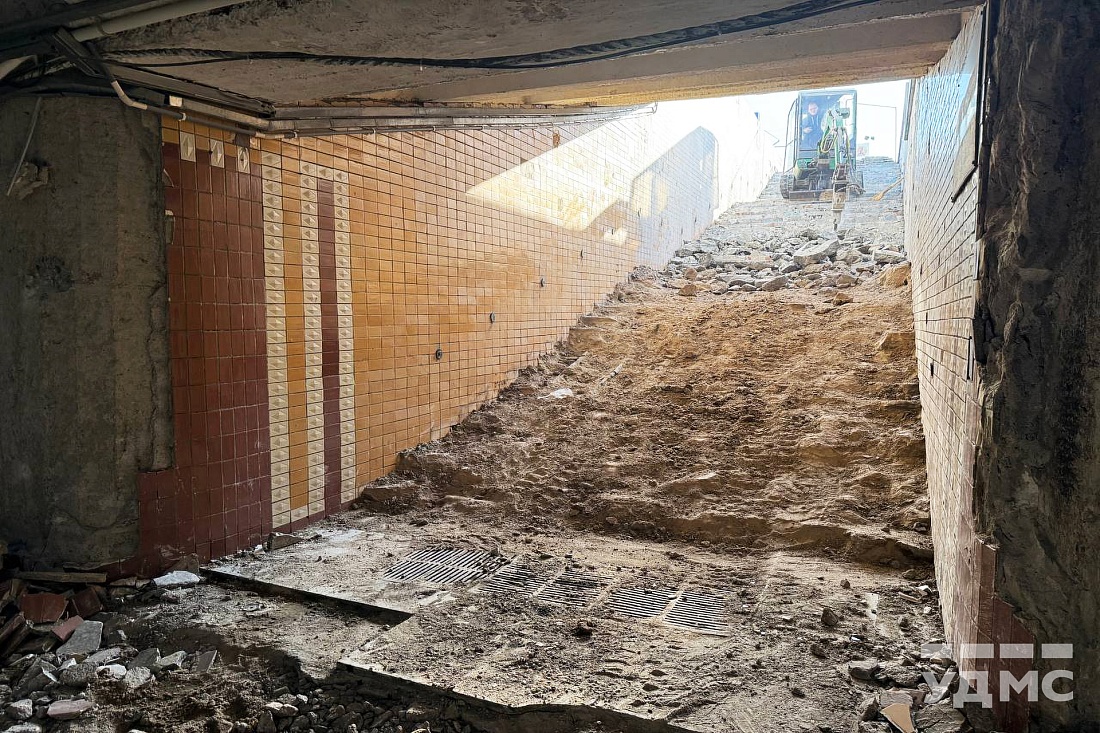

Февраль 2025 г.

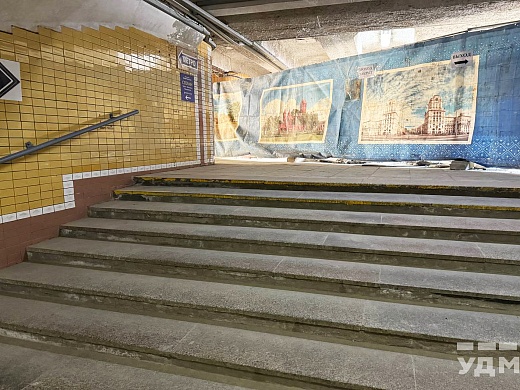

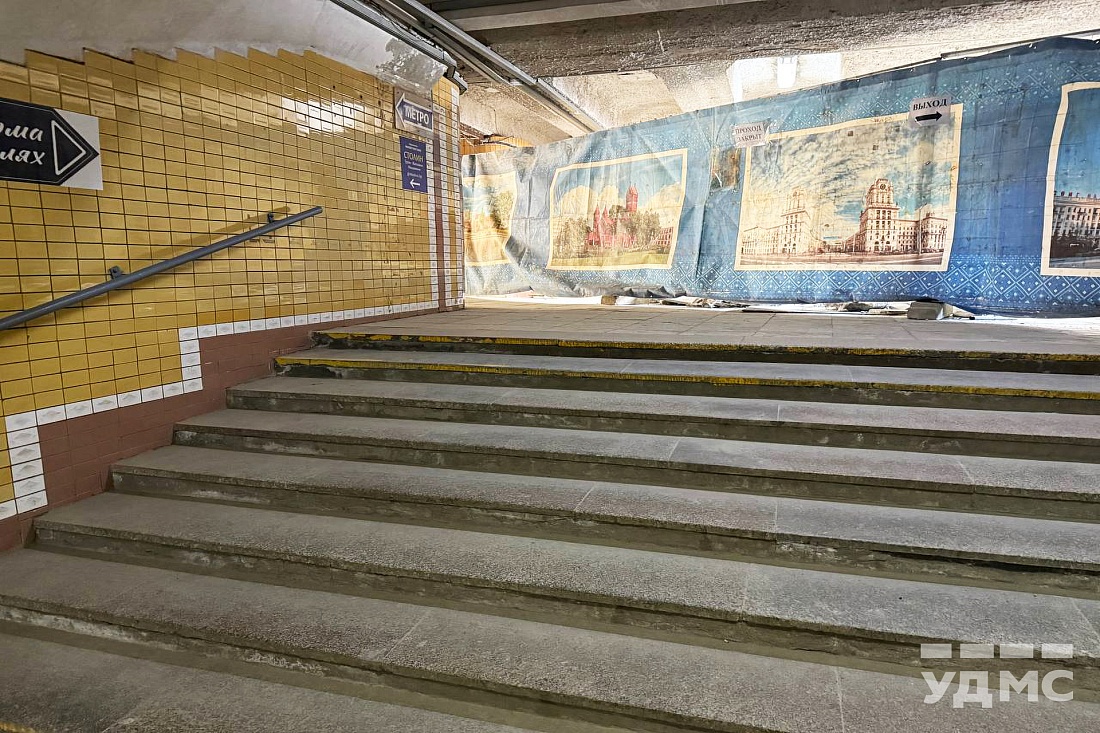

Выполнение работ запланировано в 3 этапа.
Какие работы выполняются сейчас?
• Полный демонтаж покрытий стен, пола и ступеней.
• Разборка старых инженерных коммуникаций.
• Подготовка основания для установки новых облицовочных материалов.

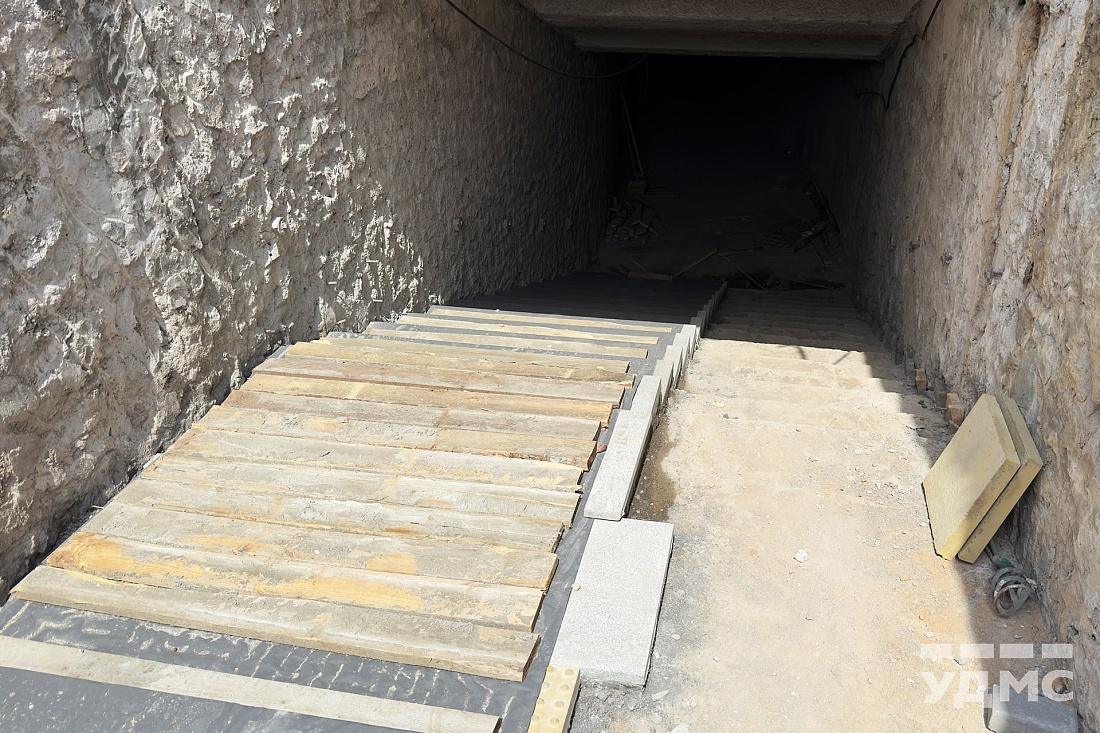

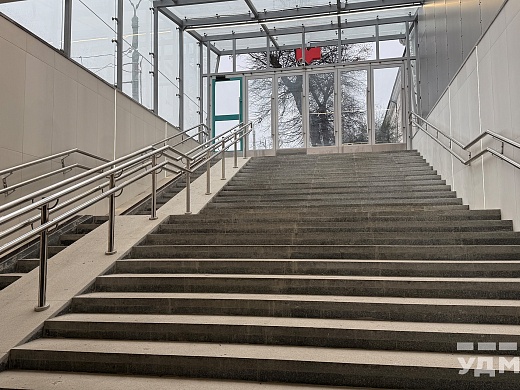

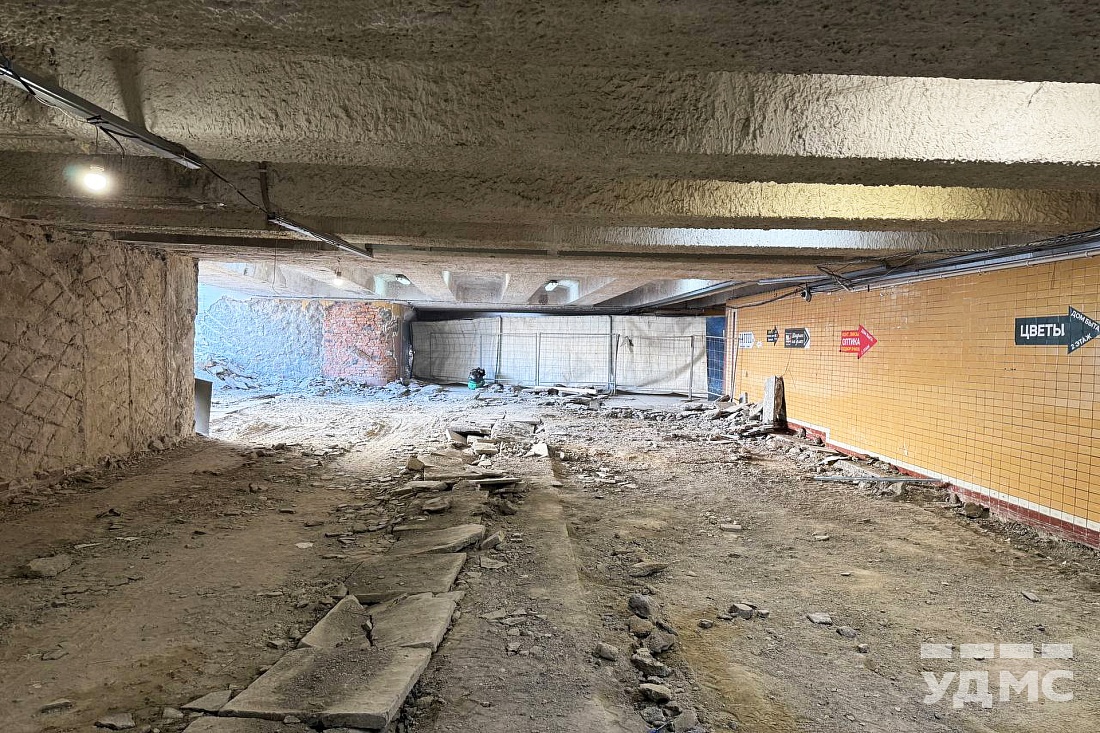

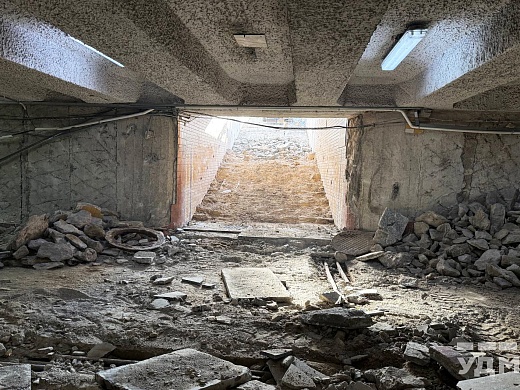

На данном этапе  ведутся работы по 1-му этапу — участок проходящий под ул. Московской, движение по которому в настоящее время ограничено. На текущий момент завершены первоочередные демонтажные работы. Производится разборка выходов к Дому быта и Академии управления, а также прохода к улице Московской.
