Перевод г. Минска на водоснабжение из подземных источников

Перевод г. Минска на водоснабжение из подземных источников

Заказчик
ГП "Гордорстрой"
Генподрядчик
УДМСиБ Мингорисполкома
Проектировщик
КПИУП Минскинжпроект
Стоимость объекта
298 млн BYN
Сроки
декабрь 2024 г.
Статус
Завершен
Процент готовности проекта:
~ 100%

«Объект, беспрецедентный по масштабу».
Город Минск продолжают переводить на артезианскую воду.

В 2025 году город Минск полностью перейдет на артезианское водоснабжение. Сама же стройка должна завершиться до конца 2024-го. Потребуется пробурить около ста скважин, максимальная глубина которых составит 350 метров. Предусмотрено бурение на водозаборах «Вицковщина», «Фелицианово» и «Островы». Для укладки потребуется около 90 км труб.
Реализацией проекта занимается «Гордорстрой», генподрядчиком выступает «УДМСиБ Мингорисполкома»

alt

Январь 2025 г.

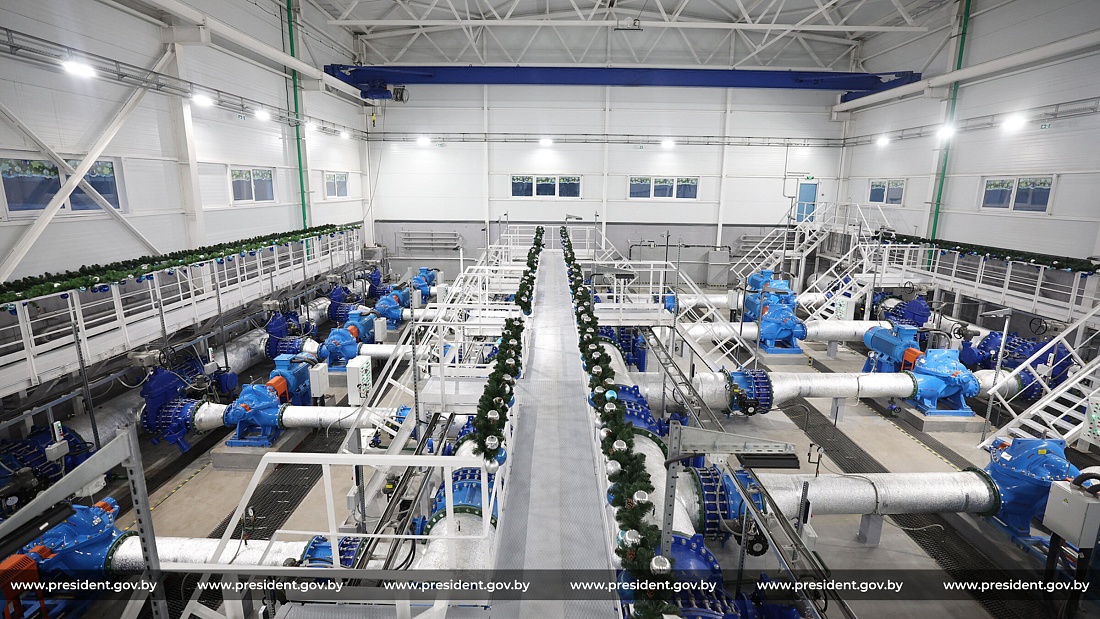

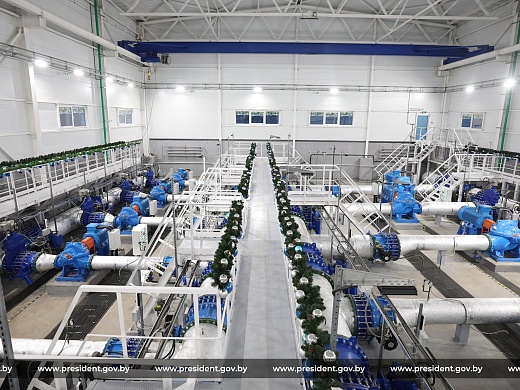

10 января 2025 года состоялся торжественный запуск артезианской воды из подземных источников для обеспечения водоснабжения Минска. Церемония прошла на территории новой насосной станции "Щомыслица".

Теперь вода из подземных источников будет поступать с трех основных водозаборов: "Островы", "Вицковщина" и "Фелицианово".

Работы по строительству зданий и сооружений были завершены с опережением графика. На церемонии присутствовал глава государства, который отметил, что перевод всего Минска на артезианское водоснабжение — это величайший подвиг нашего поколения, а также поблагодарил всех строителей за работу.

Благодаря этому проекту Минск полностью перешел на использование артезианской воды, что значительно улучшит качество водоснабжения для всех жителей города.

alt

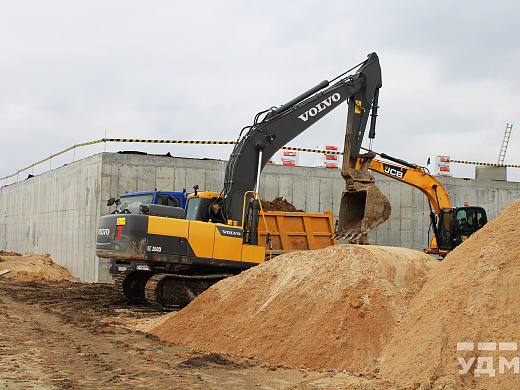

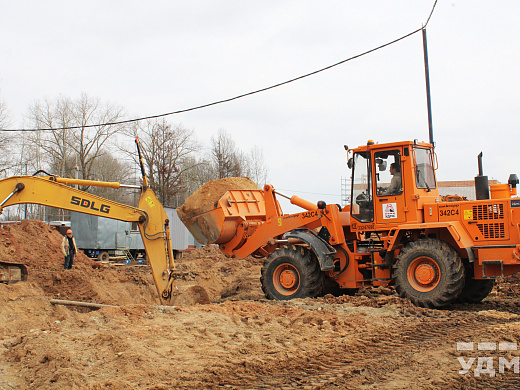

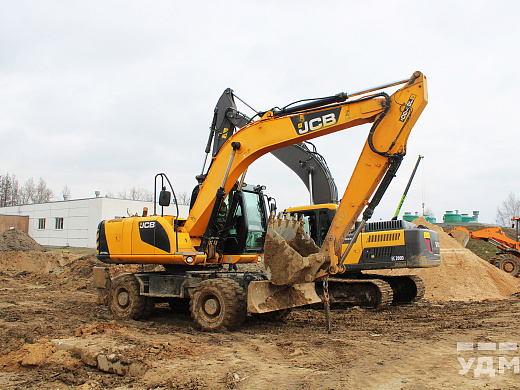

Март 2024 г.

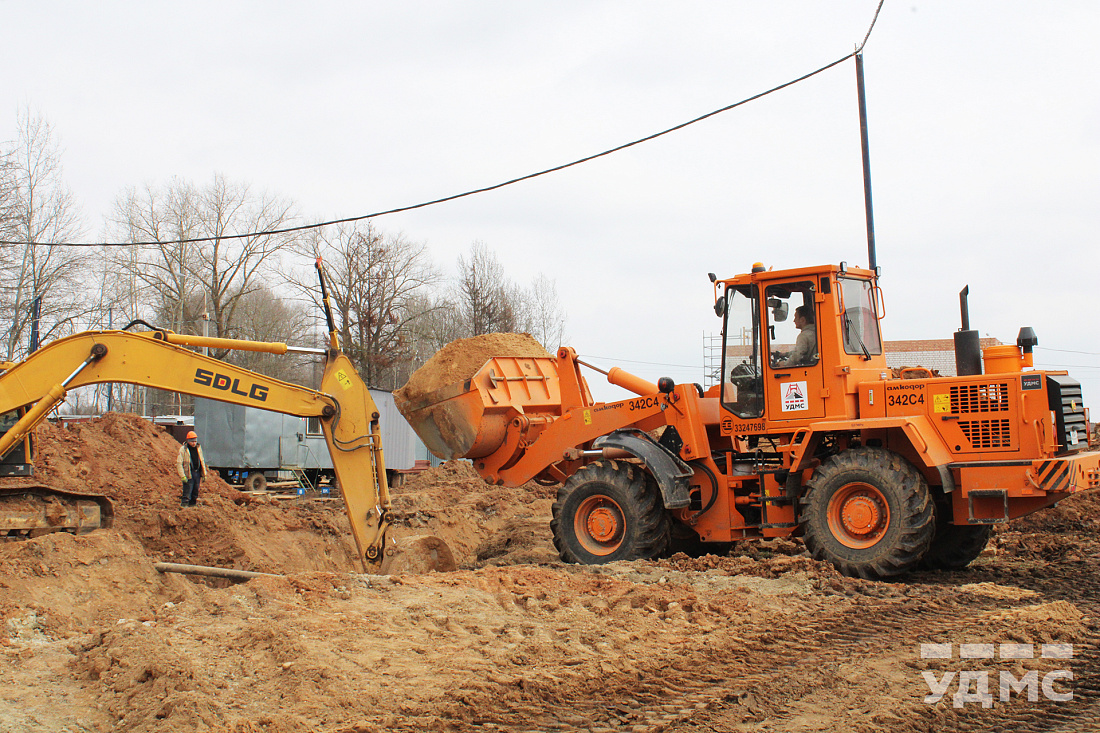

Процентная готовность строительства объекта – перевод г. Минска на водоснабжение из подземных источников по 2,3 и 4 очереди составляет порядка 72%.

2-я очередь строительства - Строительство водоводов от водозабора «Вицковщина» до водозабора «Островы». Работы выполнены практически на 90%:

- Уложено трубопровода Ø1000мм – 16 427 м из 17 040 м (96,40 %).

- Уложено трубопроводов Ø225/600мм – 5 200 м из 9000 м (57,78 %).

- Выполнено бурение 36 скважин из 38 (94,74%). В работе 2 скважины.

3-я очередь строительства - строительство водоводов от НС «Щемыслица» (пр. Дзержинского) до ОВС (ул. Монтажников) вдоль МКАД. Работы по данной очереди выполнены на 100% и завершены:

– Уложено трубопровода Ø1000мм – 15 230 м из 15 230 м (две нитки).

4-я очередь строительства - строительство водоводов от водозабора «Островы» до водозабора «Фелицианово».

- Уложено трубопровода Ø900мм – 15 296 м из 16 810 м (91,00 %);

- Уложено трубопровода Ø 160/500 мм – 7 301 м из 12 790 м (57,1 %);

- Выполнено бурение 24 скважин из 24 (100,0%).

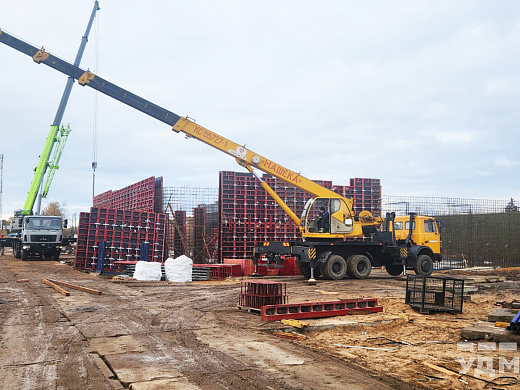

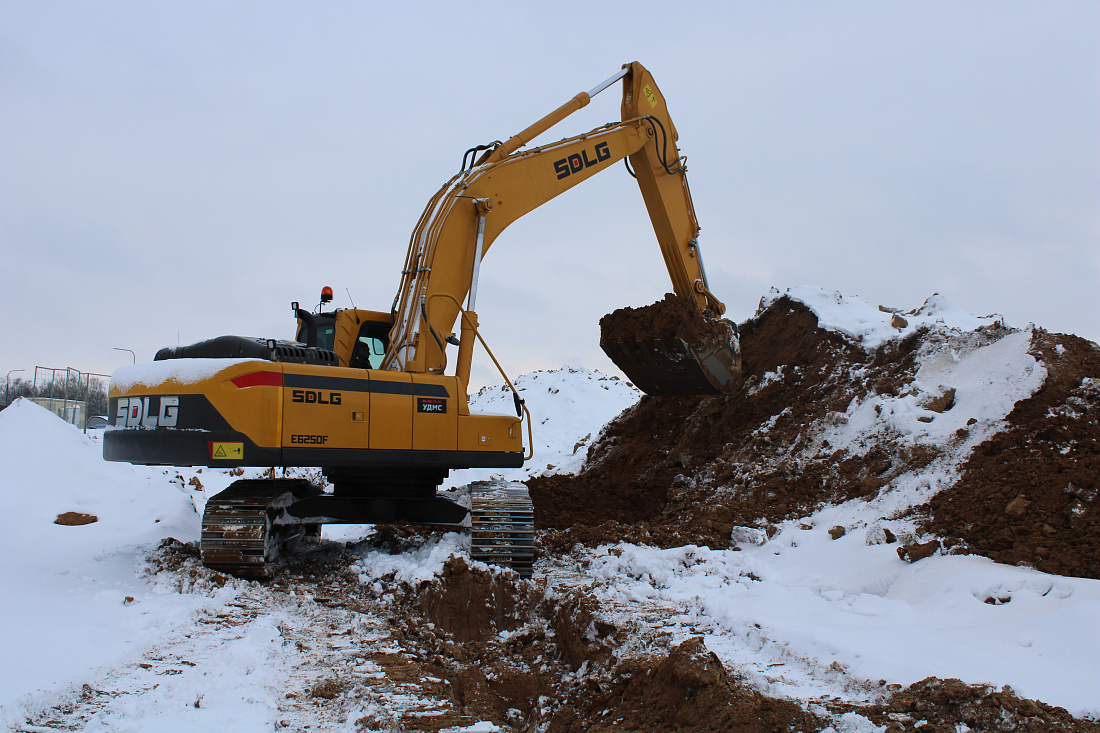

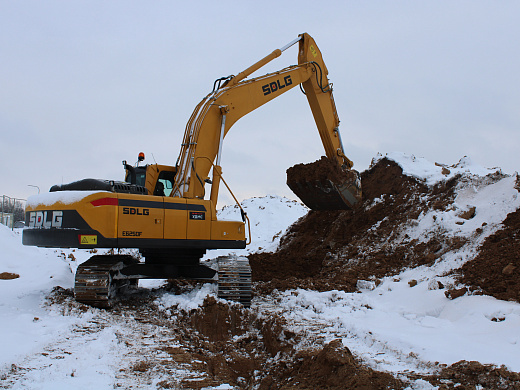

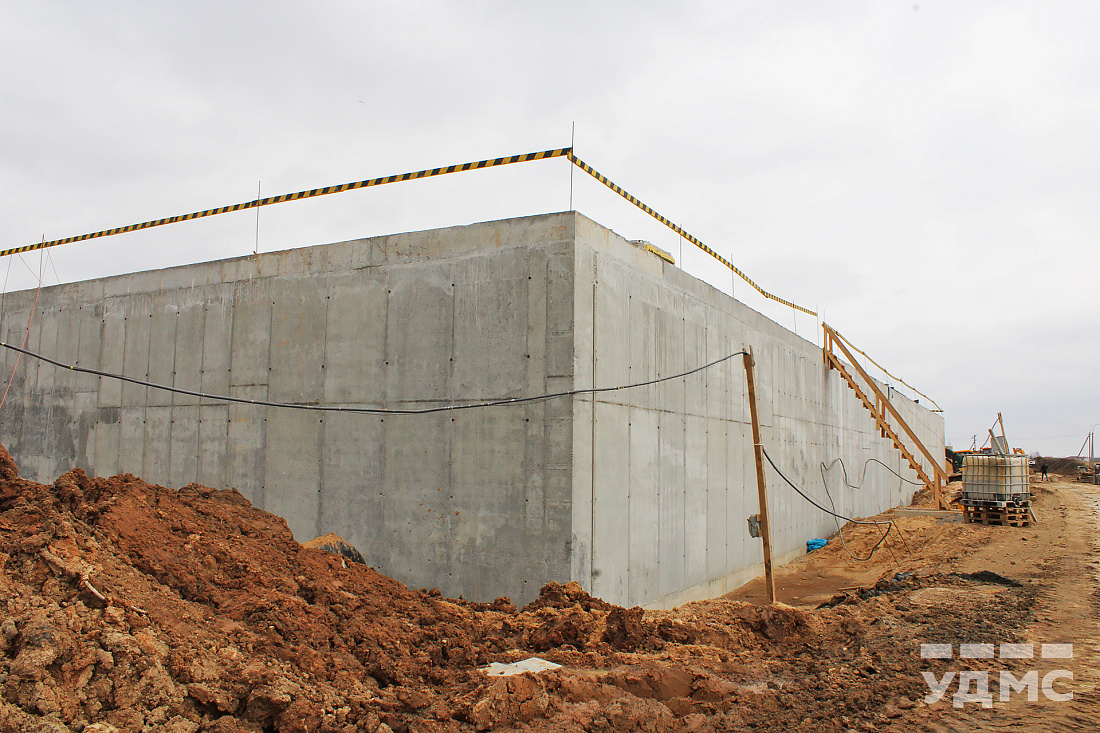

 Работы по строительству зданий и сооружений ведутся со значительным опережением. Строители работают весь световой день, а также в выходные и праздничные дни.

alt

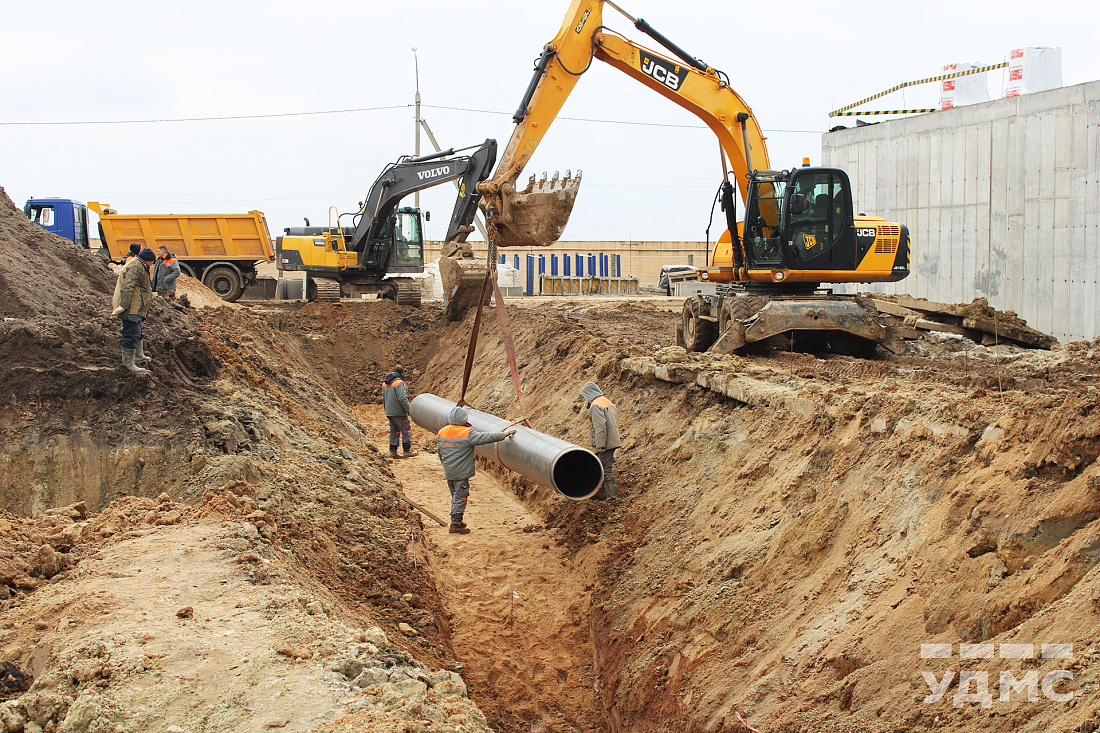

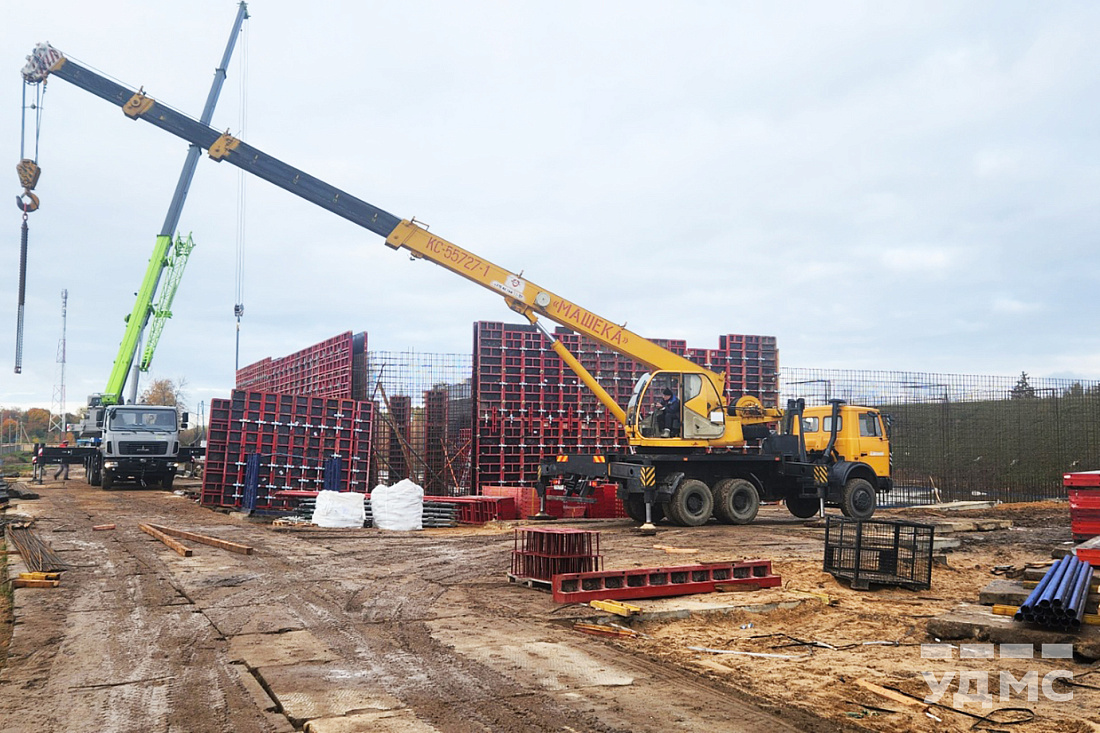

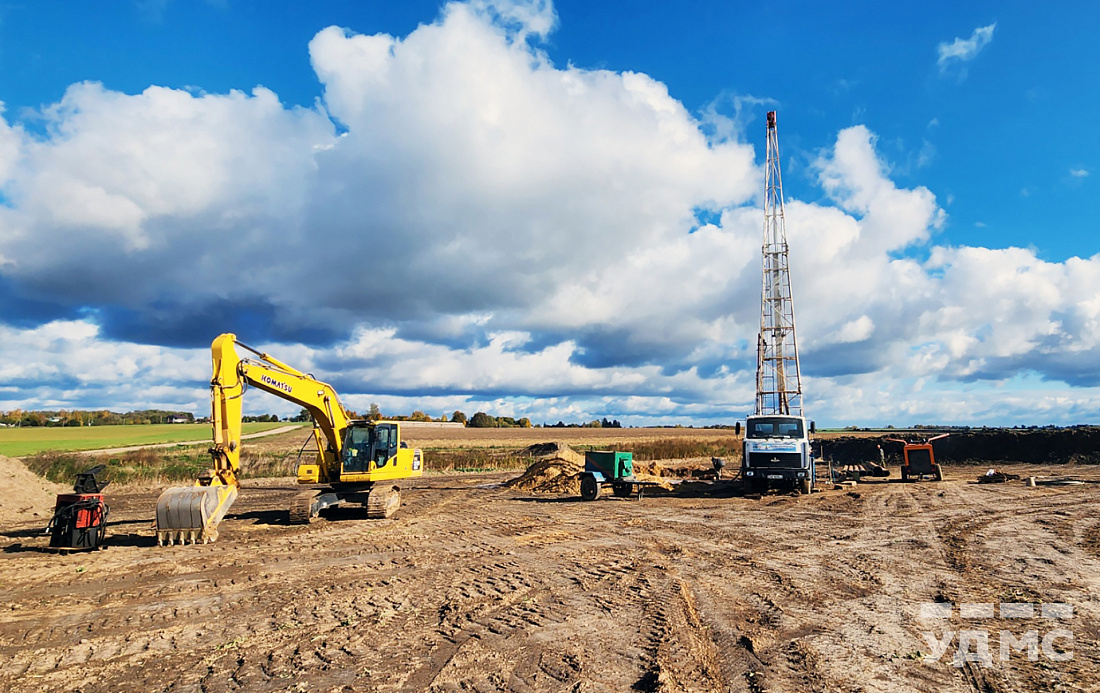

Октябрь 2023 г.

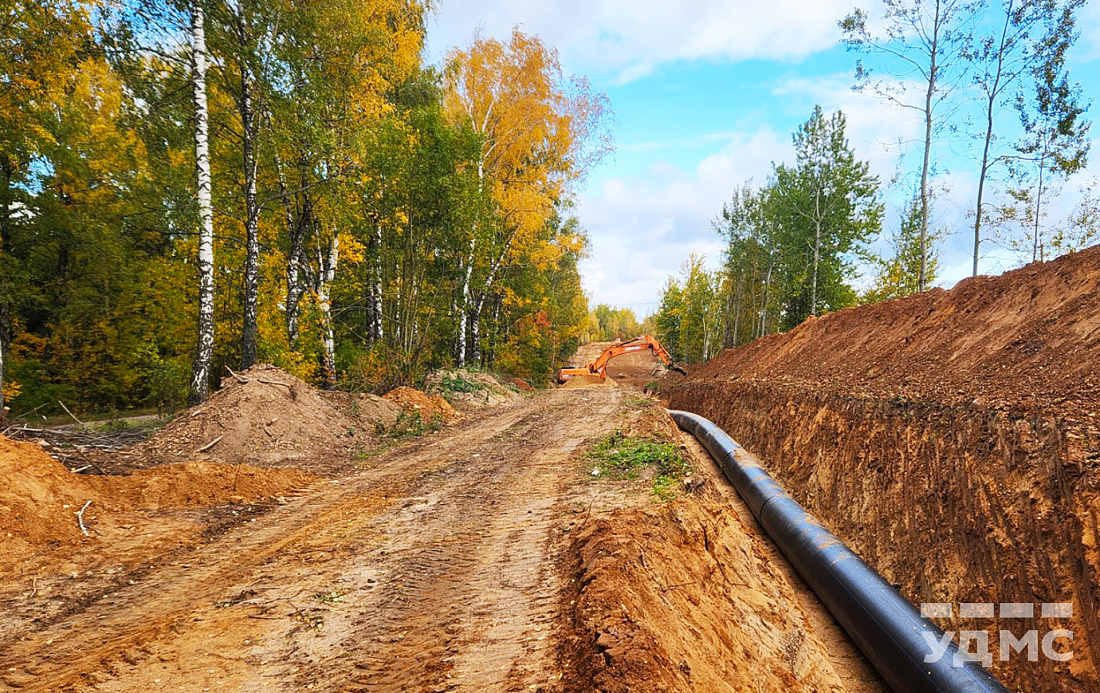

Делимся актуальными новостями, как проходит перевод Минска на подземные источники водоснабжения.

— «Ежедневно на всех очередях объекта задействовано не менее 100 единиц техники и около 200 рабочих. Для увеличения мощности данной станции строятся дополнительно здания сооружения, станция обезжелезивания, станция повторного использования воды, станция ультрафиолетового обеззараживания, резервуар чистой воды на 10 000 куб. м.
Будет производится замена оборудования непосредственно на самой насосной станции и ее пристройка» — рассказывает Евгений Самсонов, руководитель проекта УДМС.

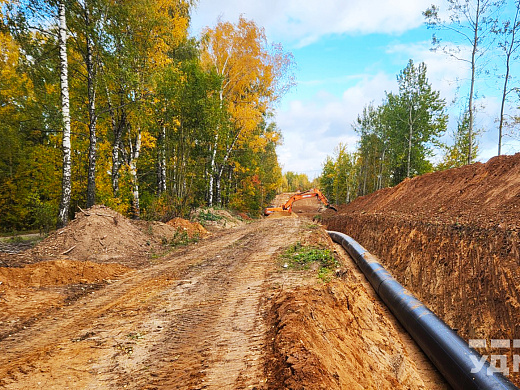

На сегодняшний день проложено более 30 км. магистральных водопроводов. Это треть от запланированного объема. Строители работают в три смены.

Результаты работ на октябрь 2023 г. в цифрах:
2-я очередь строительства — Строительство водоводов от водозабора «Вицковщина» до водозабора «Островы»:
— Произведено бурение 28 скважин из 38, 5 скважин в работе.
— Уложено 10,6 км магистрального трубопровода диаметром 1000 мм и 2,13 км распределительного трубопровода диаметром 600 мм.

3-я очередь строительства — строительство водоводов от НС «Щемыслица» (пр. Дзержинского) до ОВС (ул. Монтажников) вдоль МКАД:
— Подходят к завершению работы по устройству водопроводных камер. Проводятся испытания трубопровода.
— Работы по укладке магистрального трубопровода завершены в полном объеме.

4-я очередь строительства — строительство водоводов от водозабора «Островы» до водозабора «Фелицианово»:
— Уложено 7,8 км магистрального трубопровода диаметром 900 мм.
— Уложен 1 км магистрального трубопровода диаметром 500 мм.
— Производится реконструкция водозабора «Фелицианово»: выполняются работы по бурению 24 скважин.
— Выполнено бурение 1 рабочей скважины и 5 разведочных. Выполняется бурение 2 рабочих скважин.

alt

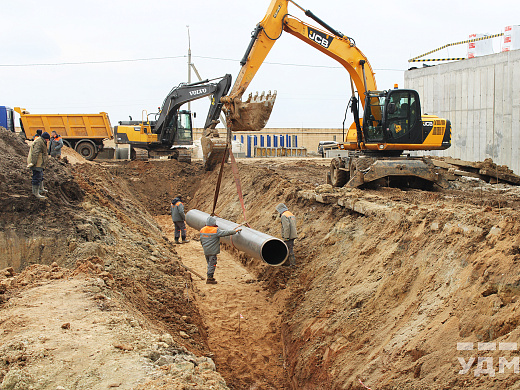

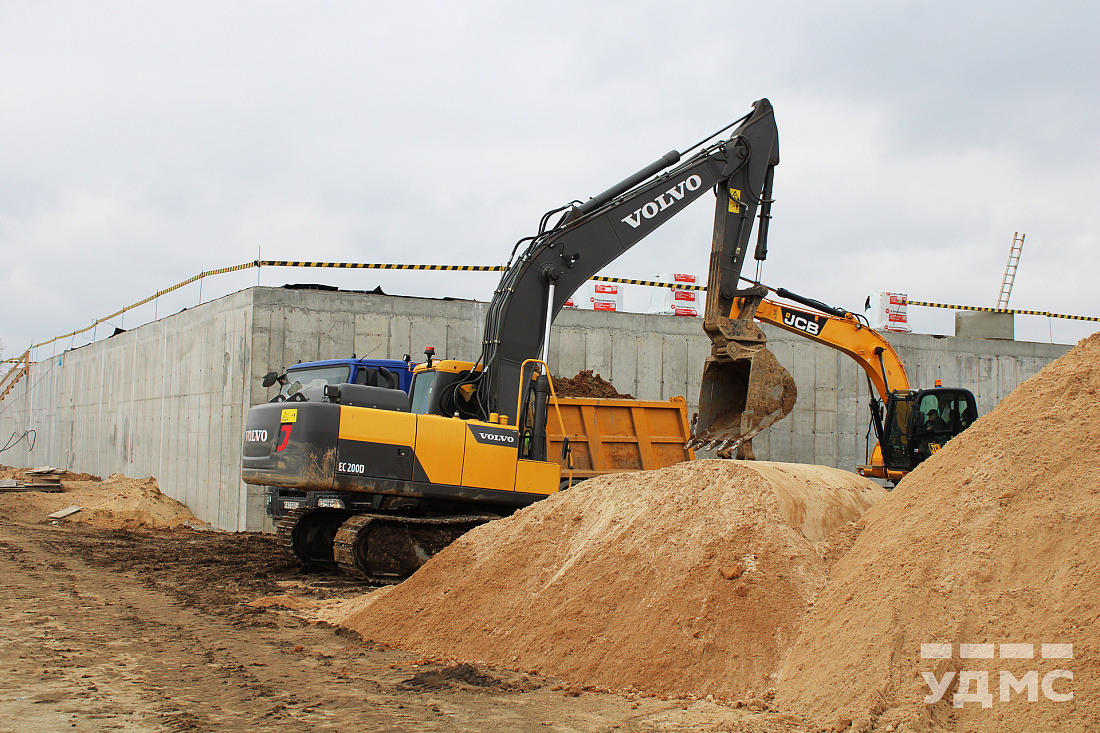

Август 2023 г.

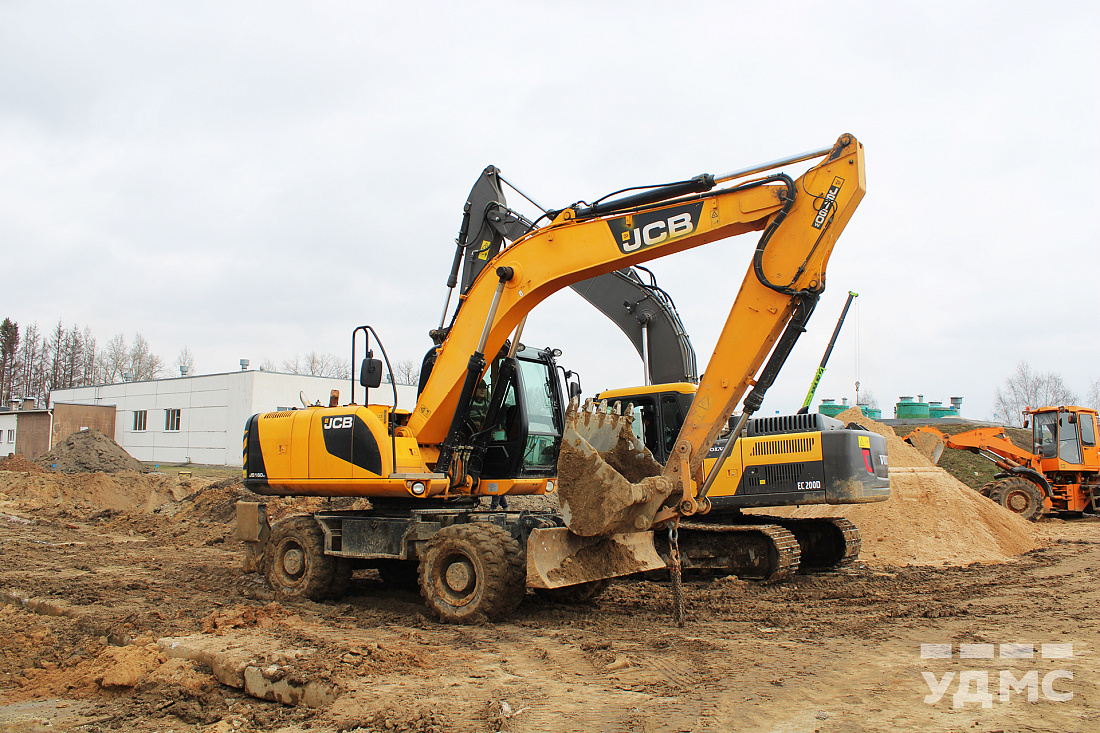

Хотим поделиться с вами новостями о ходе реализации проекта по переводу г. Минска на водоснабжение из подземных источников.
Рассказываем промежуточные результаты проделанных работ.
2-я очередь строительства — Строительство водоводов от водозабора «Вицковщина» до водозабора «Островы». Работы выполнены уже в значительных объемах:
— Произведено бурение 19 скважин.
— Уложено 8,4 км магистрального трубопровода диаметром 1000 мм и 1,4 км распределительного трубопровода диаметром 600 мм.

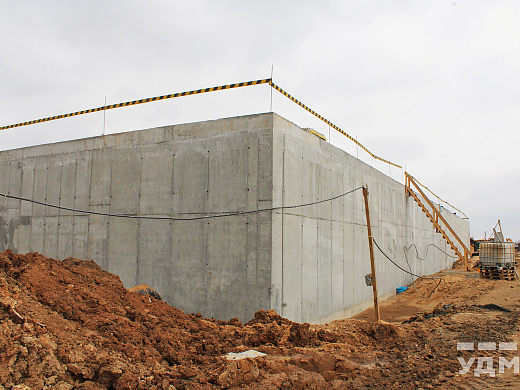

— Осуществляется строительство резервуара для чистой воды объемом 10000м3 и других технологических сооружений.

3-я очередь строительства — строительство водоводов от НС «Щемыслица» (пр. Дзержинского) до ОВС (ул. Монтажников) вдоль МКАД. Ключевые достижения в рамках этой очереди включают:
— Укладка магистрального трубопровода диаметром 1000 мм общей протяженностью 15,2 км завершена в полном объеме.
— Завершаются работы по устройству водопроводных камер. Проводятся испытания трубопровода.

4-я очередь строительства — строительство водоводов от водозабора «Островы» до водозабора «Фелицианово».
— Уложено 4,8 км магистрального трубопровода диаметром 900 мм.
— Производятся работы по бурению 24 скважин.
Суммарно к этому времени уложено более 28 км из 70 км трубопроводов в объемах генподрядных работ предприятия. Ежедневно на объекте задействовано более 200 человек и около 100 единиц техники.
Мы прилагаем максимум усилий для успешного завершения этого важного проекта и обеспечения надежного водоснабжения для г. Минска. Трубы укладываются весь световой день, а водоводы готовят к укладке круглосуточно.

alt

Декабрь 2022 г.

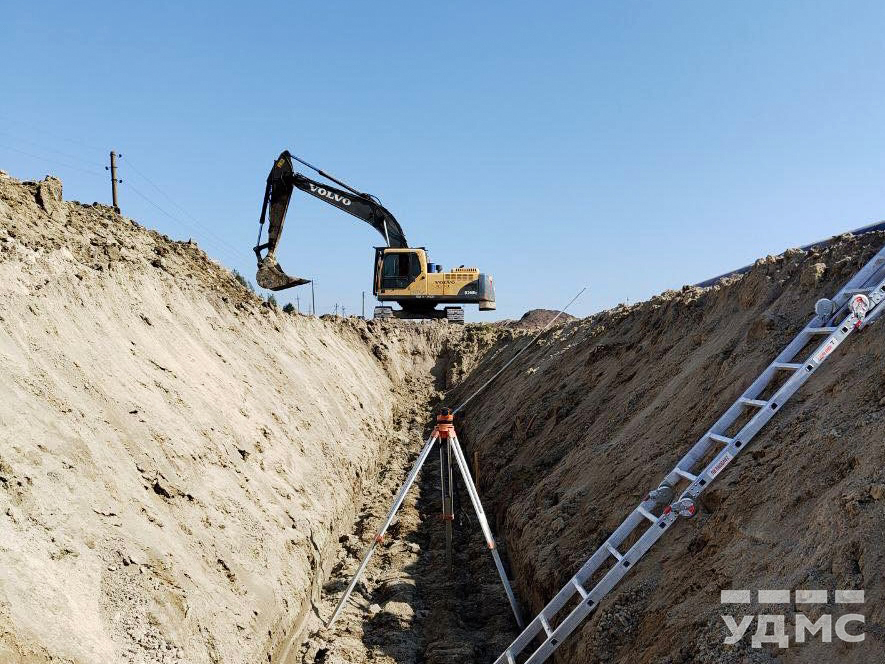

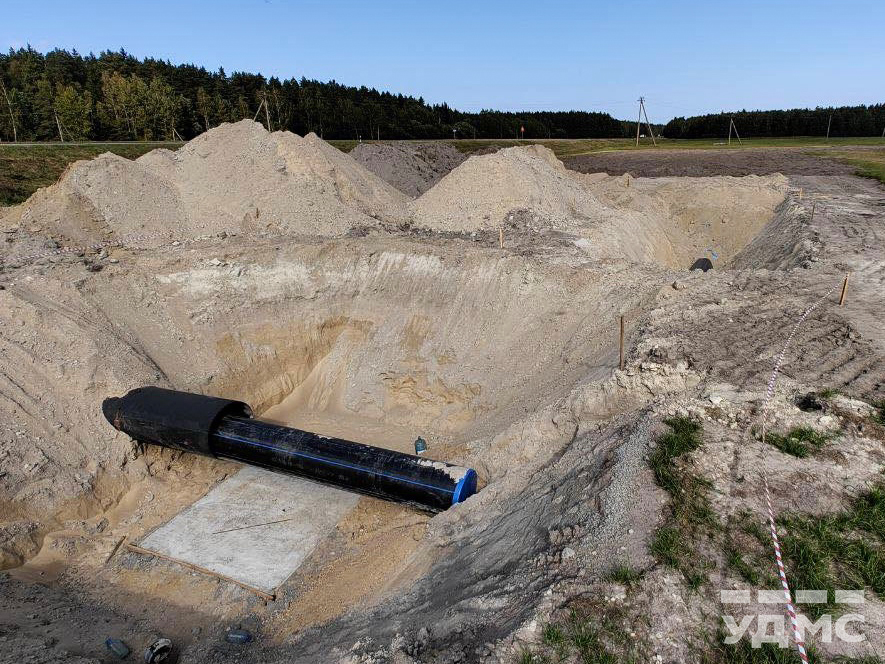

На прошлой неделе мы выехали на место строительства водовода в районе насосной станции «Щемыслица». Сейчас вкратце расскажем, что интересного там происходило:

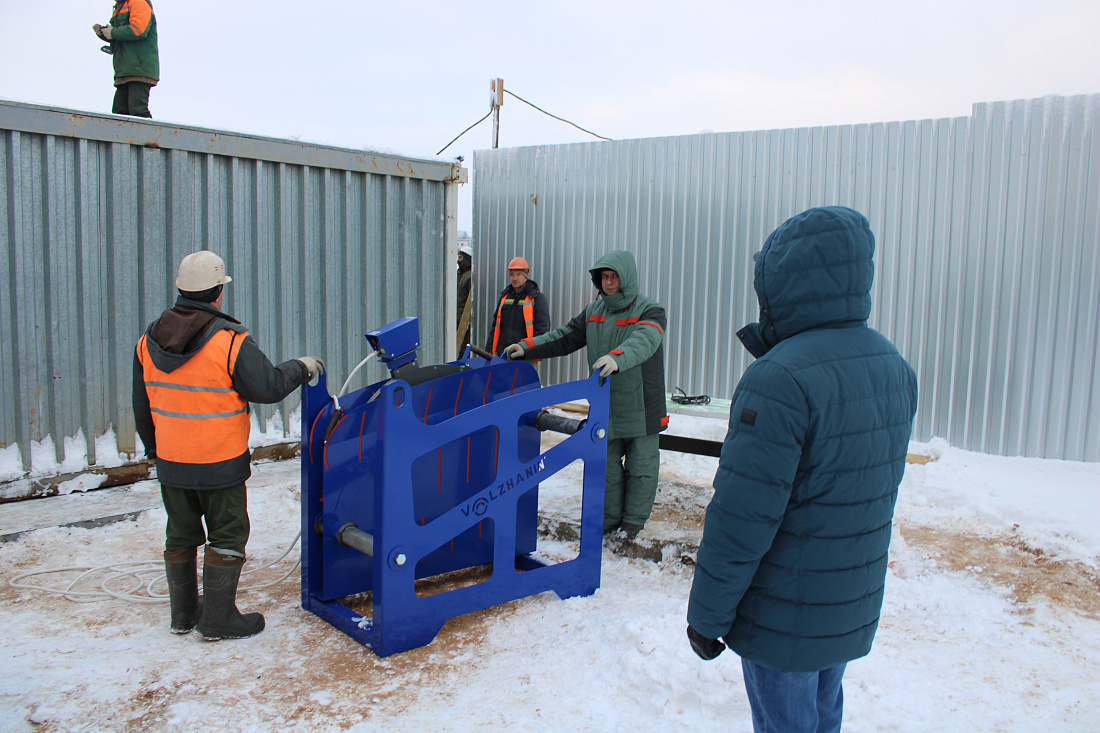

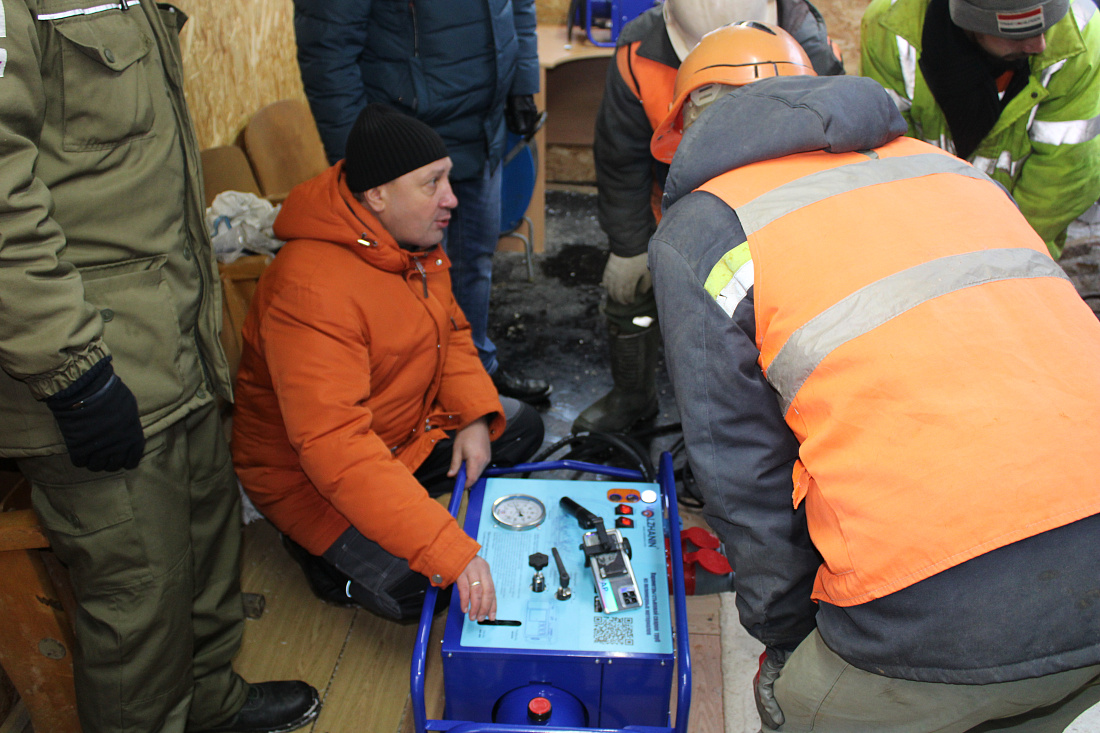

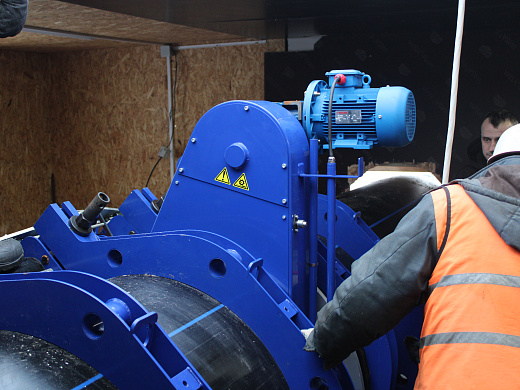

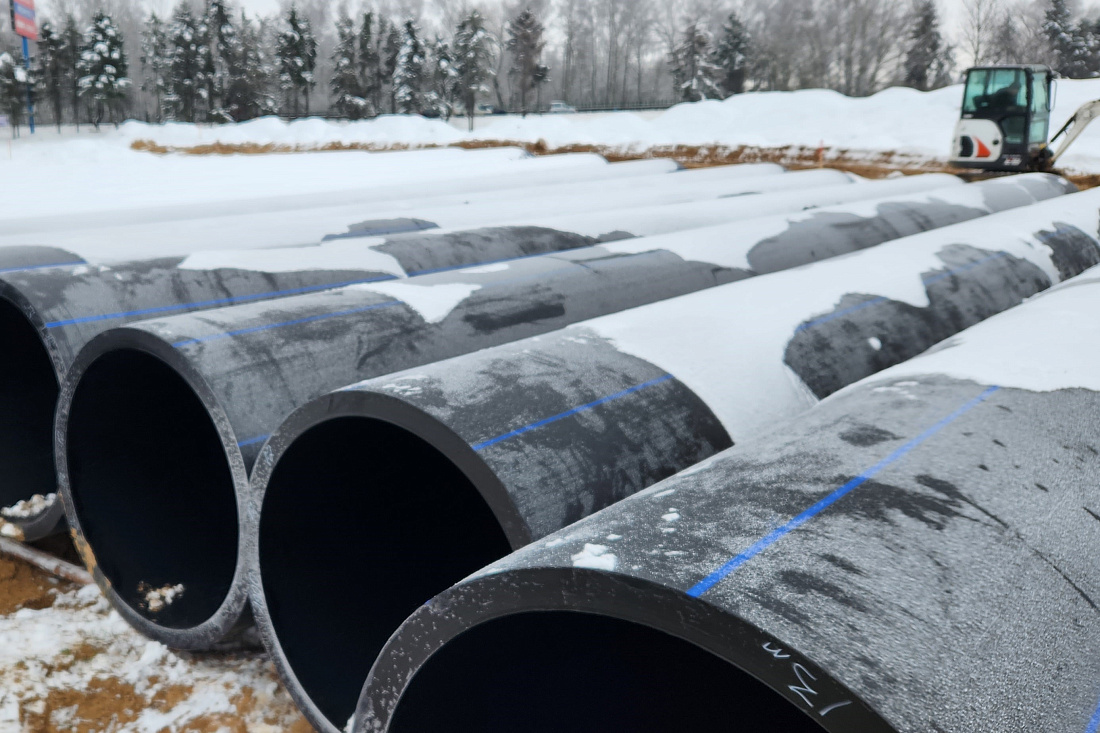

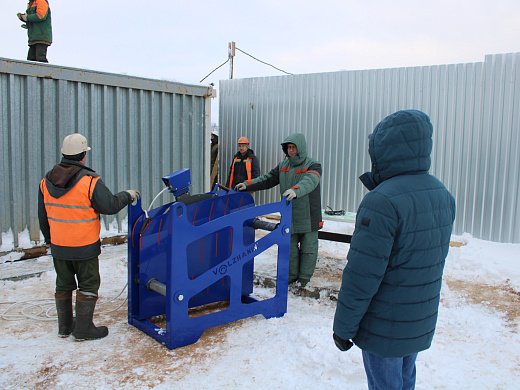

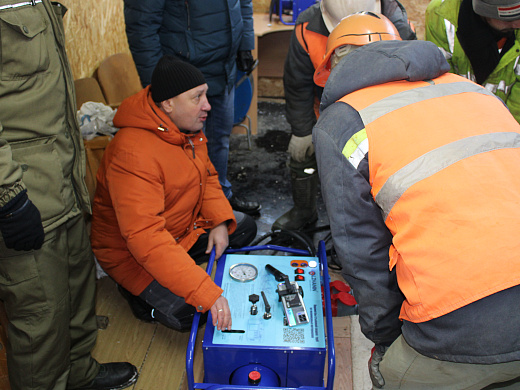

Специально для реализации проекта был приобретены сварочные аппараты для сварки полиэтиленовых труб, а также завод производитель предоставил услугу шеф-монтажа которая включает в себя пусконаладочные работы, обучение сотрудников УДМС и полную информационную техническую поддержку;

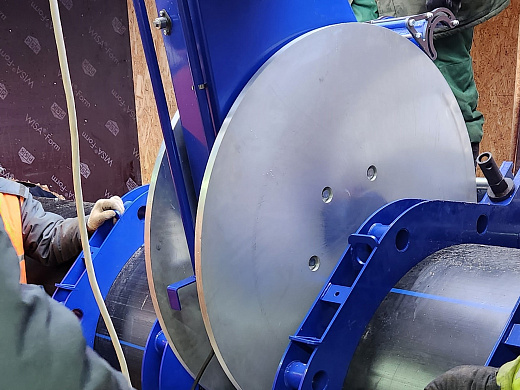

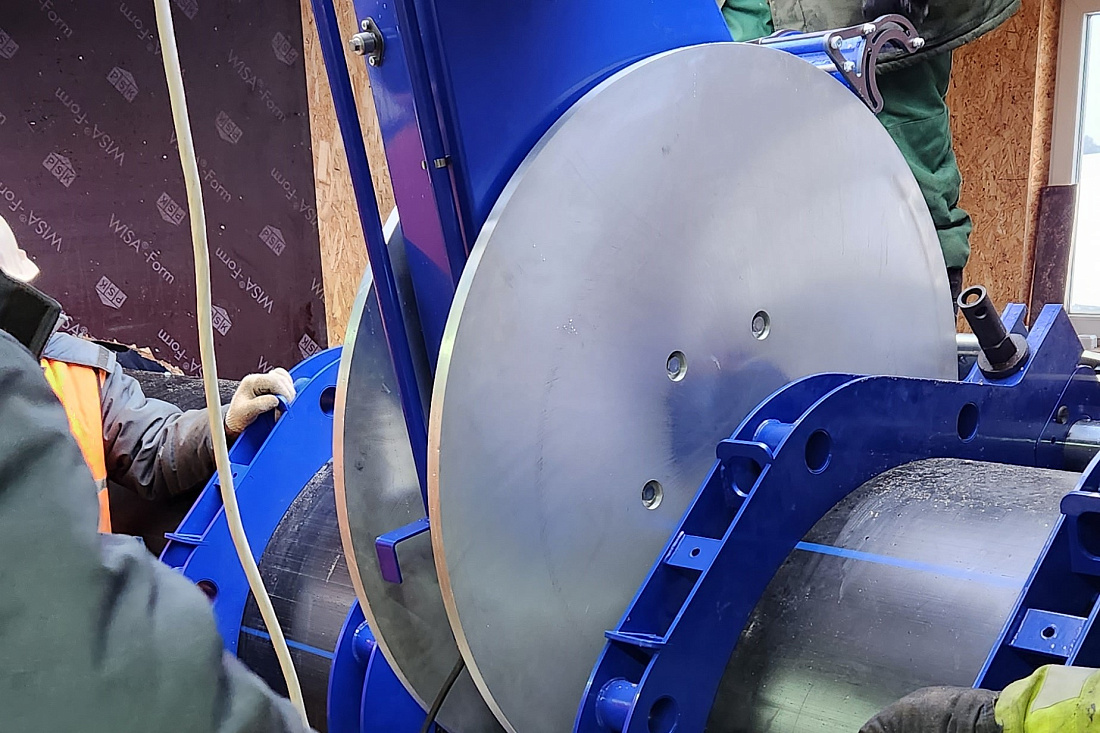

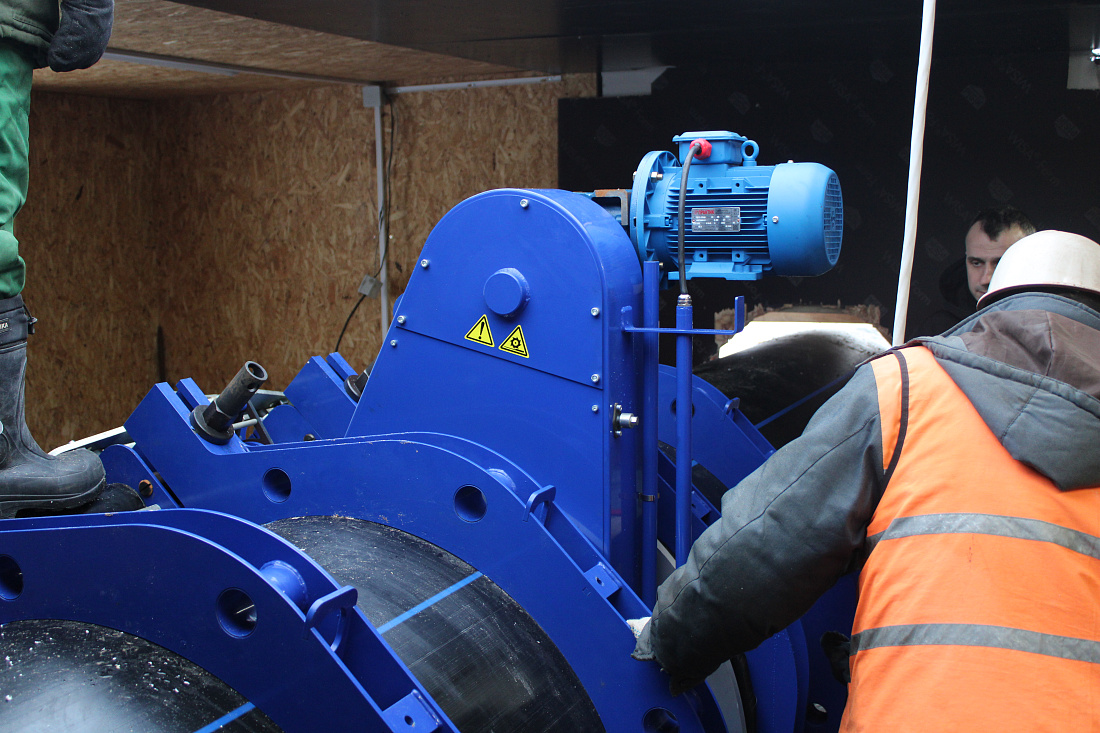

Для получения необходимого качества и равномерного остывания сварочных стыков обязательным условием является «температура окружающей среды, не ниже 5 градусов» для этих целей возводится специальный отапливаемый павильон в котором будет проходить сварка полиэтиленовых труб;

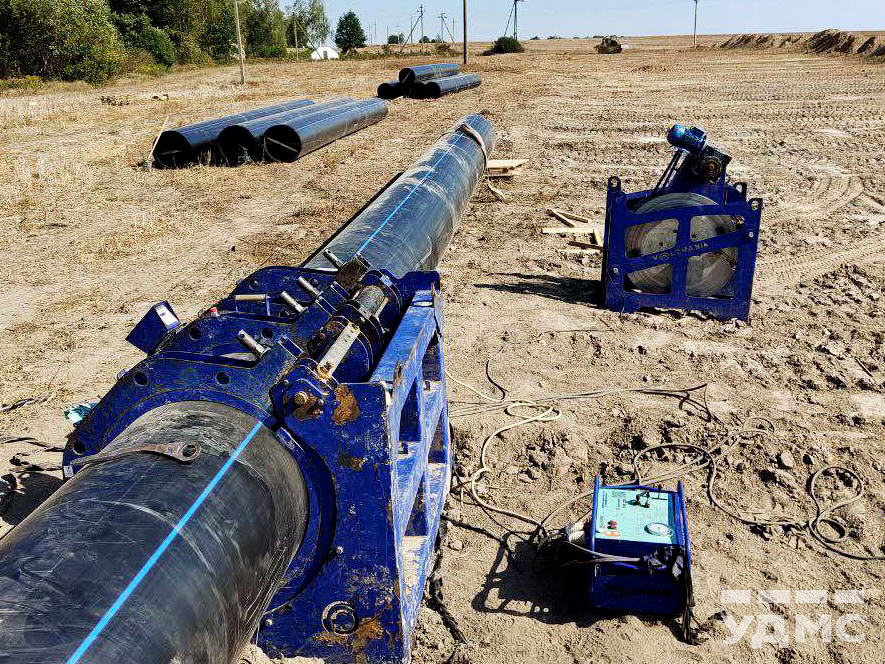

Параллельно с пусконаладочными работами нового оборудования ведутся работы по прокладке водопроводных сетей. Прокладка траншей для трубопровода — немаловажная часть строительства, требующая знаний, соответствующего опыта сотрудников компании и специализированной техники.
