Устройство транспортной развязки на пересечении ул. Карастояновой с МКАД в г. Минске

Устройство транспортной развязки на пересечении ул. Карастояновой с МКАД в г. Минске

Заказчик
ГП "Гордорстрой"
Генподрядчик
УДМСиБ Мингорисполкома
Проектировщик
ОАО «Минскметропроект»
Стоимость объекта
49 млн BYN
Сроки
19 месяцев
Статус
В процессе
Процент готовности проекта:
~ 22%

В октябре 2024 года наше предприятие начало работы по устройству транспортной развязки на пересечении улицы Карастояновой с МКАД. Этот проект является частью масштабного строительства в рамках экспериментального многофункционального комплекса «Северный Берег», который станет важным шагом в развитии транспортной инфраструктуры комплекса и города в целом.

Транспортная развязка будет включать путепровод с эстакадой и 4 съезда с устройством переходно-скоростных полос для разгона и торможения.

В составе настоящего проекта предусмотрены следующие работы:

- строительство переходно-скоростных полос на разгон и торможение на МКАД для всех съездов транспортной развязки;

- строительство путепровода;

- строительство участка улицы Карастояновой длиной 580 м. от границы проектирования до путепровода;

- устройство системы наружного освещения проектируемых сооружений;

- строительство сетей инженерной инфраструктуры.

Новая развязка существенно улучшит транспортную доступность комплекса «Северный Берег», снижая нагрузку на прилегающие дороги и МКАД. Она обеспечит комфортный проезд для жителей и гостей района, а также повысит экологическую обстановку за счет оптимизации дорожного движения.

alt

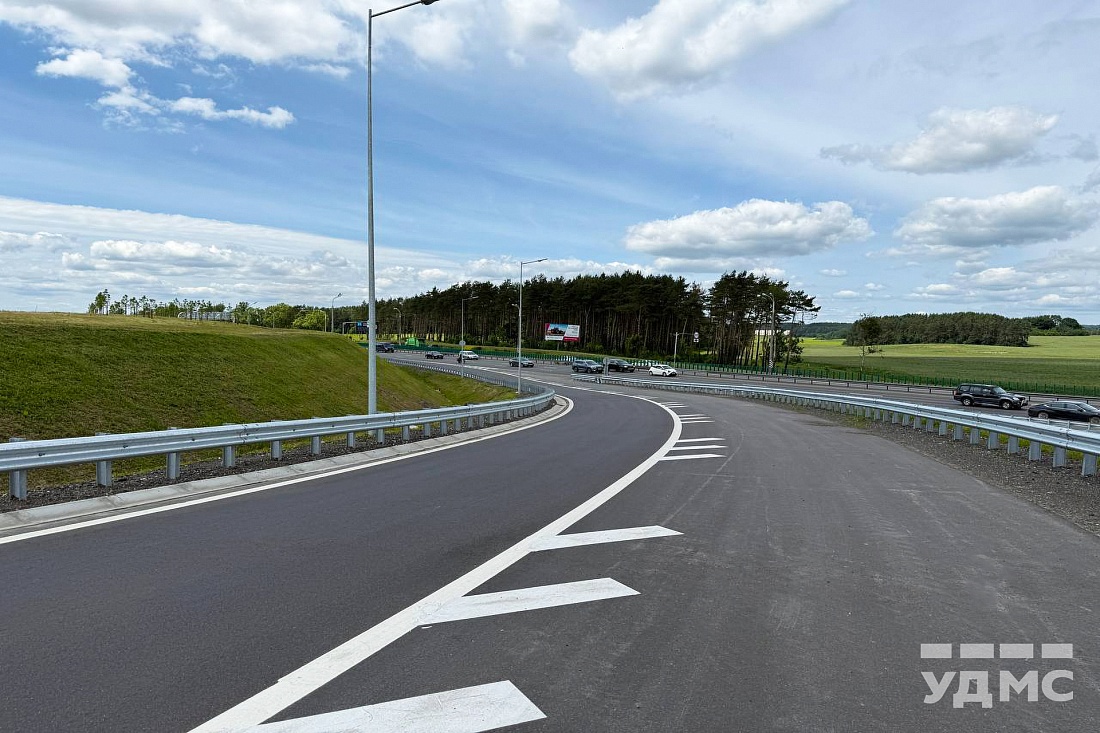

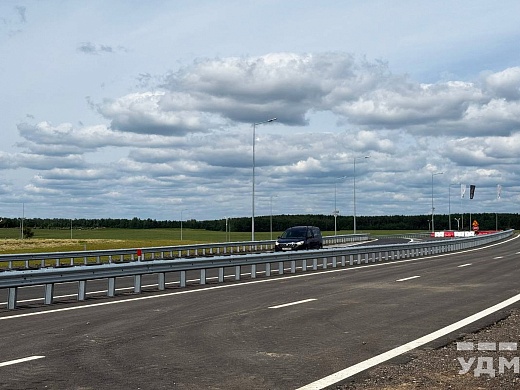

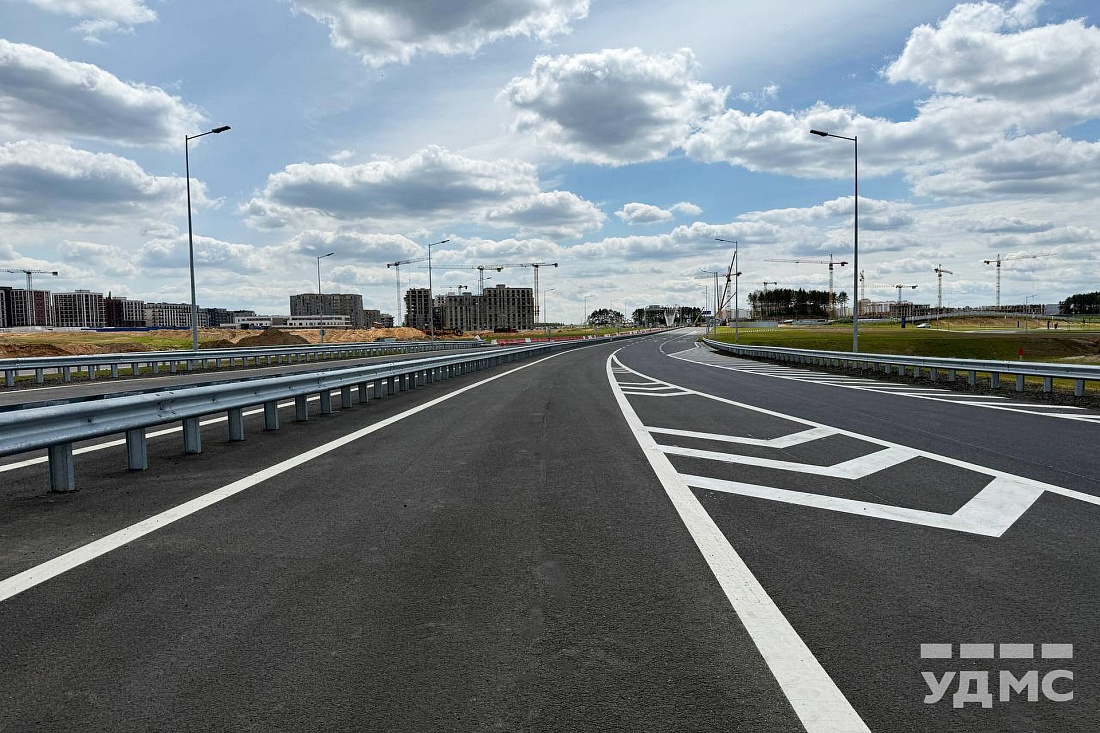

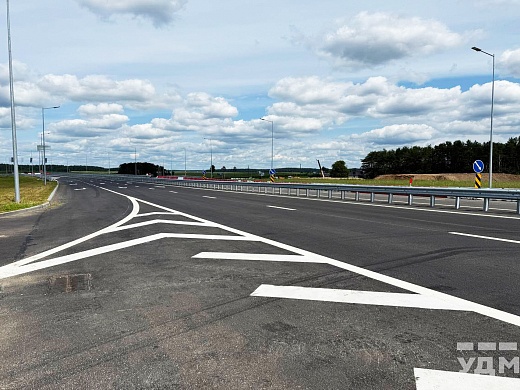

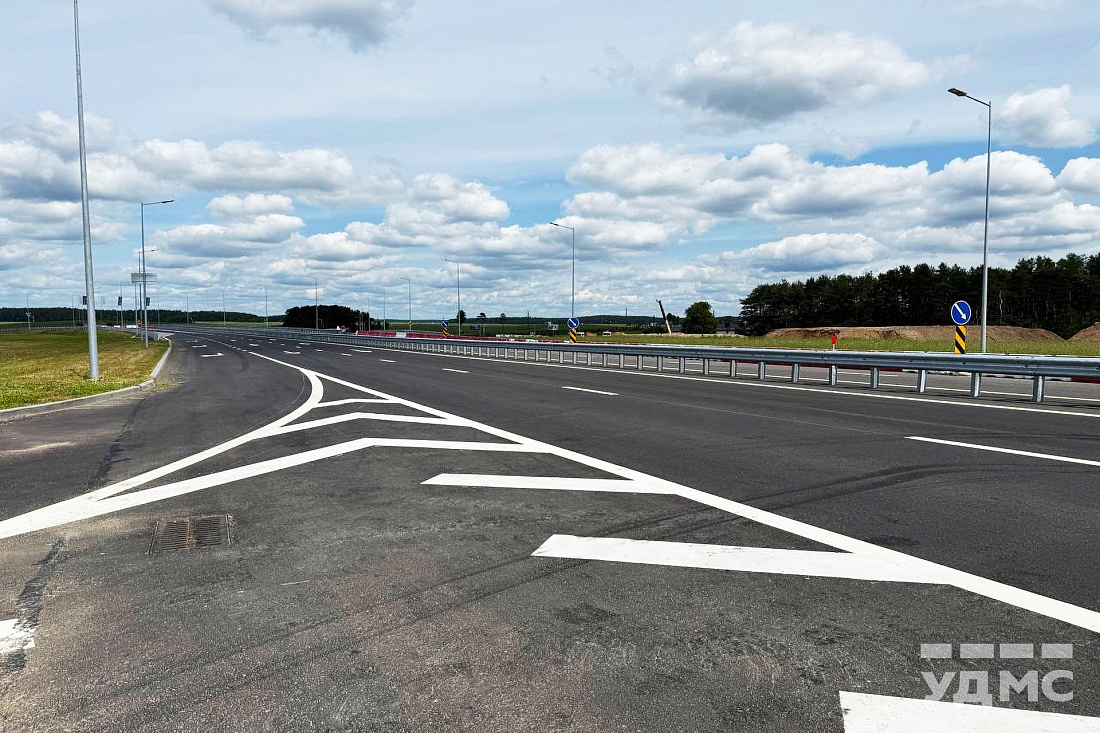

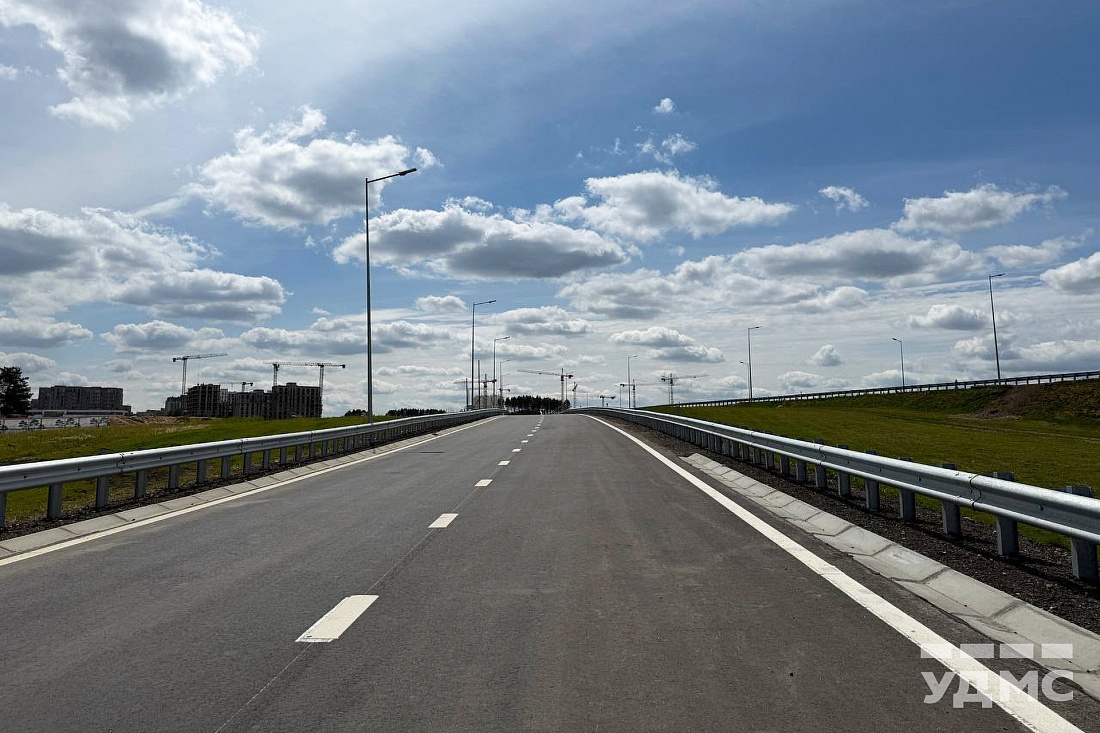

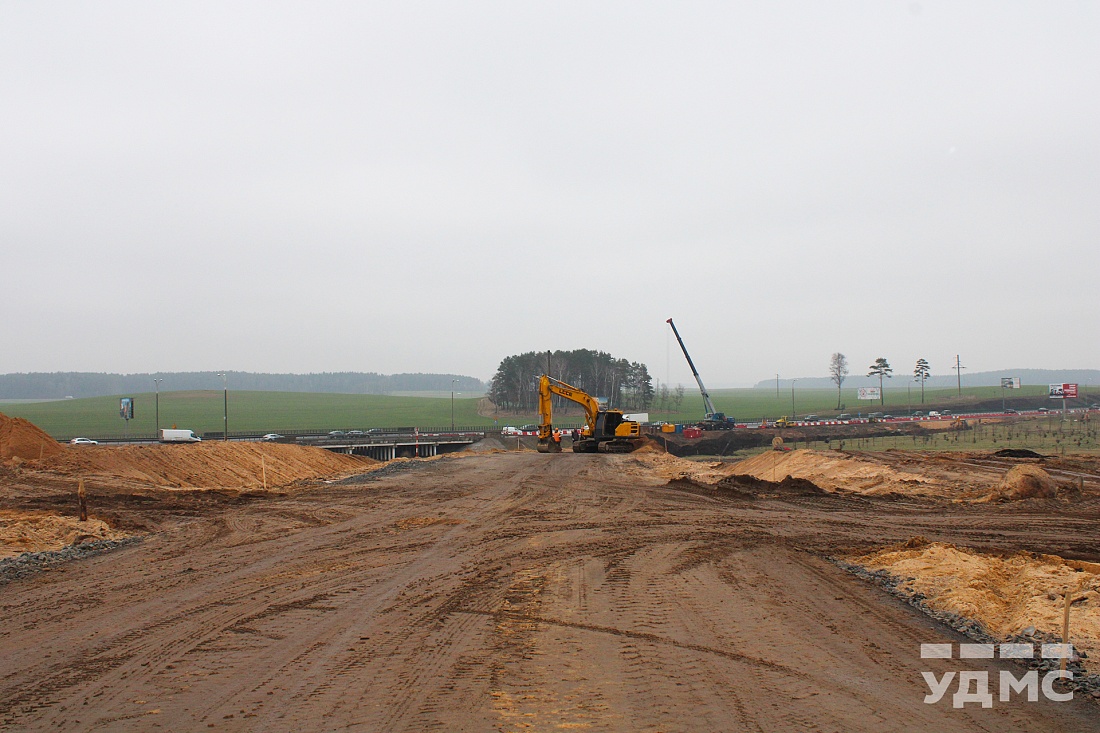

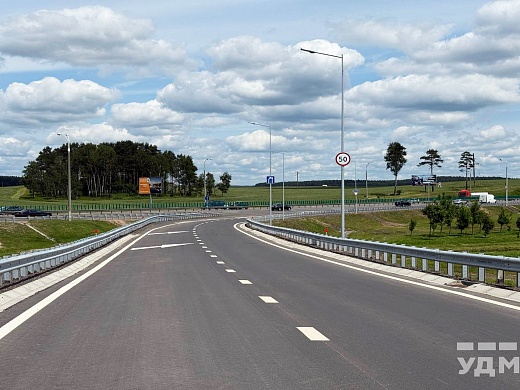

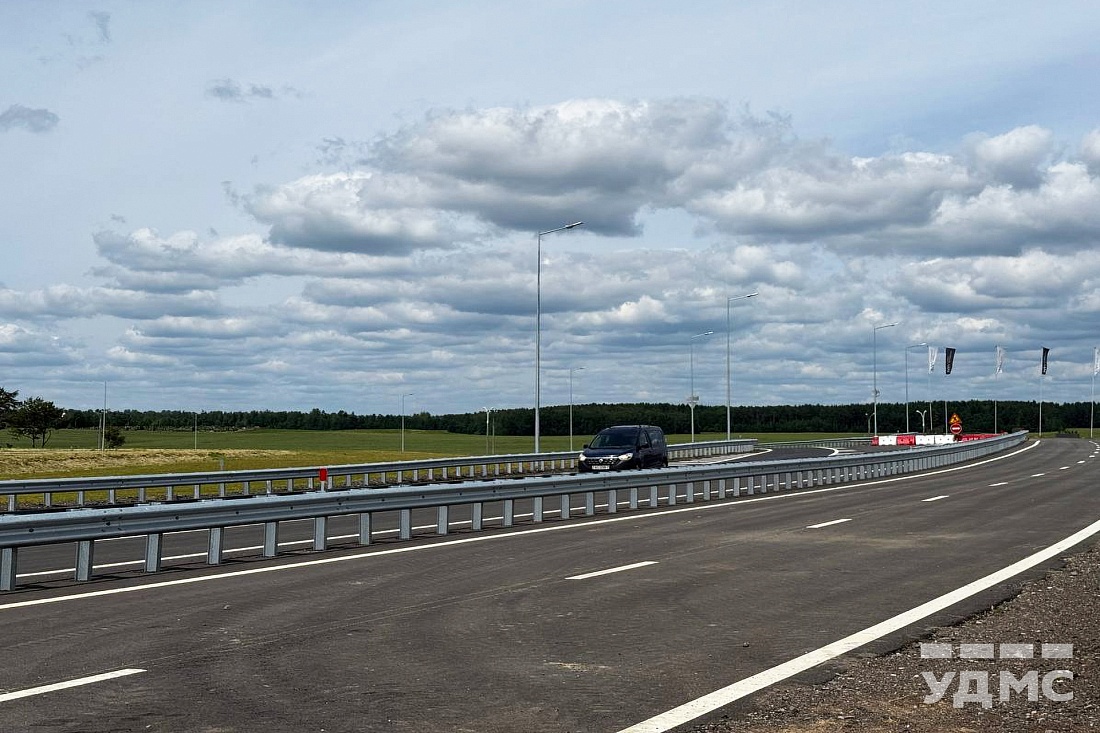

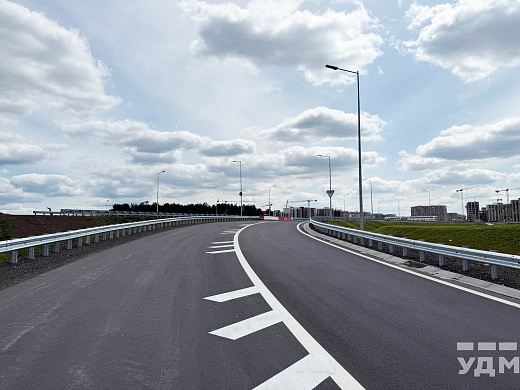

Июнь 2025 г.

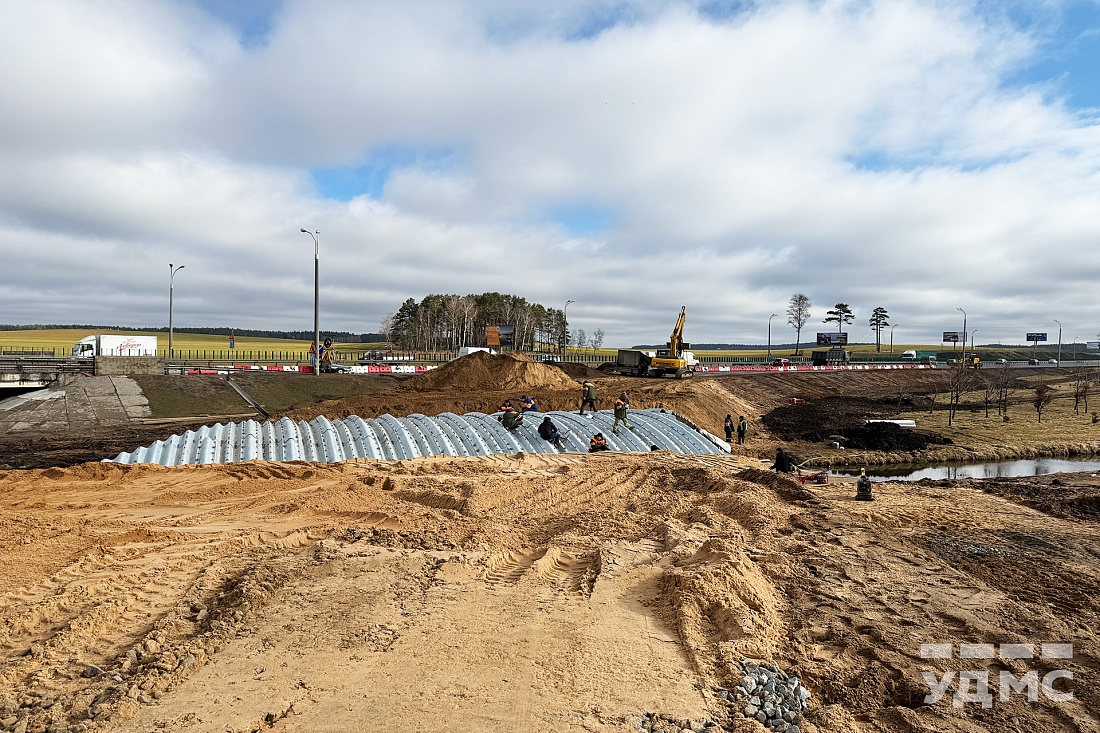

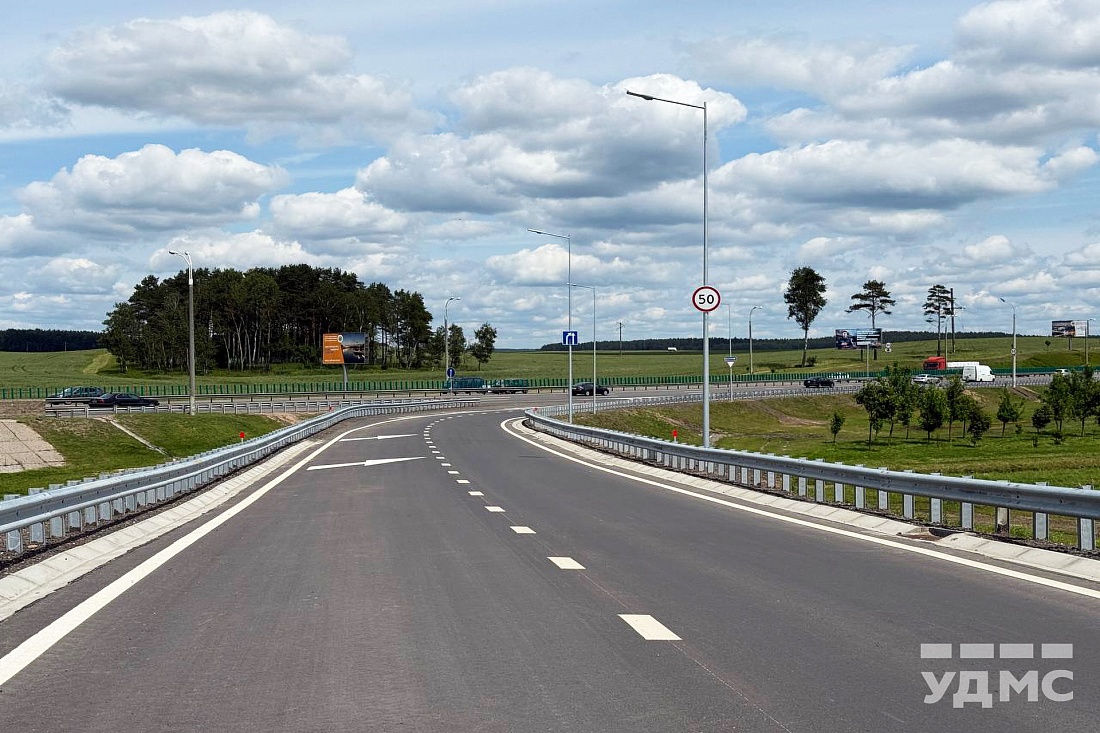

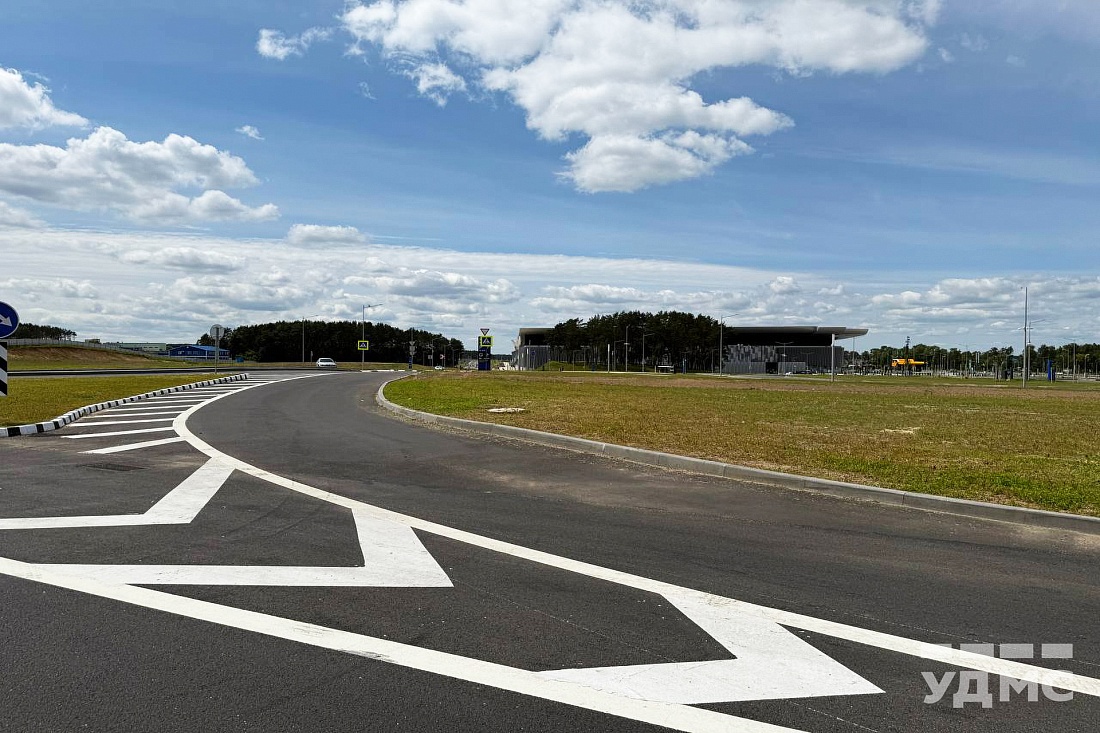

Завершено устройство мостового сооружения засыпного типа на съезде № 2.

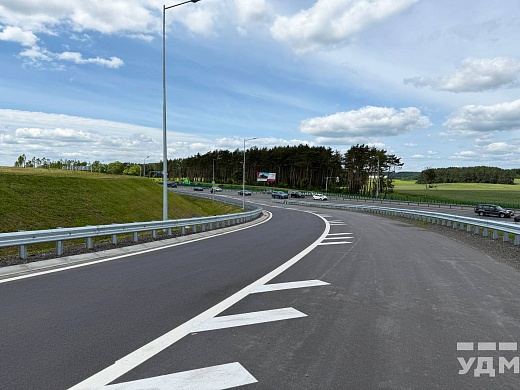

Запущено движение со стороны ул. Карастояновой на МКАД, а также с МКАД на ул. Карастояновой.

Напомним, проектом предусмотрено строительство путепровода с эстакадой и четырьмя съездами, а также устройство переходно-скоростных полос для обеспечения комфортного и безопасного въезда и съезда с кольцевой автодороги.

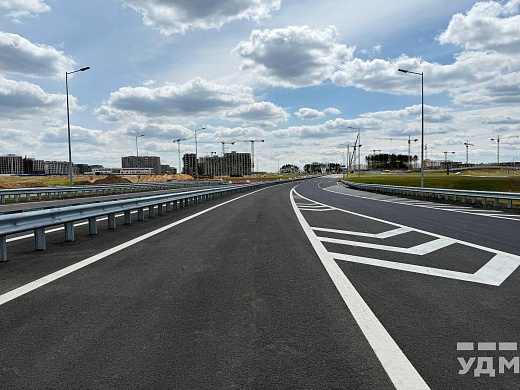

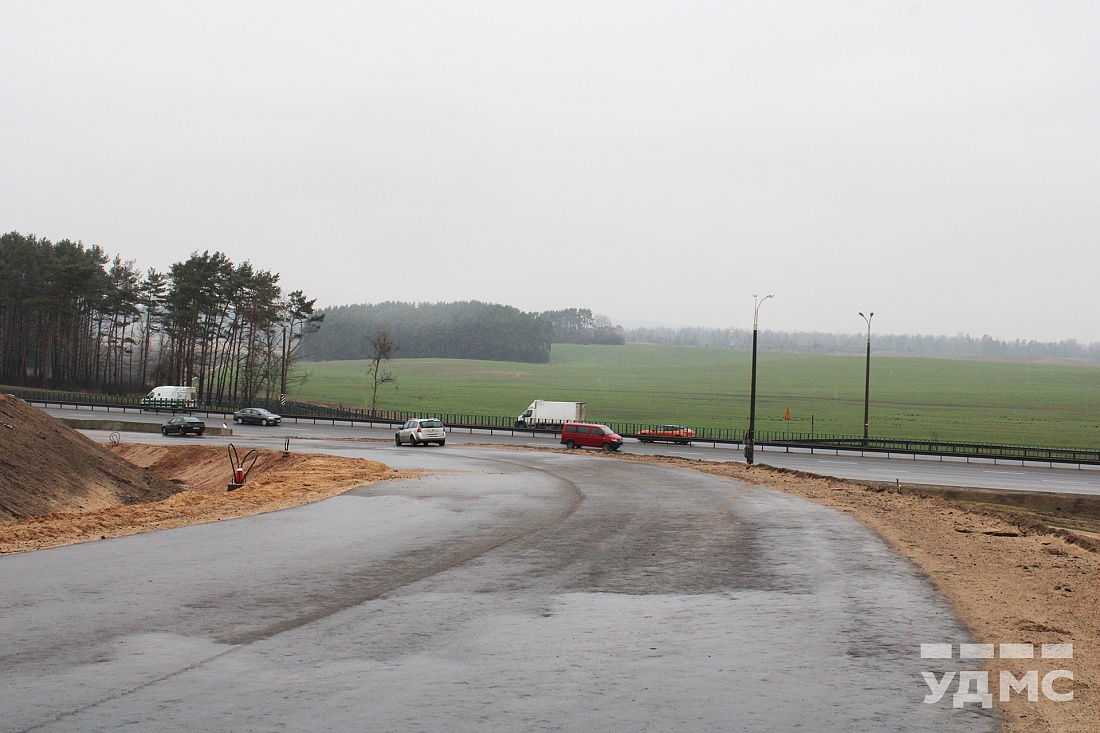

Работы выполняются в соответствии с графиком. Окончание строительства запланировано на весну 2026 года.

alt

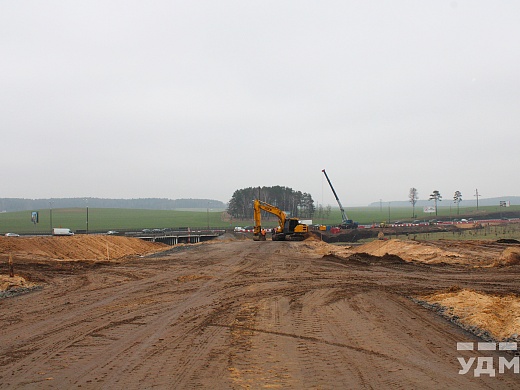

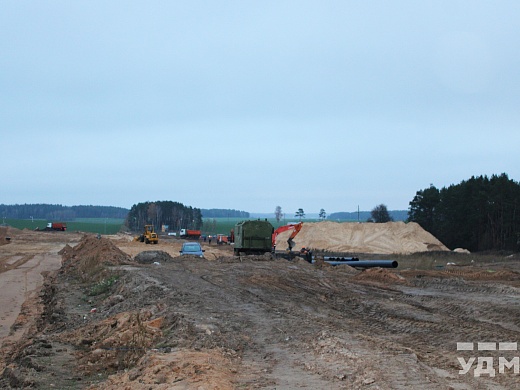

Март 2025 г.

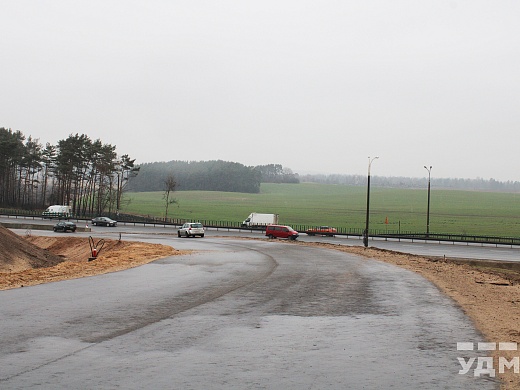

На объекте по устройству транспортной развязки на пересечении улицы Карастояновой с МКАД в городе Минске ведутся продолжаются строительные работы.

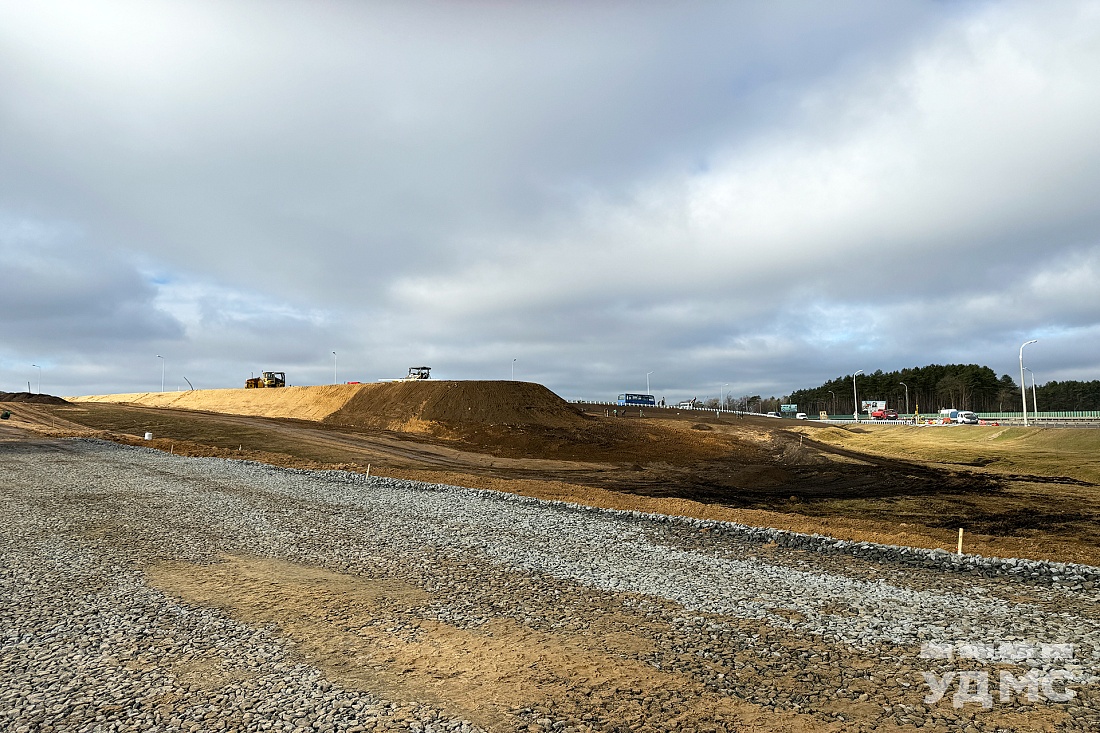

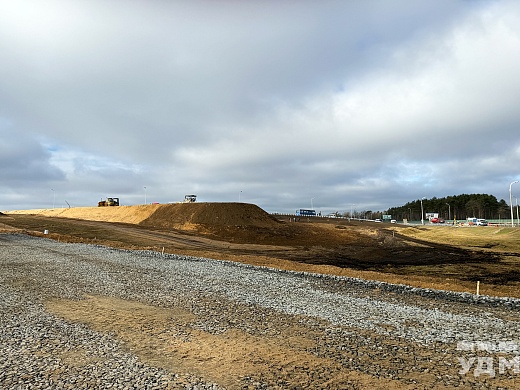

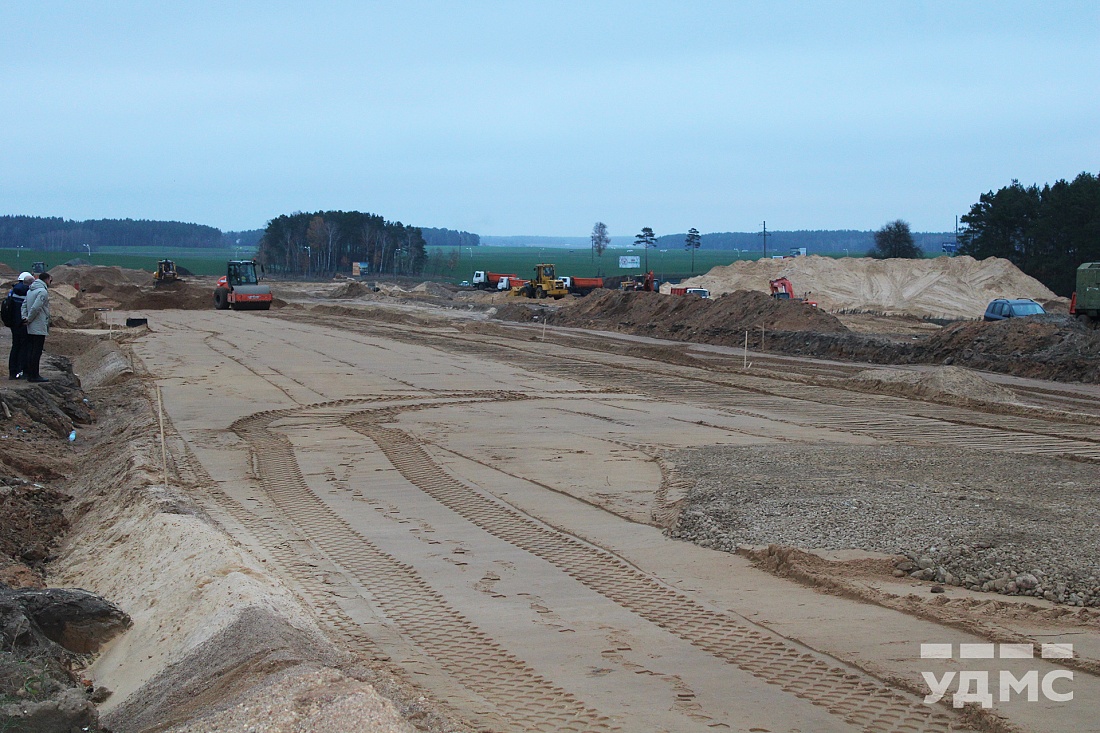

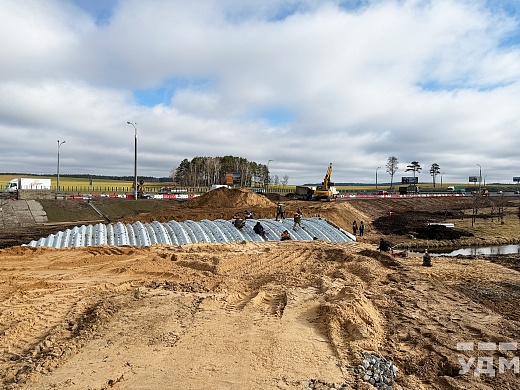

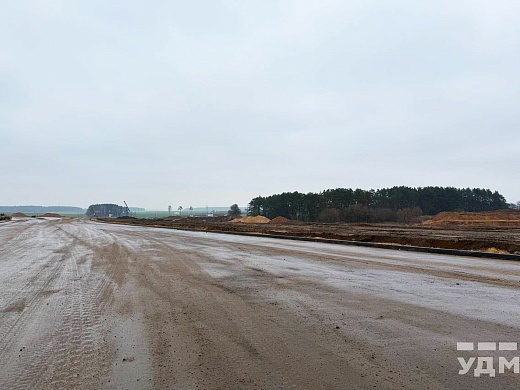

По состоянию на 20.03.2025 по съезду №2 транспортной развязки (выезд с ул. Карастояновой на МКАД) завершено устройство мостового сооружения засыпного типа и выполнена отсыпка земляного полотна. Приступили к устройству нижнего слоя асфальтобетонного покрытия.
alt

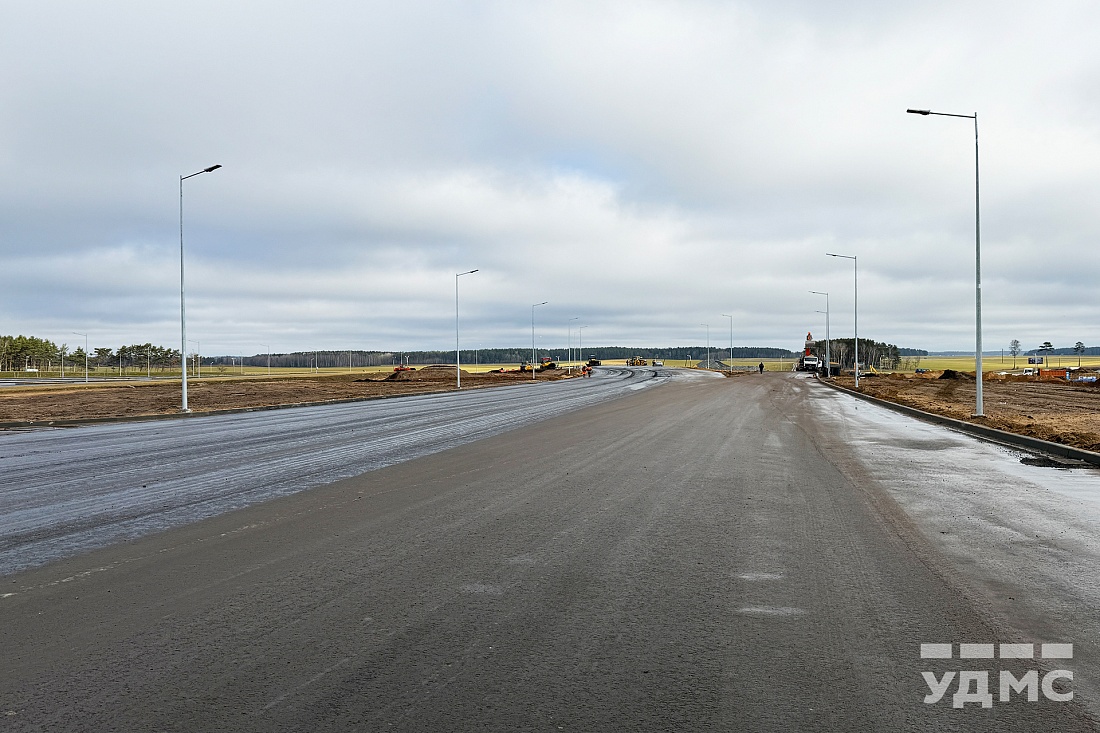

Январь 2025 г.

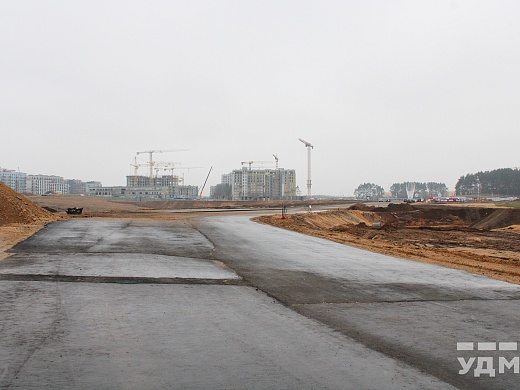

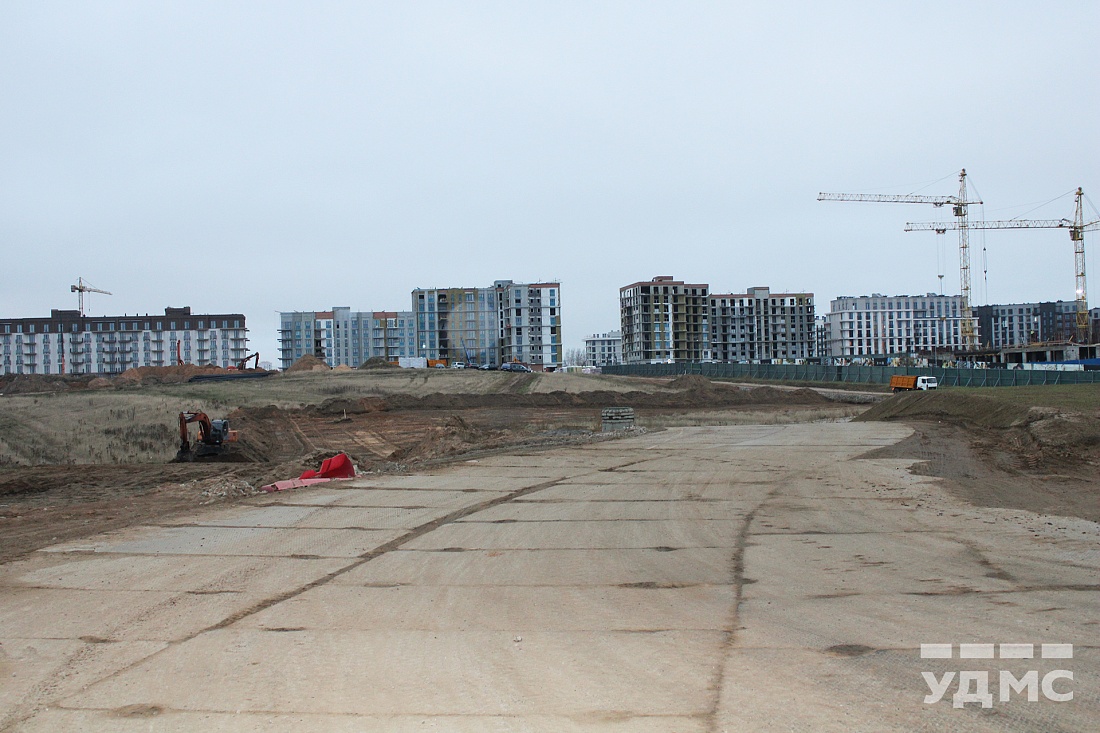

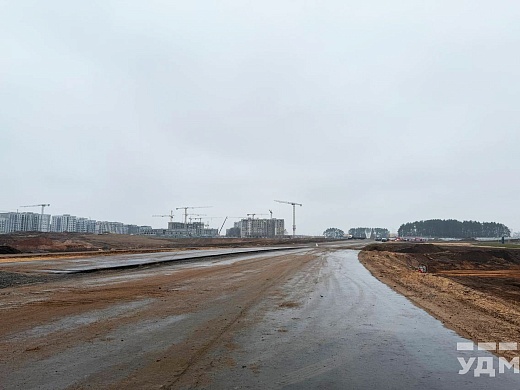

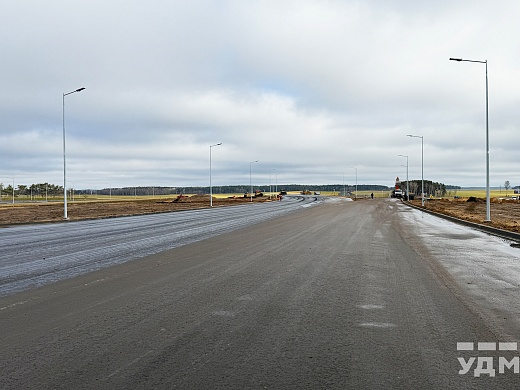

На текущий момент на объекте по устройству транспортной развязки на пересечении улицы Карастояновой с МКАД в городе Минске ведутся активные строительные работы. Завершена укладка нижнего слоя асфальтобетонного покрытия на съезде №1, который обеспечивает движение транспорта со стороны МКАД в направлении ул. Карастояновой.

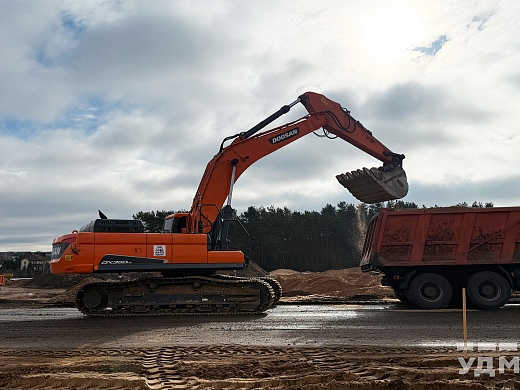

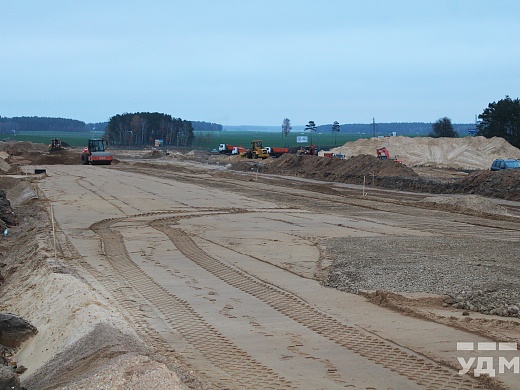

Параллельно выполняются работы по устройству съезда №2, предназначенного для выезда с ул. Карастояновой на МКАД. В рамках данного этапа строительства ведётся выторфовка, забивка шпунта Ларсена вдоль МКАД, а также возведение мостового сооружения засыпанного типа.

Согласно графику, завершение работ по устройству съезда №2 планируется к апрелю 2025 года. Работы продолжаются в плановом режиме с соблюдением всех необходимых норм и стандартов.


alt

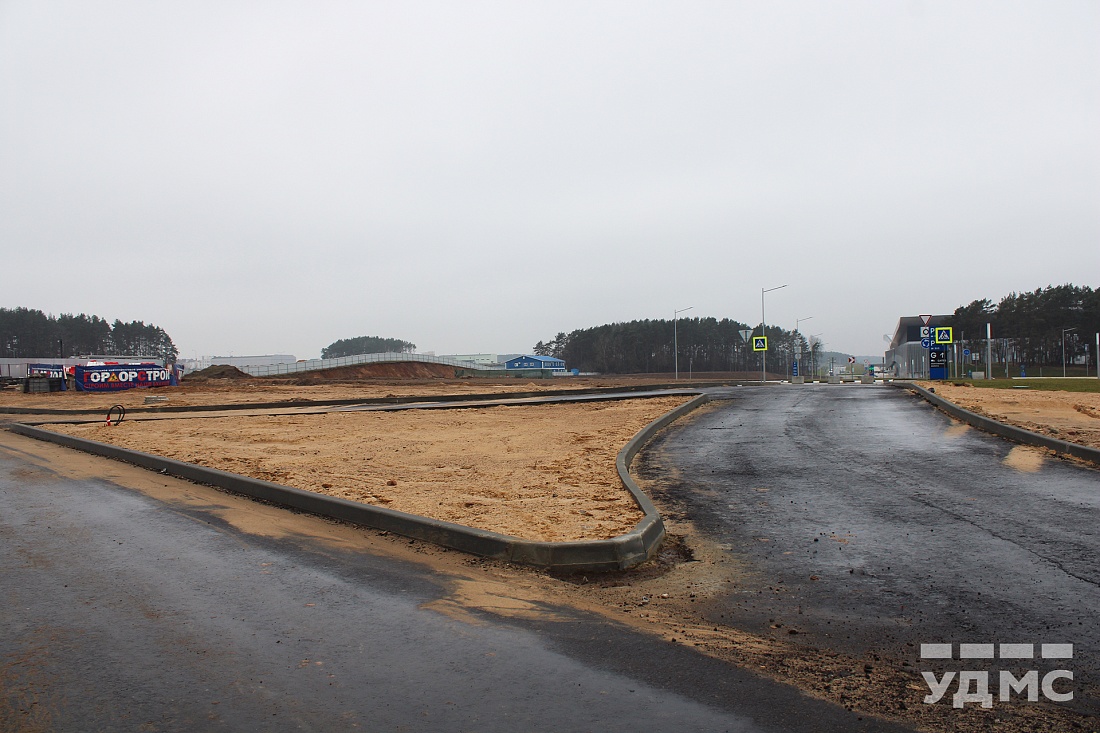

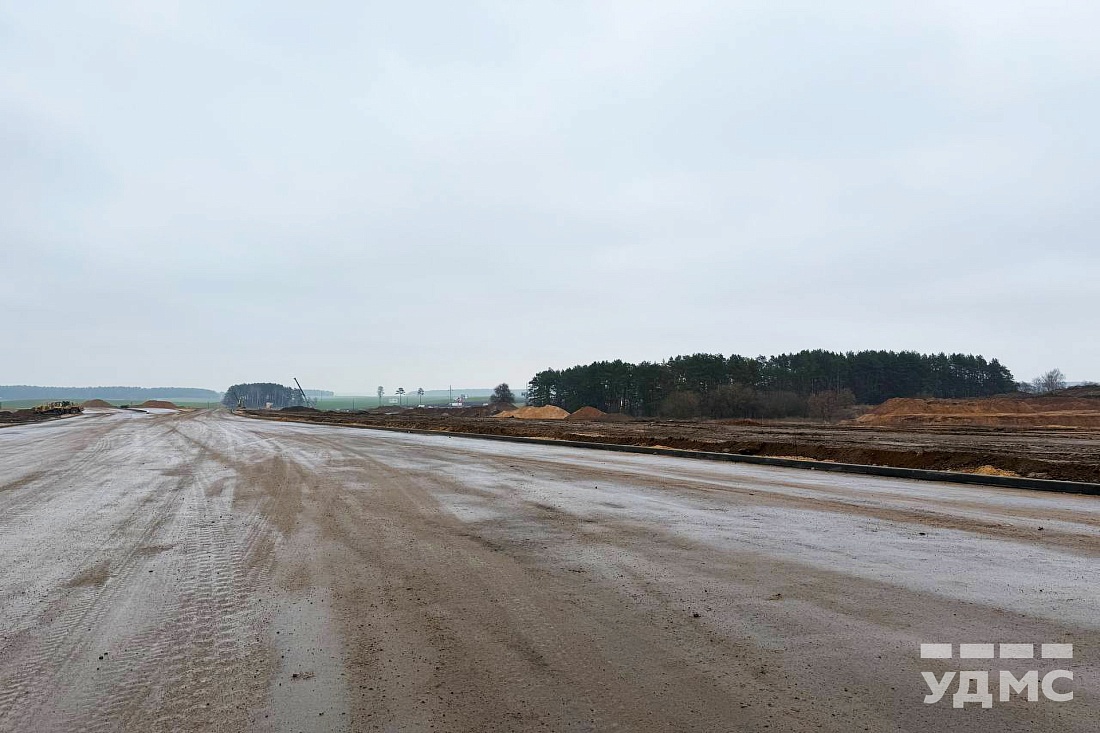

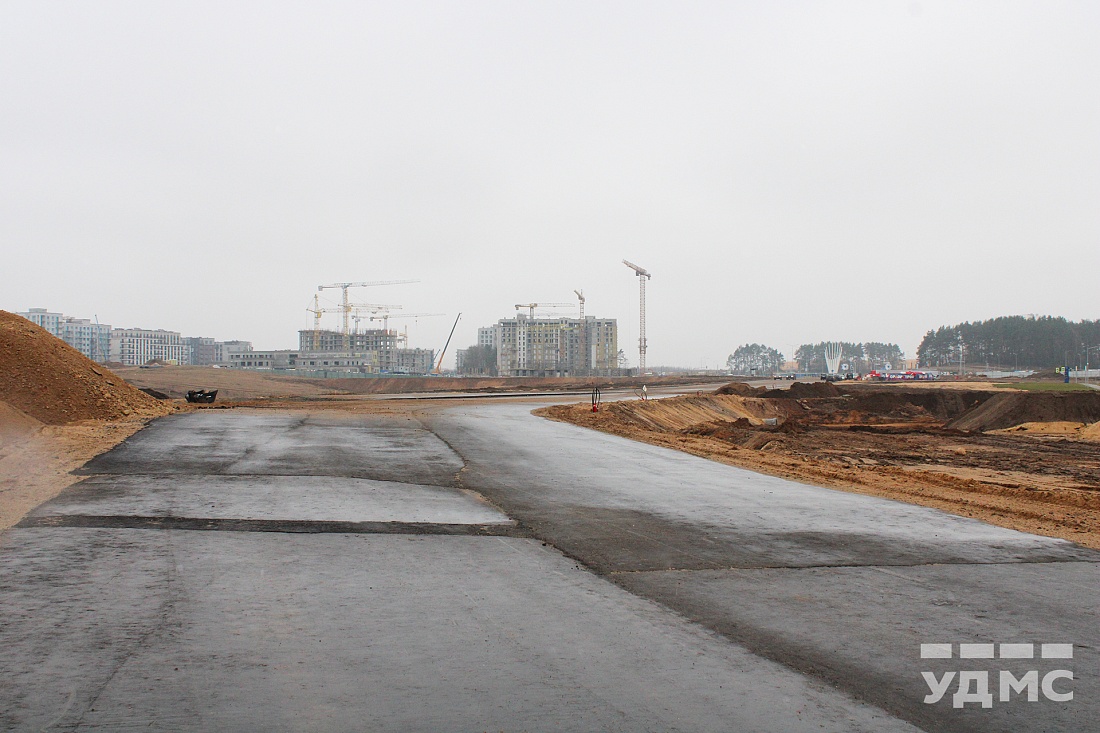

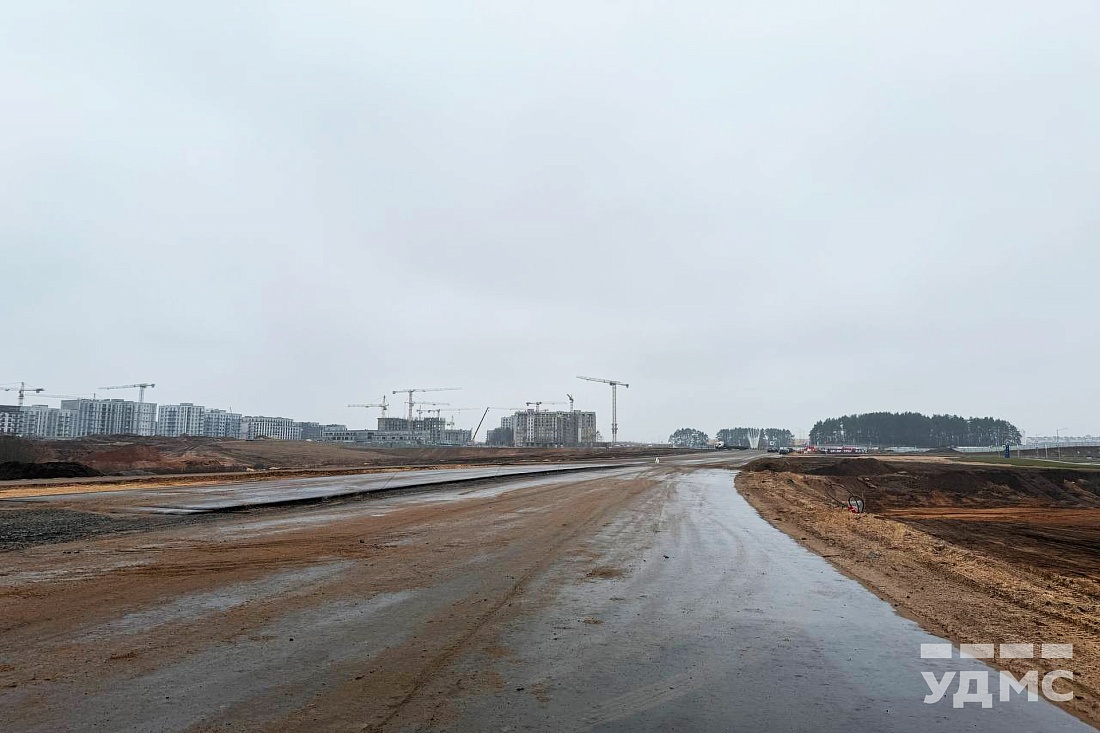

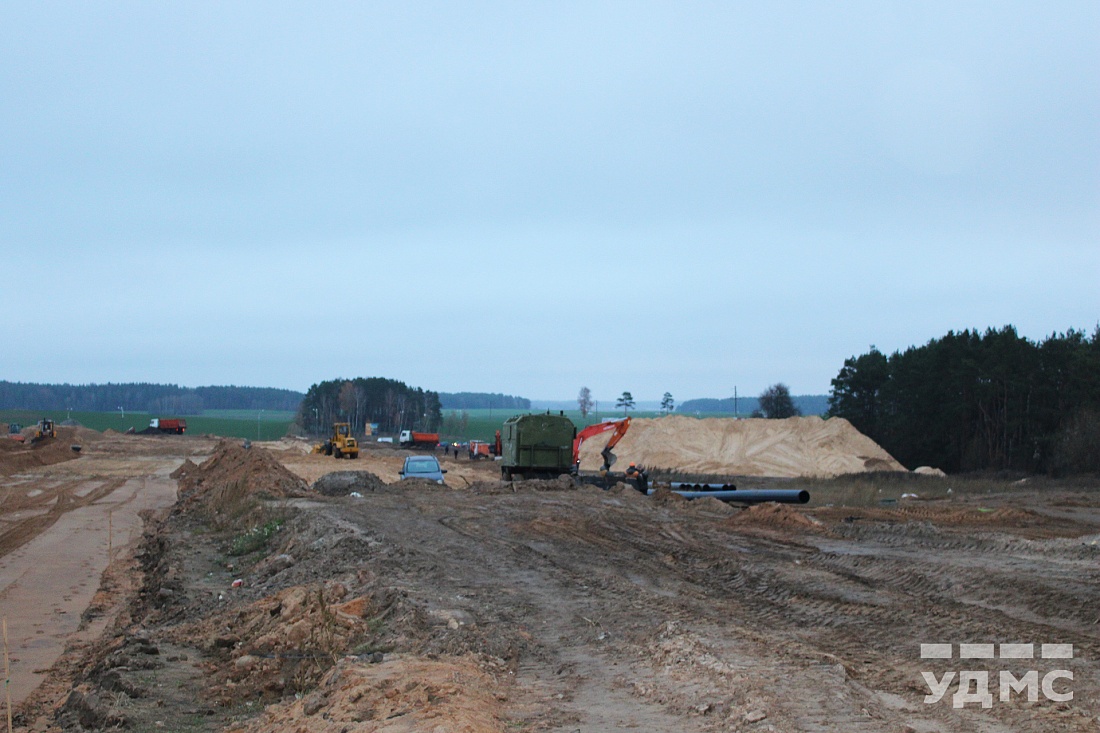

Ноябрь 2024 г.

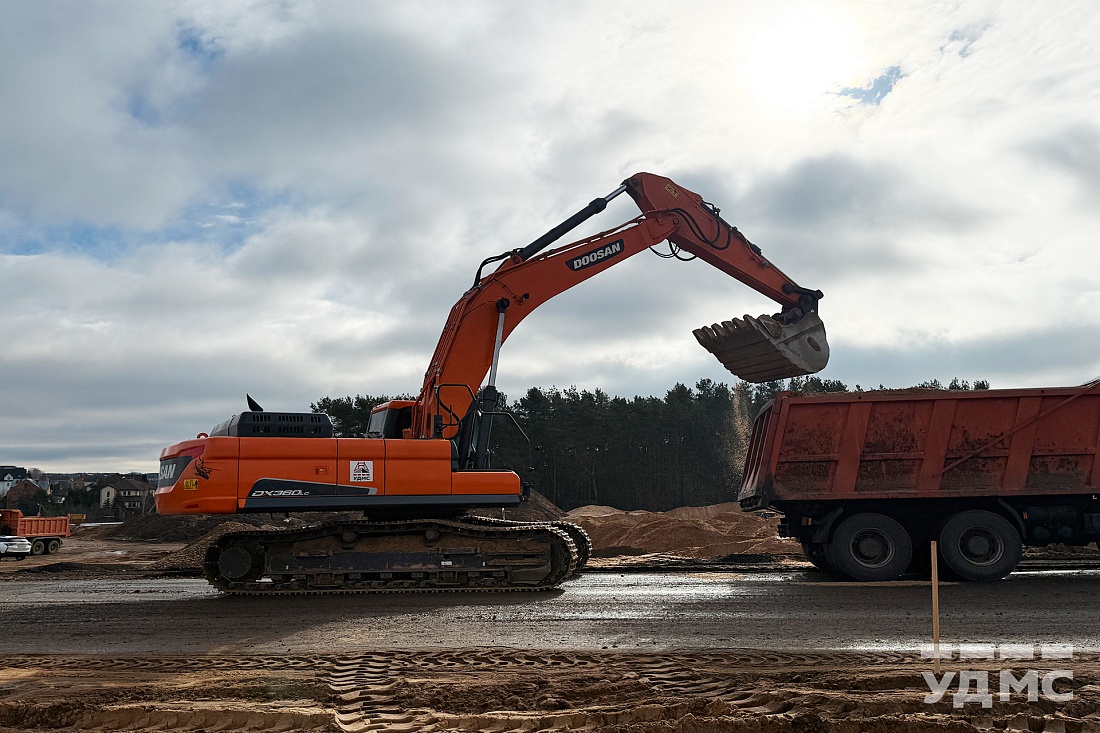

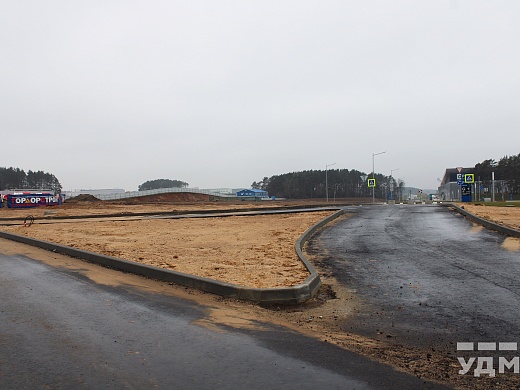

На данном этапе снято 228 м3 растительного грунта, что является ключевым шагом в подготовке строительной площадки, выполнено устройство съезда №1. Параллельно выполняются земляные работы, строительство транспортной развязки, прокладка трубопровода, а также устройство колодцев.
